-
2016年8月4日 完了検査
6月にすでに完成して引っ越しされていましたが、本日正式に完了検査を受けて完成となりました。
個性的なハーフビルドのお宅がまた一棟誕生しました。
お疲れさまでした。
-
いよいよ最後の大仕事 室内壁の漆喰左官塗りが今日からスタートです。
年末年始の休暇を使って一気に完成まで進みそうな気配です。

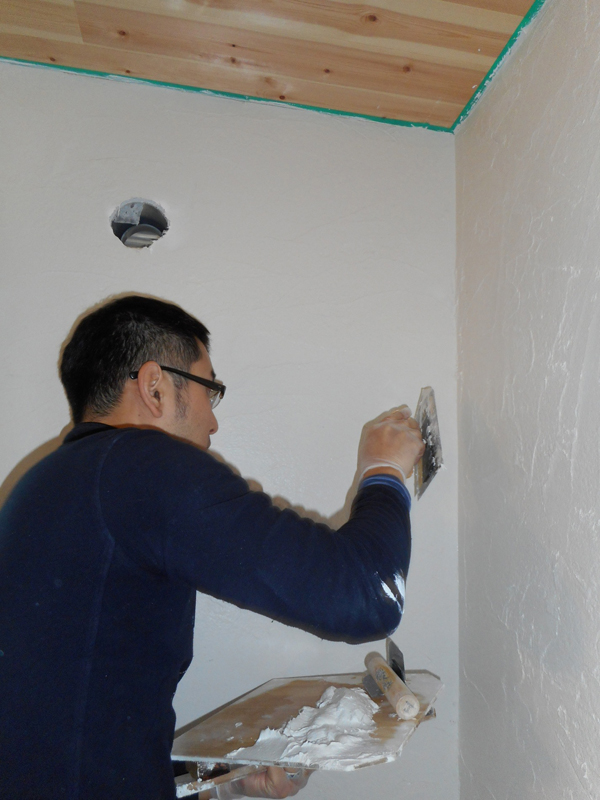

壁の出隅は専用のコテで塗ります

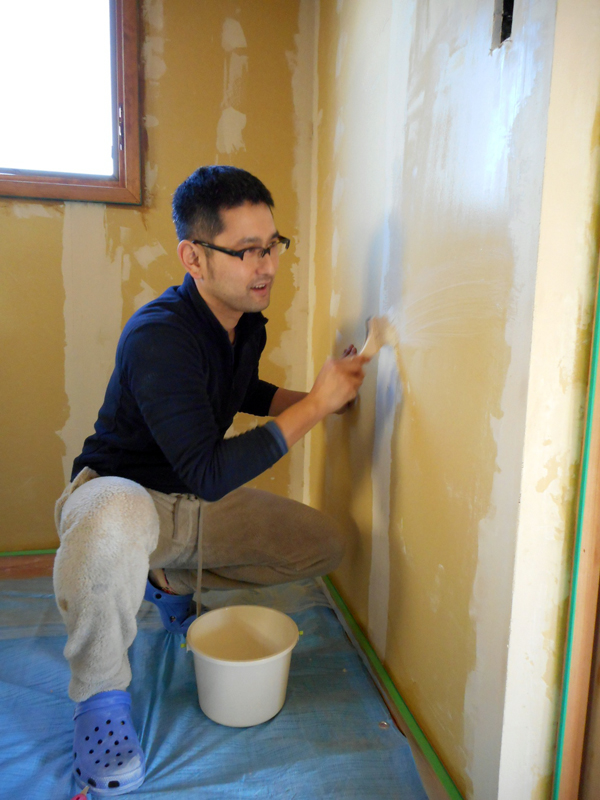

漆喰を塗る前にまずは養生をします。天井、巾木、窓額縁、ドアなど木部が漆喰で汚れないように養生テープとマスカーを使って養生します。、その後壁の下地(石膏ボード)に漆喰の接着性を高めるためシーラーを塗ります。↑画像はシーラーを刷毛でぬる施主ご主人さま

入り隅を仕上げるのは施主ご主人さま
-

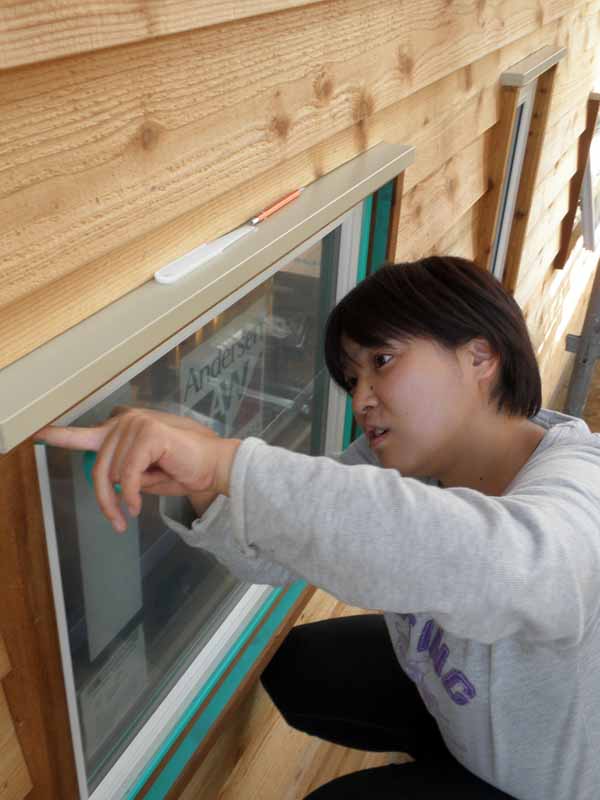

石膏ボードを貼った後の窓ケーシングと石膏ボード継ぎ目のパテ処理をレクチャー
-

床フローリング貼りが完了、床の次の壁石膏ボードは大工が貼ります
-
床フローリング貼り
天井張りお疲れさまでした。

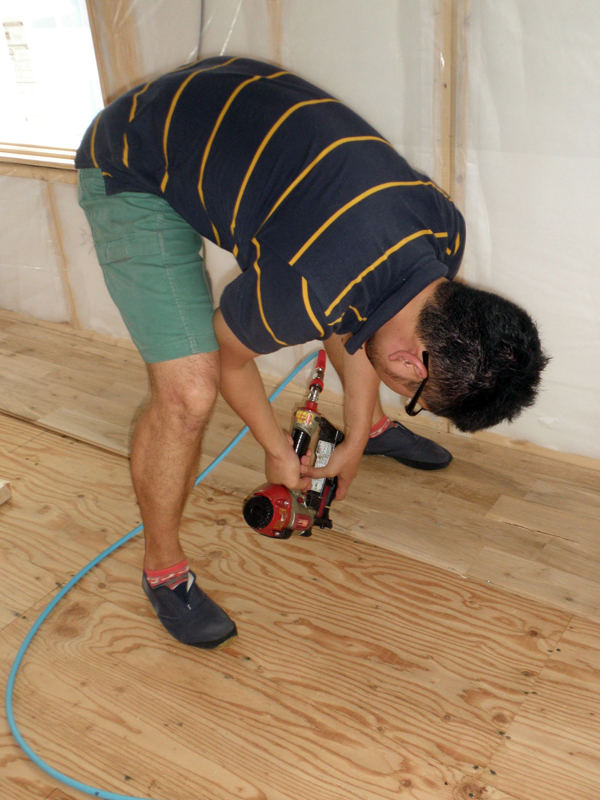

今日から床フローリング貼りがスタートです。
使用するフローリングは広葉樹のオーク(なら)材です。
-

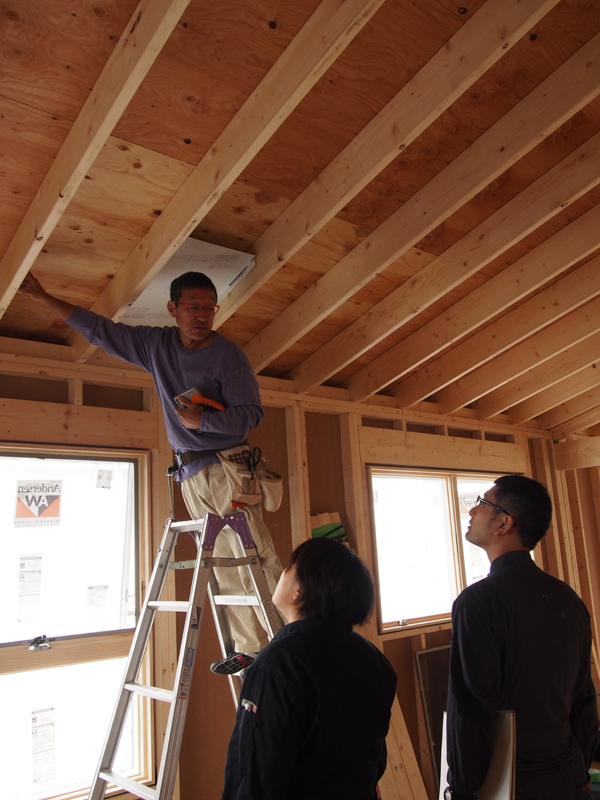

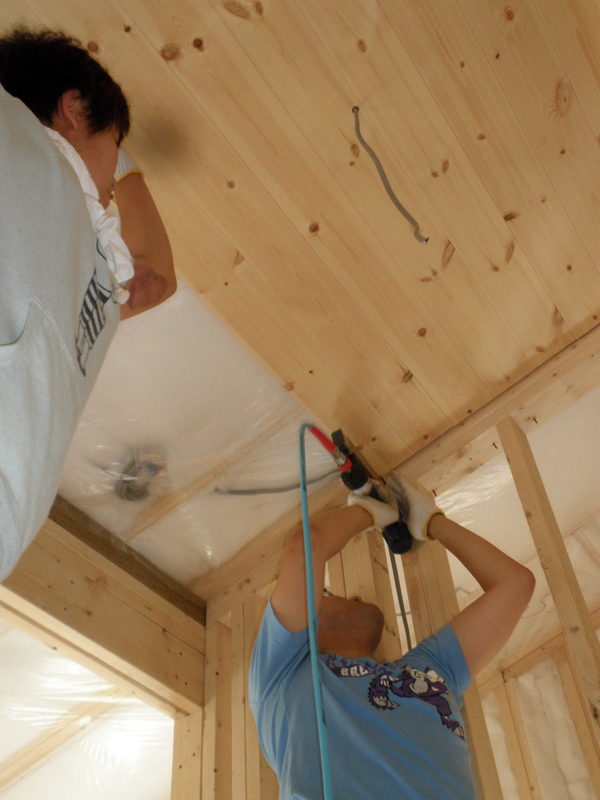

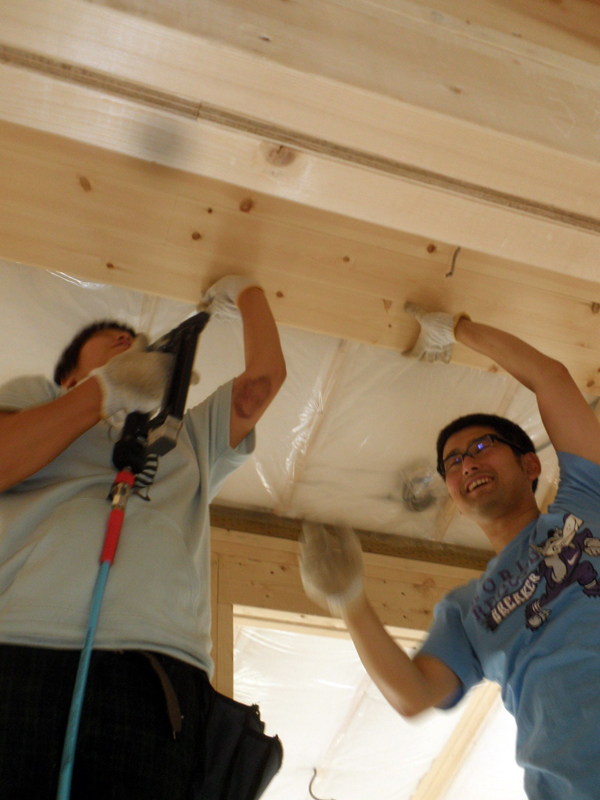

今日からいよいよ室内木工事、天井板貼りがスタートです。天井貼りのレクチャーは、30℃超えの猛暑の中で大変だったようです。ご苦労様でした。
お二人はいつも仲が良いですね
大工仕事は今日が初めてですが、とても上手に貼れました
-

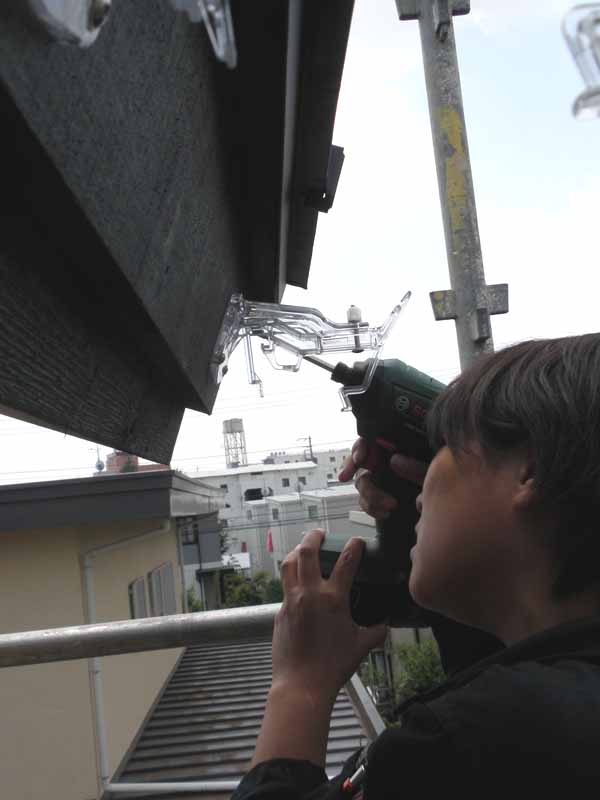

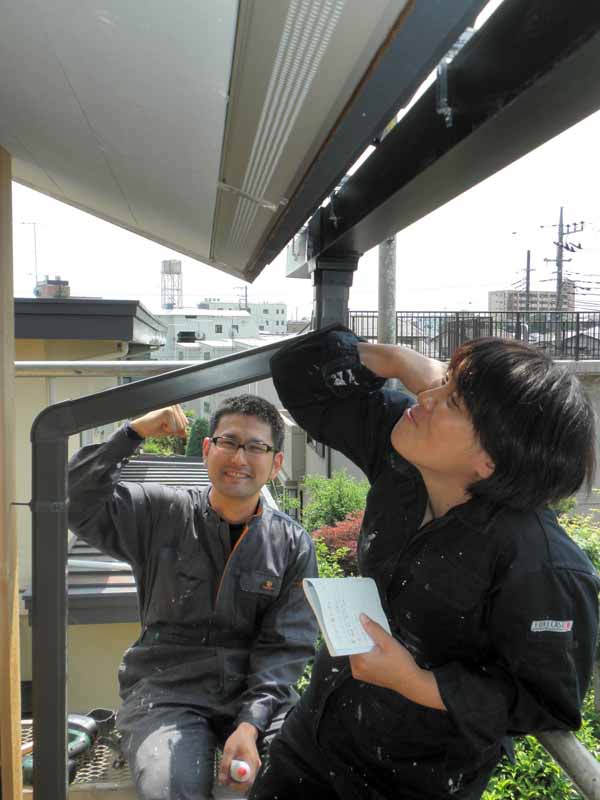

雨樋取り付けのレクチャーを実施。
雨樋は屋根工事屋さんにやってもらってもいいのですが、自分でやっておいたほうが後々自分でメンテナンスできるため、当社ではハーフビルド施主さんの大半がレクチャーを受けて自分で取り付けています。
エルボーを取り付けて、エルボーのポーズ!(^^)!
使用する電動工具はインパクトドライバーのみ
-

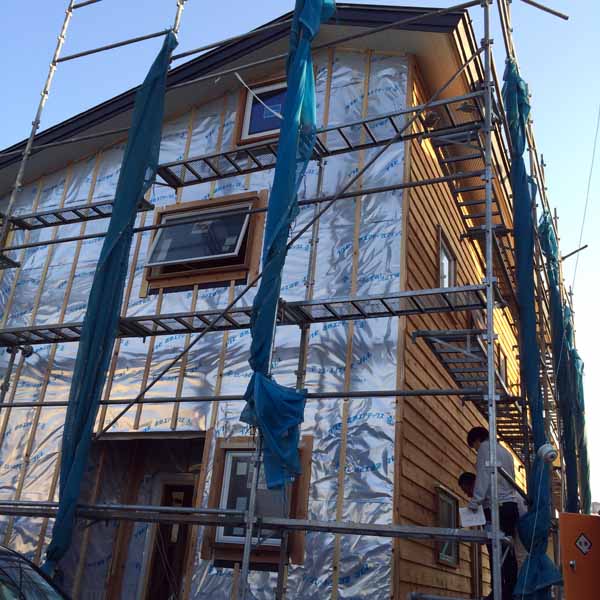

断熱材のレクチャー

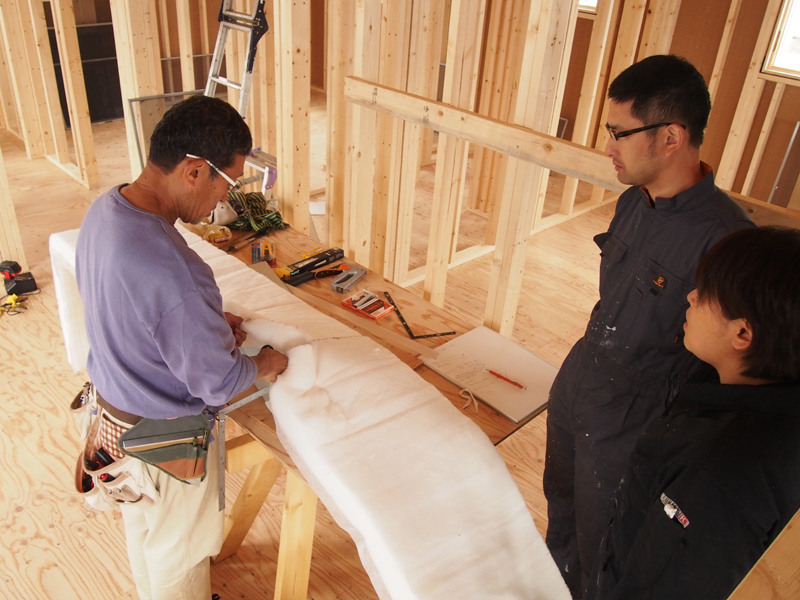

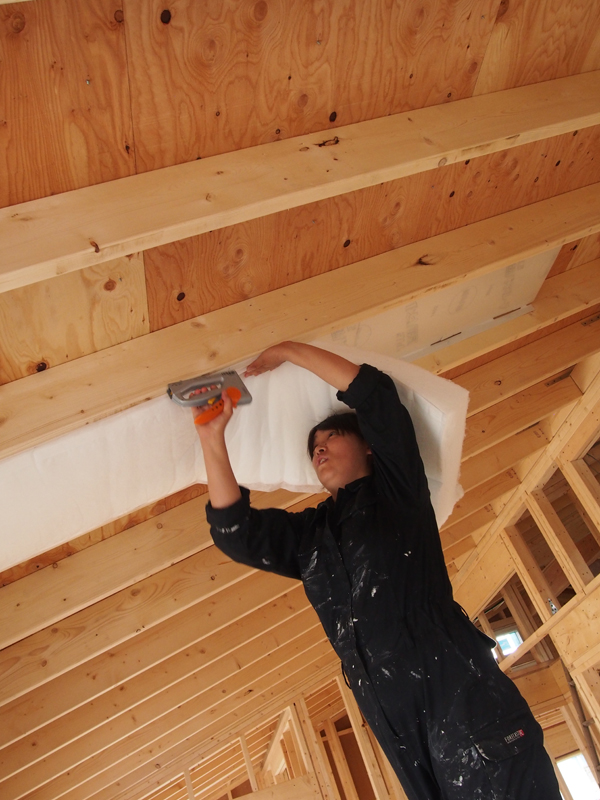

使用する断熱材は高性能ポリエステル繊維断熱材のパーフェクトバリア。その施工方法レクチャーを受ける施主さん
板張り外壁はウエスタンレッドシーダーのベベルサイデイング、同邸ではキシラデコールのカラレス(クリア色)塗装で仕上げます
屋根には遮断ボードを取り付けた後断熱材を入れていきます
-
大工は外壁サイデイング工事中です。

施主さんは電気屋さんと電気工事の打ち合わせをした後、HBH菅野レクチャーー担当からシーリング作業のレクチャーを受けました。
シーリング作業 最初にバックアアップ材を入れる
シーリング作業その2 きれいに仕上げるため養生テープを貼る。その後コーキング剤を充填
シーリング作業 その3 コーキングを充填したら養生テープを剥がしてヘラで均せば終了
シーリング作業完了 きれいに仕上がりました
シーリング作業の風景
-
請負工事として屋根工事、外壁下地工事を行っています。

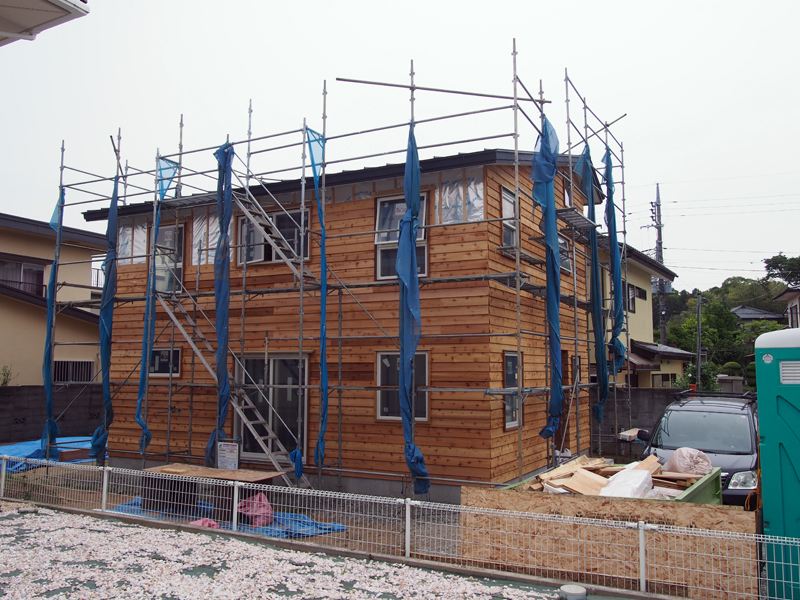

施主さんの外壁材塗装もスタートしました。

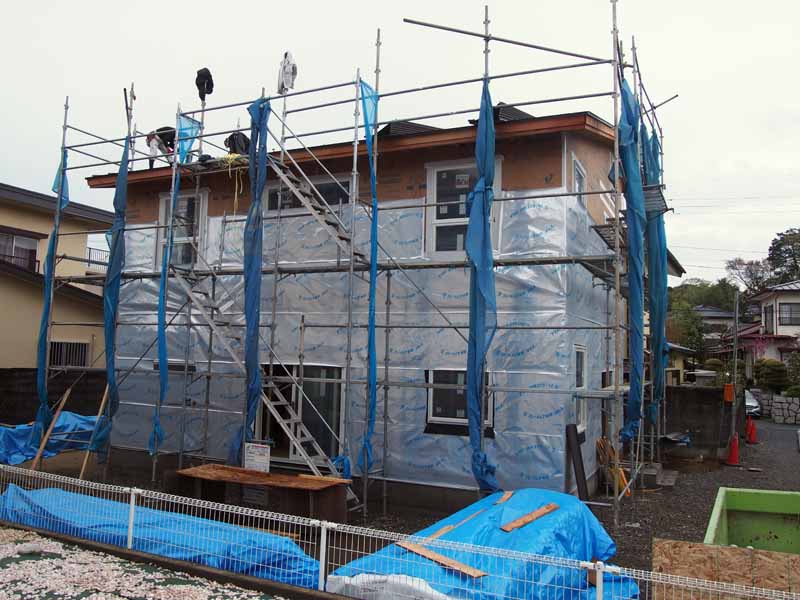

2015年4月14日

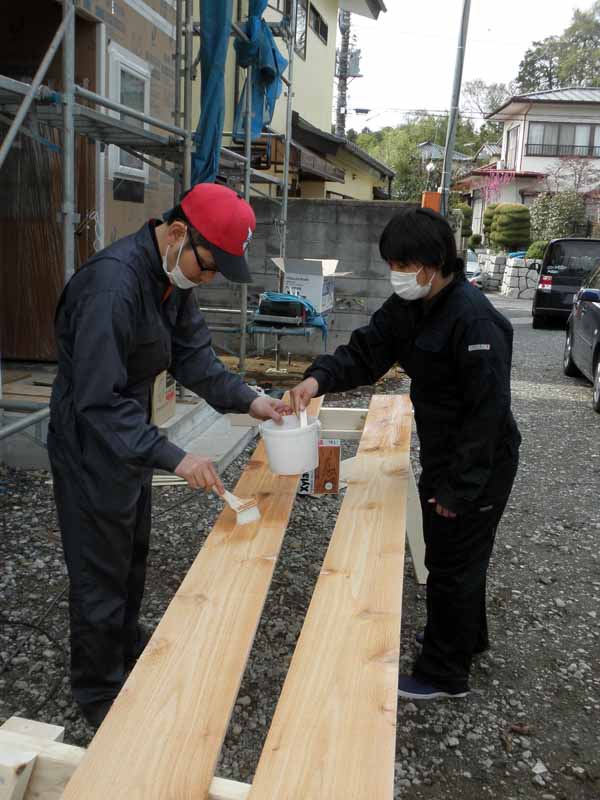

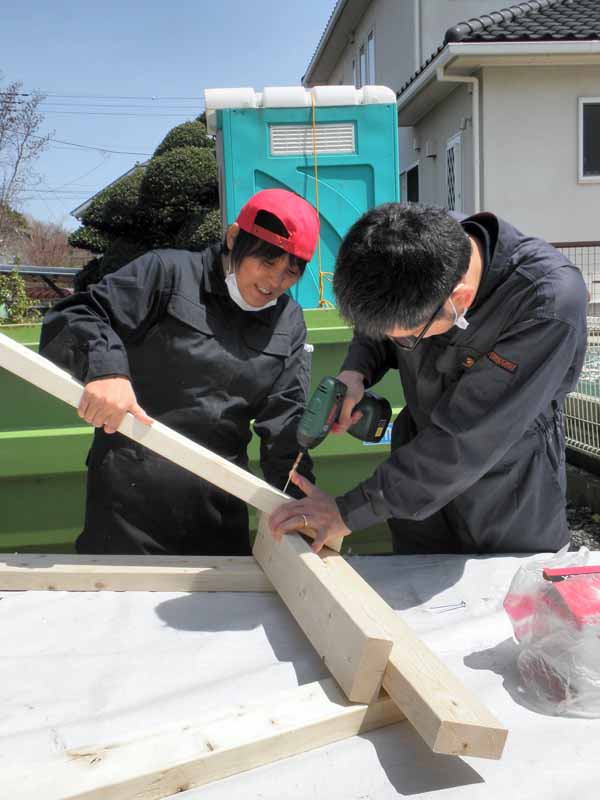

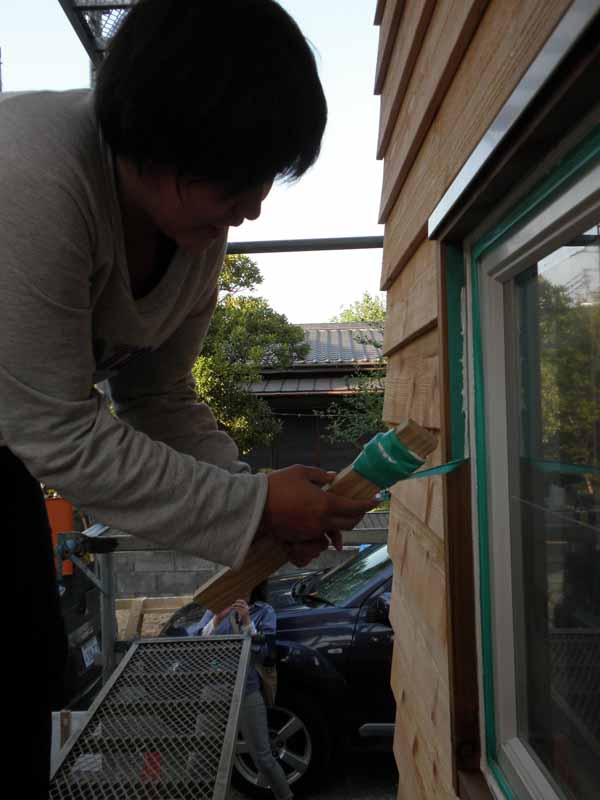

2015年4月12日 外壁材塗装のレクチャーでははじめに塗装用の馬を電動丸ノコとインパクトドライバーを使って作ります。
2015年4月12日 製作した馬に外壁材を乗せて塗装していきます。外壁材は無垢ウエスタンレッドシーダーのベベルサイデイング材で塗料はキシラデコール
-

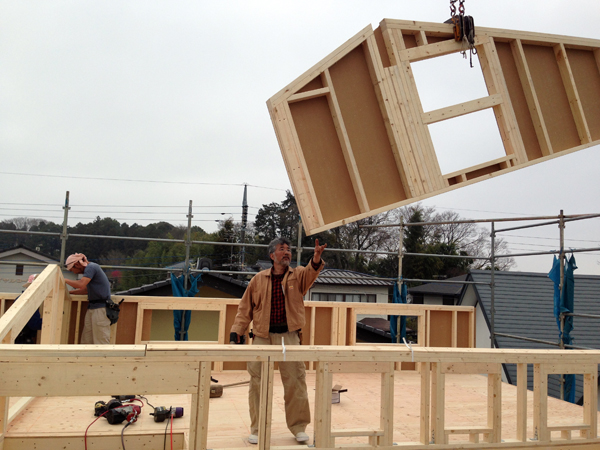

上棟工事

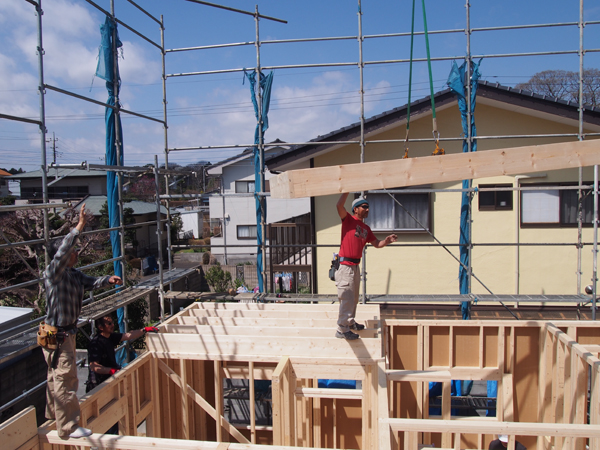

2015年4月3日 上棟2日目ロフト妻壁

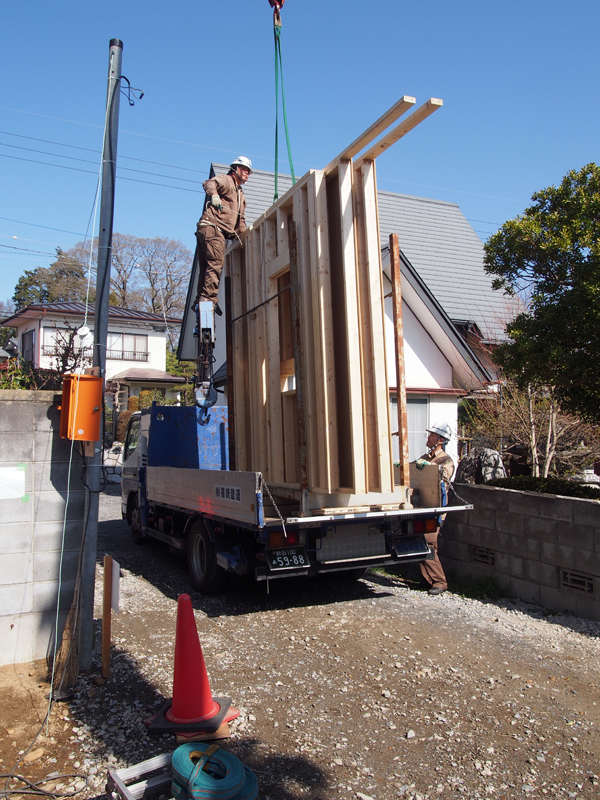

2015年4月2日 上棟初日

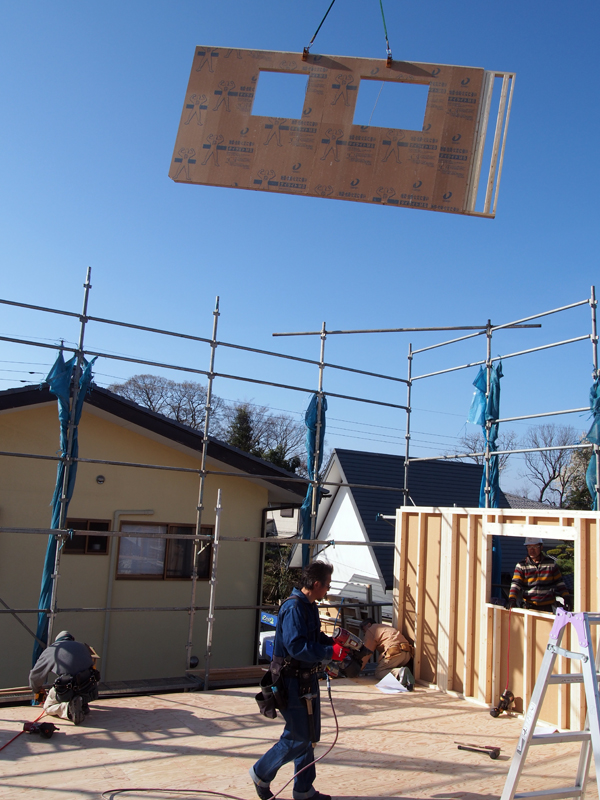

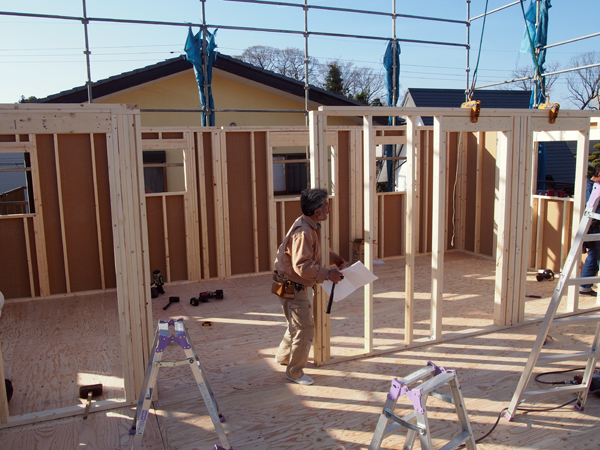

2015年4月2日 上棟初日 2F床
2015年4月2日 上棟初日 1F壁パネル納品
2015年4月2日 上棟初日 2F壁
-
水戸 基礎工事 2015年2月16日~

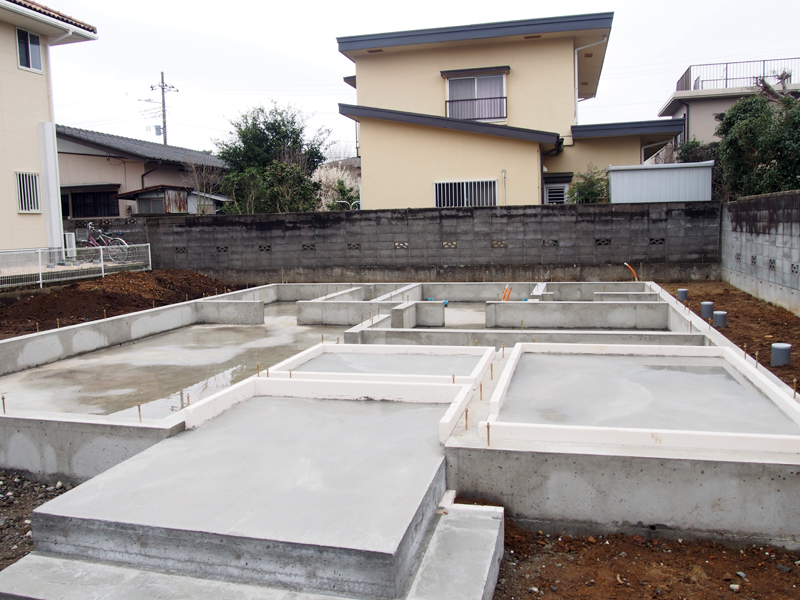

2015年3月24日 基礎完成検査

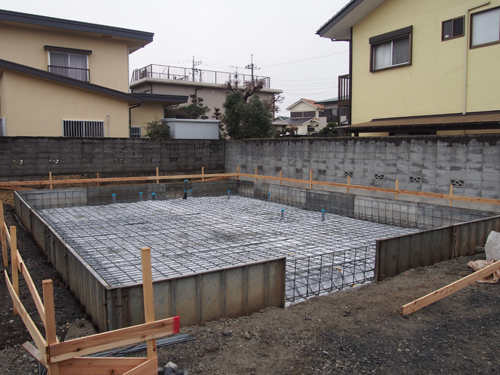

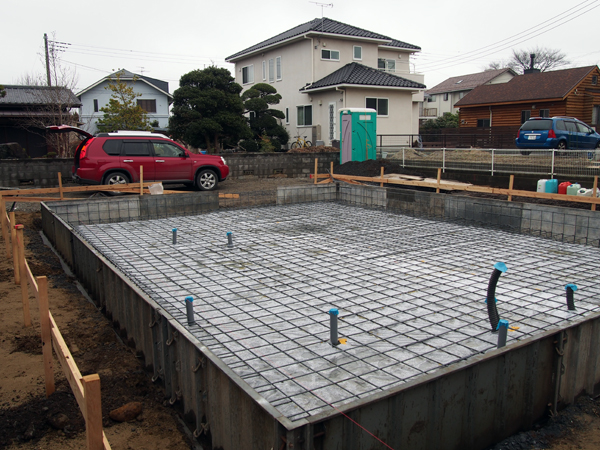

2015年2月23日 スラブ筋、給排水配管

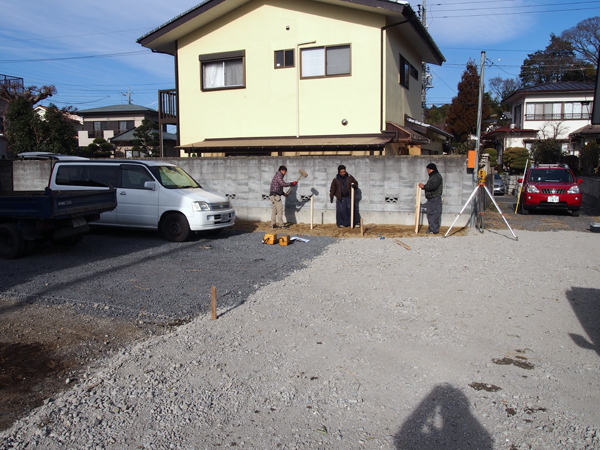

2015年2月16日 丁張り
2015年2月23日 スラブ筋、給排水配管
-
水戸 2015年1月7日

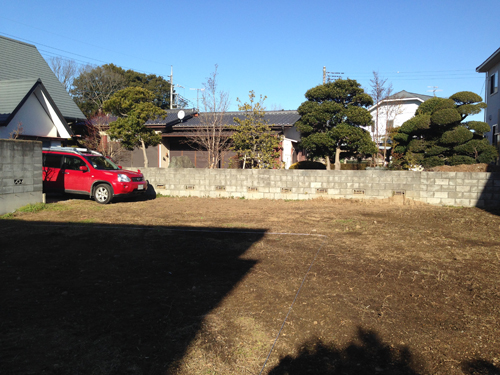

現地地縄張り~地盤調査
2015年1月18日 地縄張り、地盤調査
