ハーフビルドの施工期間について
目安となるハーフビルドの施工期間
「週末、夫婦二人で作業をして何カ月でつくれますか?」
お客さまからよく聞かれる質問です。
床面積や施工範囲や造作のこだわり具合によって作業時間は大きく違ってきますし、体力や根気などの個人差も影響します。また、ご家族の環境(手のかかる小さなお子様がいる、手伝ってくれる親族や友人がいる等々)によっても作業期間は変わってきます。同じ家をつくったとしても、6カ月で完成する方もいれば、1年半かかる方もいらっしゃいます。ここでは、年代や家族構成別に目安となる施工期間についてご説明します。
「27坪の家、週末ハーフビルドで、9ヶ月」が目安
これまでの経験からざっくり言えば、床面積27坪の3人ないし4人家族さまの家を週末土日でハーフビルした場合、内装施工期間はおおよそ9か月とみています。作業は基本的に週末はご夫婦2人で、平日のうち半分はご主人か奥さまのどちらかが一人でできる作業をし、年末年始や夏休みも活用して作業することが前提です。9ヶ月間の具体的な工程別作業期間を表したのが下の図です。
「ケース別 施工期間の実例
上の施工期間はあくまで目安でしかありません。やはり実際の施主さんが、仕事、家事、子育てと家づくりをいかに両立させ、どれくらいの期間を要してつくってこられたか、その生の情報がより重要です。よってここでは、家族構成の異なる3家族様の実例を紹介したいと思います。
case1 那須塩原市M様邸
施主様Data
-
ハーフビルド内装施工期間7カ月
- 家族構成
独身女性の施主Mさんとご両親2人と3人ご家族さま、Mさんは会社員(週一日休み)
- 建物の特徴
床面積30.4坪
吹抜けなし - 内装施工範囲
天井板張りと壁石膏ボードは大工が施工しそれ以外は施主施工、キッチンは自作
- どんなハーフビルドだったか
施主Mさんの週一日のお休みを使ってご両親と3人でハーフビルドをされました。ご両親は高齢のため、あまり無理をせず余裕を持って作業されました。天井と石膏ボードが無いと相当短縮できます
那須塩原市M様の建築アルバムはこちら
建物の外観

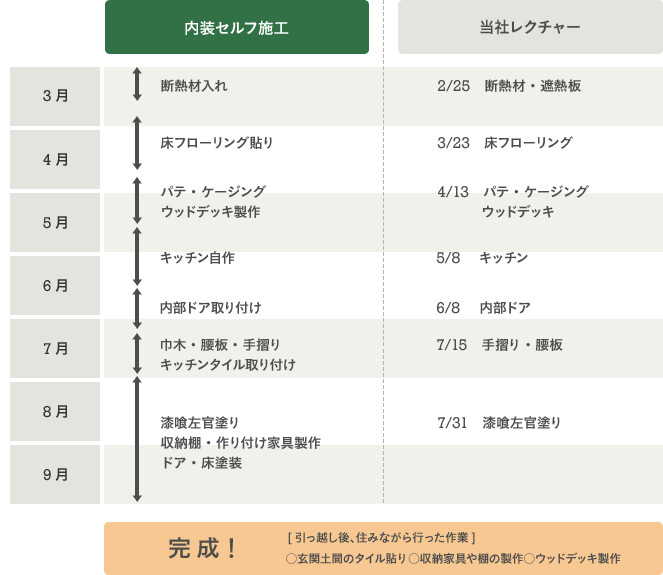

内装施工のスケジュール
内装セルフ施工 | 当社レクチャー | |
---|---|---|
3月 | 断熱材入れ | 2/25 断熱材・遮熱板 |
4月 | 床フローリング貼り | 3/23 床フローリング |
5月 | パテ・ケージング ウッドデッキ製作 |
4/13 パテ・ケージング ウッドデッキ |
6月 | キッチン自作 内部ドア取り付け |
5/8 キッチン 6/8 内部ドア |
7月 | 巾木・腰板・手摺り キッチンタイル取り付け |
7/15 手摺り・腰板 |
8月 | 漆喰左官塗り 収納棚・作り付け家具製作 ドア・床塗装 |
7/31 漆喰左官塗り |
完成 |
case2 那須町N様邸
施主様Data
-
ハーフビルド内装施工期間11カ月
- 家族構成
57歳で会社を退職されたご主人と奥さまとで田舎暮らし定住の家をハーフビルドされました
- 建物の特徴
床面積30.5坪
吹抜けありカバードポーチあり - 内装施工範囲
内装はすべて施主施工、温水循環式床暖房もセルフ施工したので作業量は比較的多かった
- どんなハーフビルドだったか
ご主人の東京でのお仕事が月~金であったため、毎週土日に埼玉から那須に通い、寝袋を持ち込んで現場で寝泊まりしながら、11カ月かけてハーフビルドの家を完成されました
那須町N様の建築アルバムはこちら
建物の外観

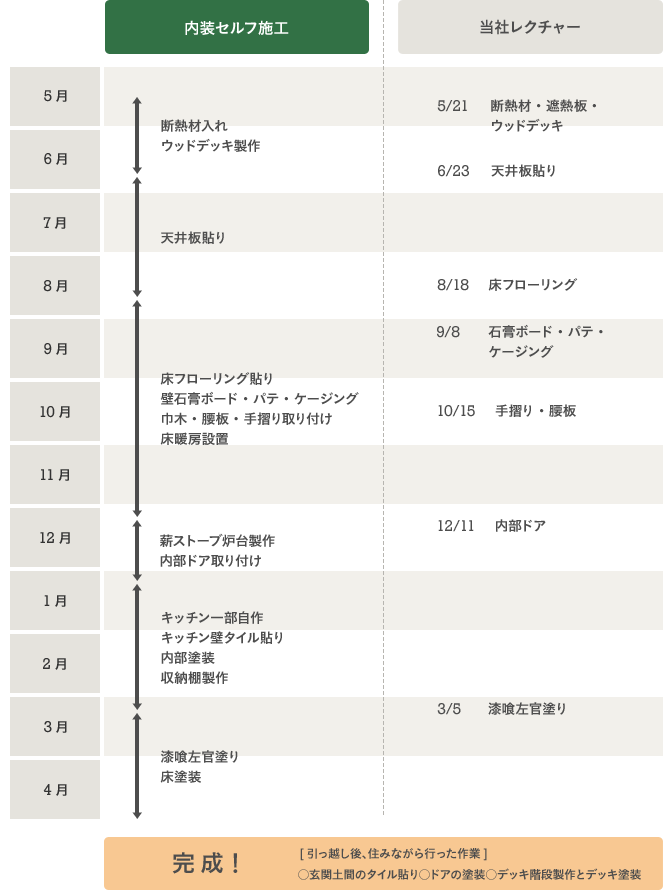

内装施工のスケジュール
内装セルフ施工 | 当社レクチャー | |
---|---|---|
5月 | 断熱材入れ ウッドデッキ製作 |
5/21 断熱材・遮熱板・ウッドデッキ |
6月 | 6/23 天井板貼り | |
7月 | 天井板貼り | |
8月 | 8/18 床フローリング | |
9月 | 9/8 石膏ボード・パテ・ケージング | |
10月 | 床フローリング貼り 壁石膏ボード・パテ・ケージング 巾木・腰板・手摺り取り付け 床暖房設置 |
10/15 手摺り・腰板 |
12月 | 薪ストーブ炉台製作 内部ドア取り付け |
12/11 内部ドア |
1月 | キッチン一部自作 キッチン壁タイル貼り 内部塗装 収納棚製作 |
|
3月 | 3/5 漆喰左官塗り | |
4月 | 漆喰左官塗り 床塗装 |
|
完成 [引っ越し後、住みながら行った作業] ○玄関土間のタイル貼り○ドアの塗装○デッキ階段製作とデッキ塗装 |
case3 宇都宮K様邸
施主様Data
-
ハーフビルド内装施工期間1年3カ月
- 家族構成
30代ご夫婦、小学生のお子様2人の4人家族。ご主人は会社員で、奥さまは専業主婦でしたが実家の家業のお手伝いもされていました。
- 建物の特徴
床面積39.4坪
大きな吹抜けあり、腰板や明り採りなどこだわりの造作も多数。 - 内装施工範囲
内部は全て施主施工。 キッチンは既製品を自分で組み立て、洗面・手洗いは自作。
- どんなハーフビルドだったか
週末土日はほとんどご主人が作業に入り、奥さまもお子さんの手がかからない限り出来る限り一緒に作業されました。床面積が大きい家で、内装工程はすべて自分でやり、お子様も2人いらっしゃったことで、内装ハーフビルドに1年3カ月を要しました
宇都宮K様の建築アルバムはこちら
建物の外観

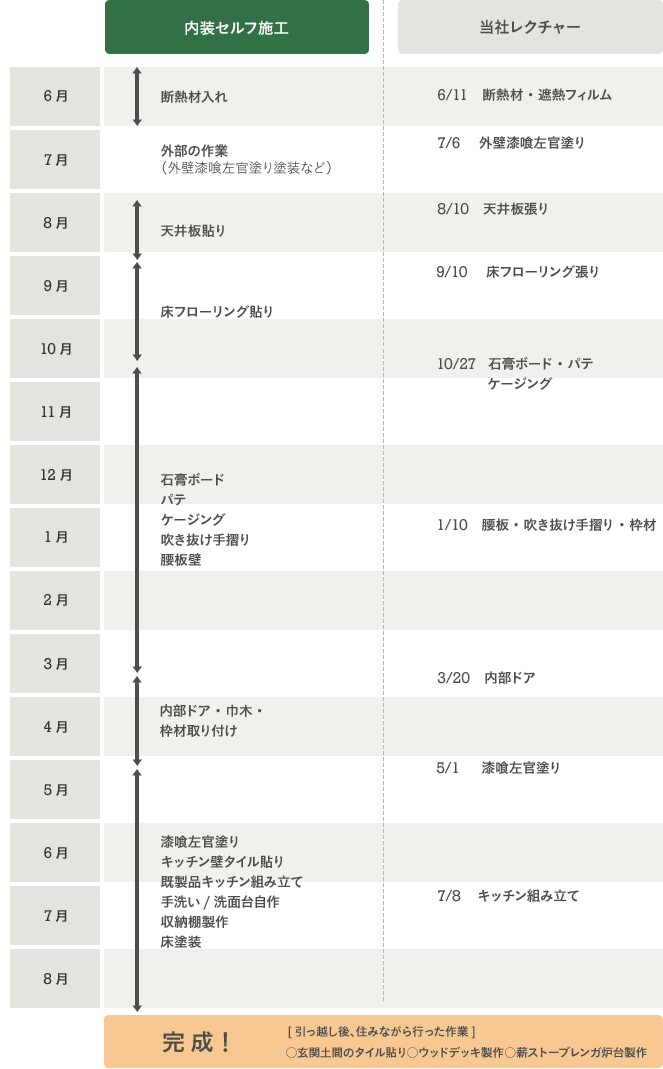

内装施工のスケジュール
内装セルフ施工 | 当社レクチャー | |
---|---|---|
6月 | 断熱材入れ | 6/11 断熱材・遮熱フィルム |
7月 | 外部の作業 (外壁漆喰左官塗り塗装など) |
7/6 外壁漆喰左官塗り |
8月 | 天井板貼り | 8/10 天井板張り |
9月 | 床フローリング貼り | 9/10 床フローリング張り |
10月 | 10/27 石膏ボード・パテケージング | |
12月 | 石膏ボード パテ ケージング 吹き抜け手摺り 腰板壁 |
|
1月 | 1/10 腰板・吹き抜け手摺り・枠材 | |
3月 | 3/20 内部ドア | |
4月 | 内部ドア・巾木・枠材取り付け | |
5月 | 5/1 漆喰左官塗り | |
6月 | 漆喰左官塗り キッチン壁タイル貼り 既製品キッチン組み立て 手洗い/洗面台自作 収納棚製作 床塗装 |
|
7月 | 7/8 キッチン組み立て | |
完成 [引っ越し後、住みながら行った作業] ○玄関土間のタイル貼り○ウッドデッキ製作○薪ストーブレンガ炉台製作 |
