株式会社ハーフビルドホーム Half Build Home

  • お問い合わせ・カタログ資料請求お問い合わせ・カタログ資料請求

株式会社ハーフビルドホーム Half Build Home

建築アルバム

shimotsuke2
shimotsuke2

建築アルバム一覧へ戻る

LINEで送る

  1.

    完了検査とフラット35竣工検査を受けました。ともに無事検査合格しました。

    ZEH水準の断熱性(断熱等等級5、一次エネ消費量等級6)が求められる「こどもエコ住まい補助金」もこれで無事受けられます。

    昨年9月にスタートしたI様邸ハーフビルド、お子様の誕生やご主人の海外出張などで時間のやりくりが大変でしたが、一部の作業は大工さんや左官屋さんに依頼して時間短縮を図り、補助金申請の締め切りギリギリのタイミングで完了検査を受けることができました。

    床塗装やタイルなどまだやり残した内装作業があるので住み始めるのは8月下旬頃になるそうです。

    まずは一息、お疲れさまでした。

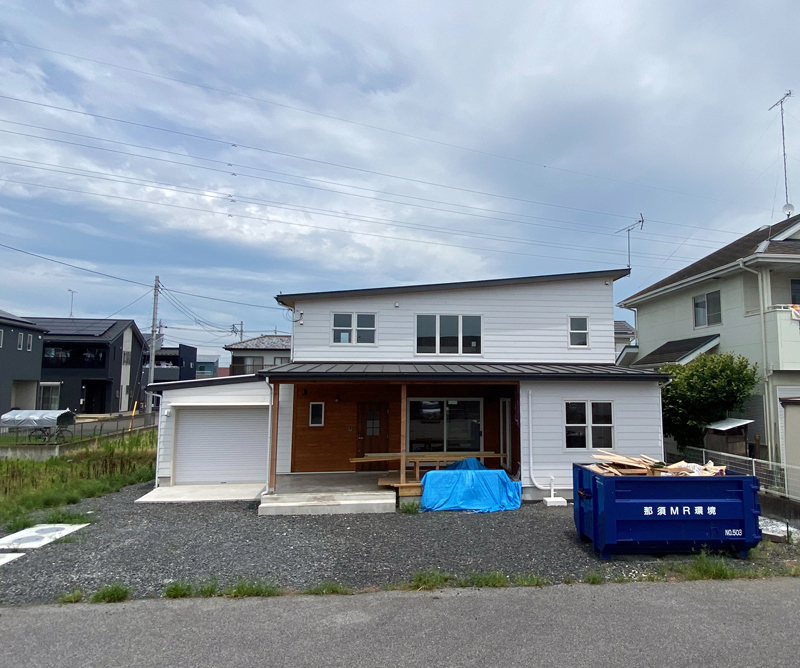

    2024年7月9日 完了検査  外壁はガルバリウム鋼板アイジー工業SPビレクト、ポーチの壁は無垢杉板リボス塗装

    2024年7月9日 完了検査 窓はアンダーセン木製サッシ、ドアはユーロトレンド木製ドア、ガレージシャッターは三和シャッターの電動式

    2024年7月9日 完了検査  室内は無垢材と漆喰だけの自然素材100%仕様です。床無垢オーク材、天井無垢パイン材、壁本漆喰白壁、内部建具木製リボス塗装

    2024年7月9日 完了検査 玄関室壁に埋め込んだ明り取り窓は施主Iさんが描いた絵をステンドガラスにしたもの。Iさん「ガラスを壁の中に固定するのに苦労したけどやって良かった、ハーフビルドならではのオリジナル造作ですね、この玄関室すごく気に入ってます。」

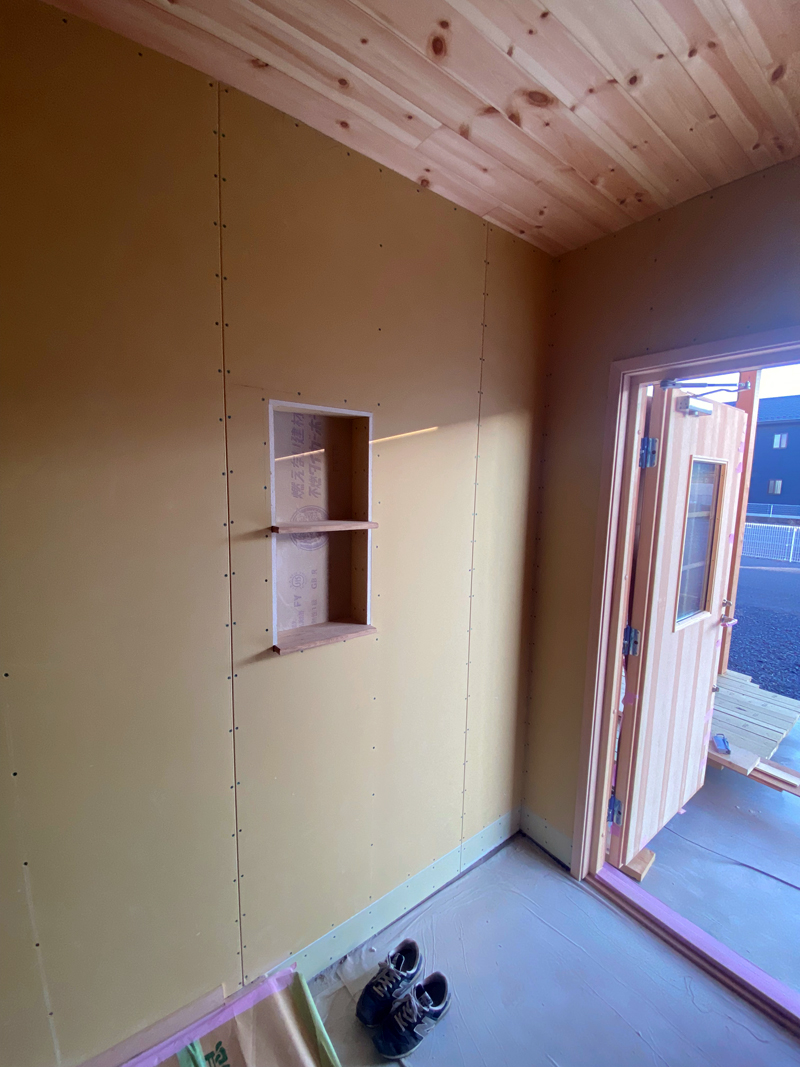

    2024年7月9日 完了検査 玄関室壁のニッチェには床オーク材の余り材を活用して棚板に

    2024年7月9日 完了検査

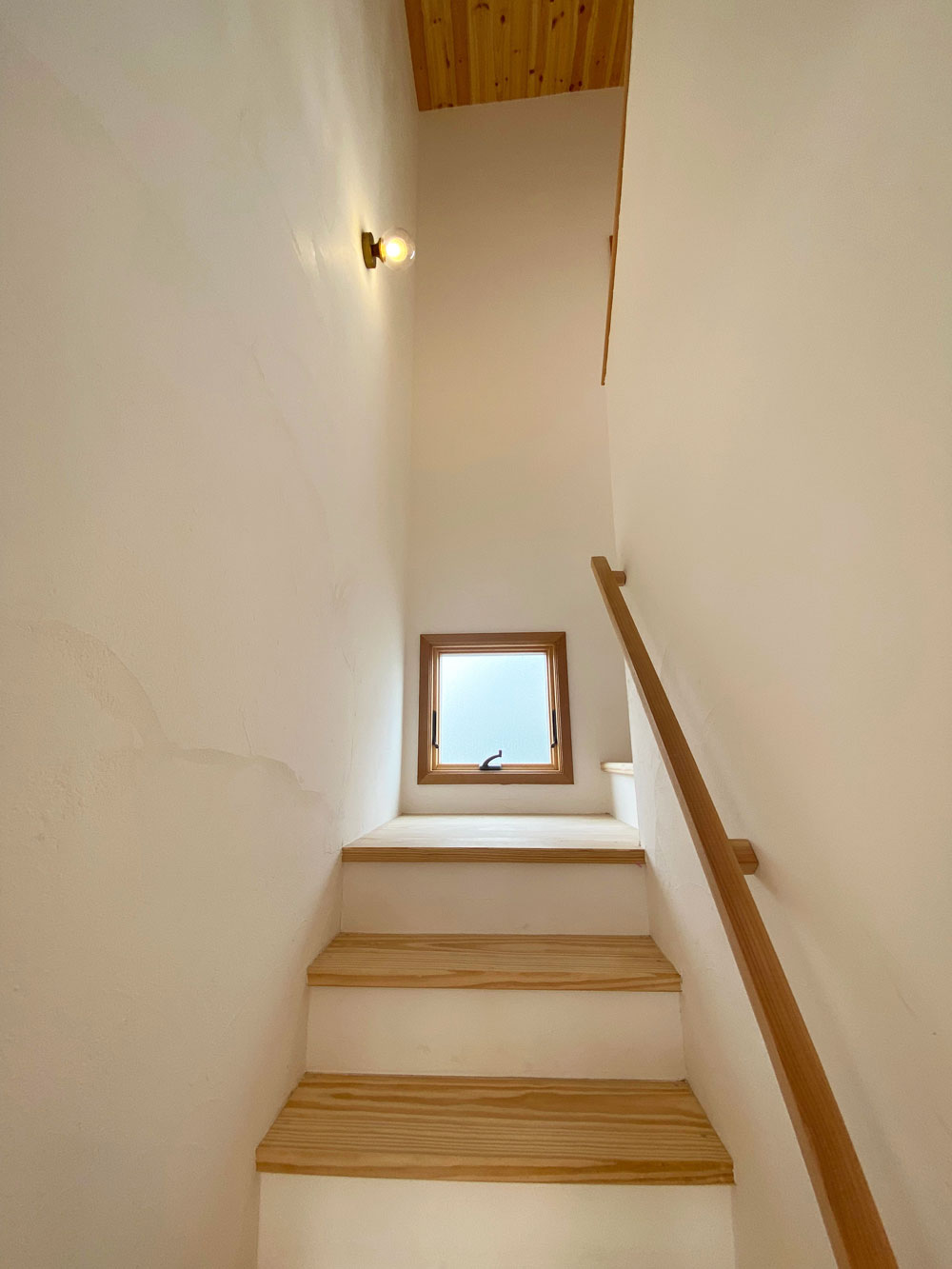

    2024年7月9日 完了検査 階段踏み板は無垢サザンイエローパイン材、蹴込みは漆喰左官塗り

    2024年7月9日 完了検査

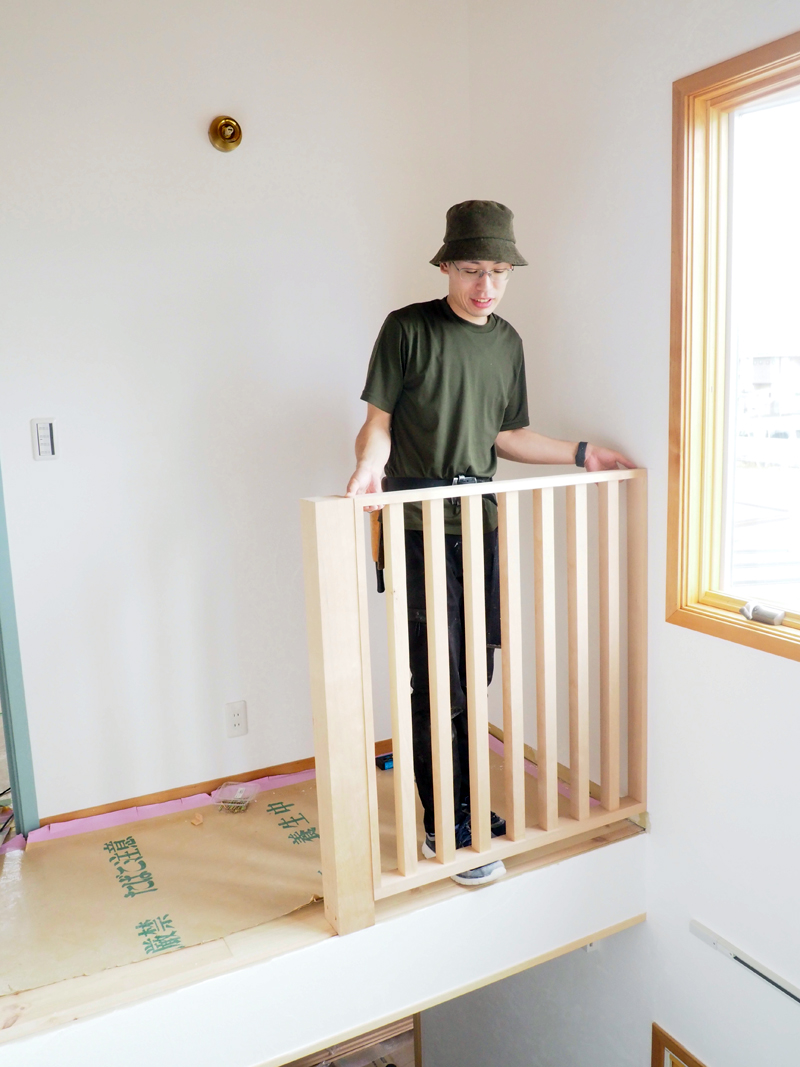

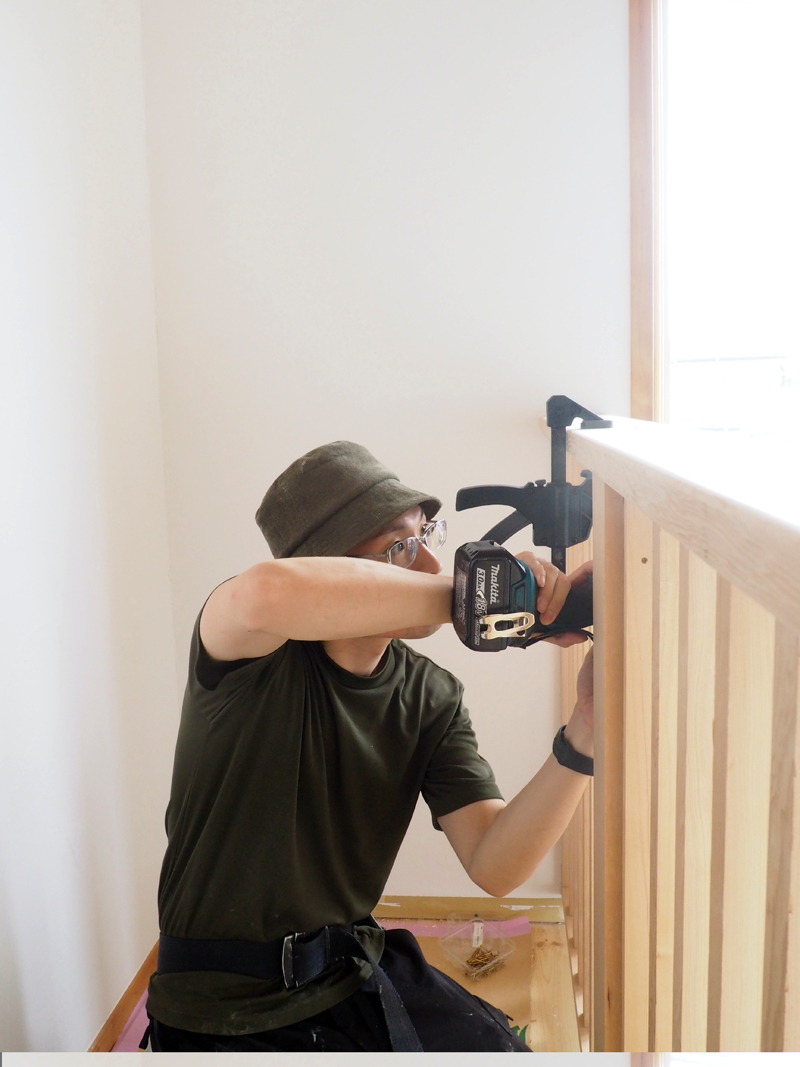

    2024年7月9日 完了検査 この手すりは完了検査の10日までに施主さんが作りました。無垢のツガ材を使っています。

    2024年7月9日 完了検査

    2024年7月9日 完了検査

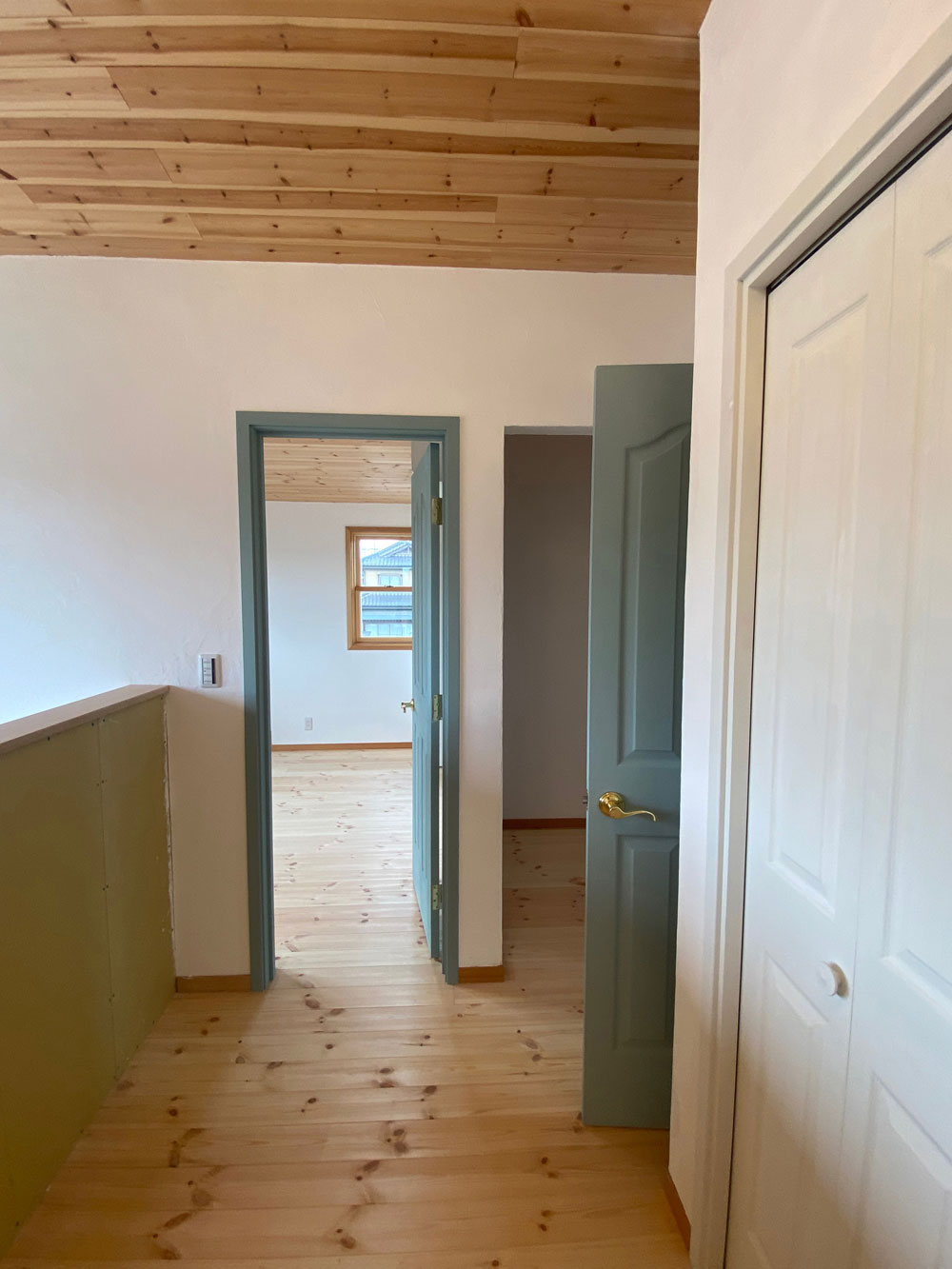

    2024年7月9日 完了検査 2階のドアはHDF製ドアに英国製チョークペイントを塗装。手前はスベンスカブルー色、奥はレムレム色のエイジング塗装

    2024年7月9日 完了検査 こちらのドアもチョークペイント塗装、手前はオールドホワイト色

    2024年7月9日 完了検査 2階のトイレは腰板を貼りました。壁に作り付けた収納ボックスは床オーク材の余り材を活用してDIYしたもの

    2024年7月9日 完了検査  作り付けの洗面カウンター、カウンターはアイカ工業スタイリッシュカウンター、タイルは名古屋モザイク

  2.

    10日後の完了検査に向けて、施主さんは最後の追い込みです。

    ご主人は吹き抜けの手摺取り付けを、奥様はキッチンタイルをDIY施工しています。

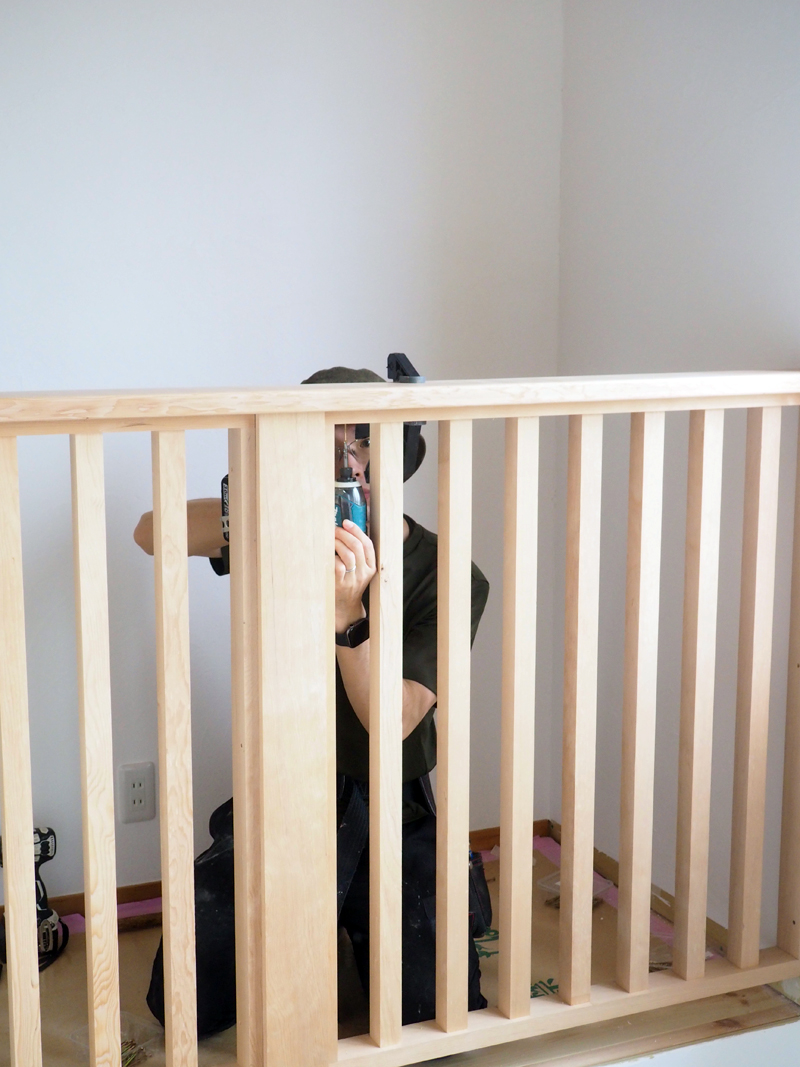

    2024年6月29日 最後の追い込み 吹き抜け手摺

    2024年6月29日 最後の追い込み 吹き抜け手摺

    2024年6月29日 最後の追い込み 吹き抜け手摺

    2024年7月9日 完了検査

    2024年6月29日 最後の追い込み キッチンタイル 施主さんが選んだのは平田タイルと名古屋モザイクのタイル、この後目地を入れれば完成です

  3.

    1月から2月にかけて施主さんの壁石膏ボードパテ、窓とドアの木部塗装が完了したので、今日からハーフビルド最後の工程 − 漆喰左官塗りのレクチャーに行ってきました。

    レクチャーと言っても単に教えるだけではなく、リビング吹き抜けの壁、階段吹き抜けの壁を2階から1階まで1日で一気に塗り終えるのが今日の目標です。

    施主さんご夫妻、当社のスタッフ3名、応援の左官職人さん1名の計6人で午前8時から17時までかけて目標の壁を全て塗り終えることができました。

    漆喰左官塗りは、これまでの木床や天井などの木工作業と作法・要領が全く異なり覚えることも多岐にわたるので、施主さんは今日一日疲労困憊だったと思います。特に奥様は幼いお子さんを抱きながらの作業でした、お疲れさまでした。

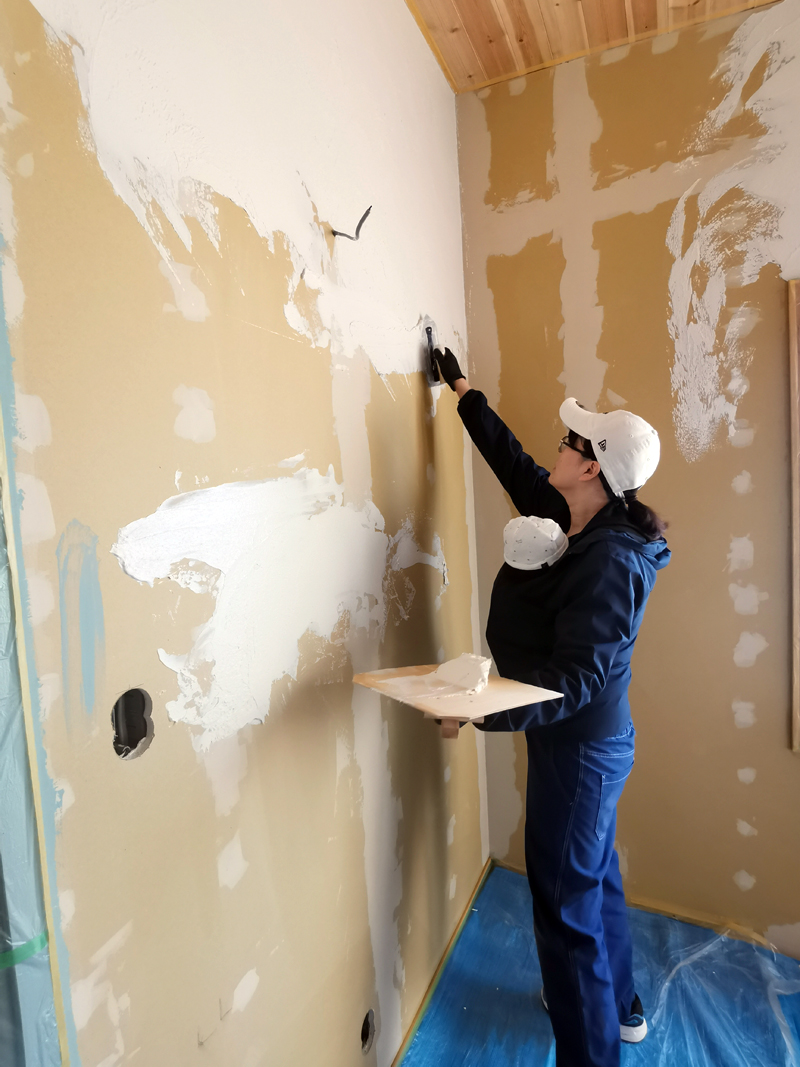

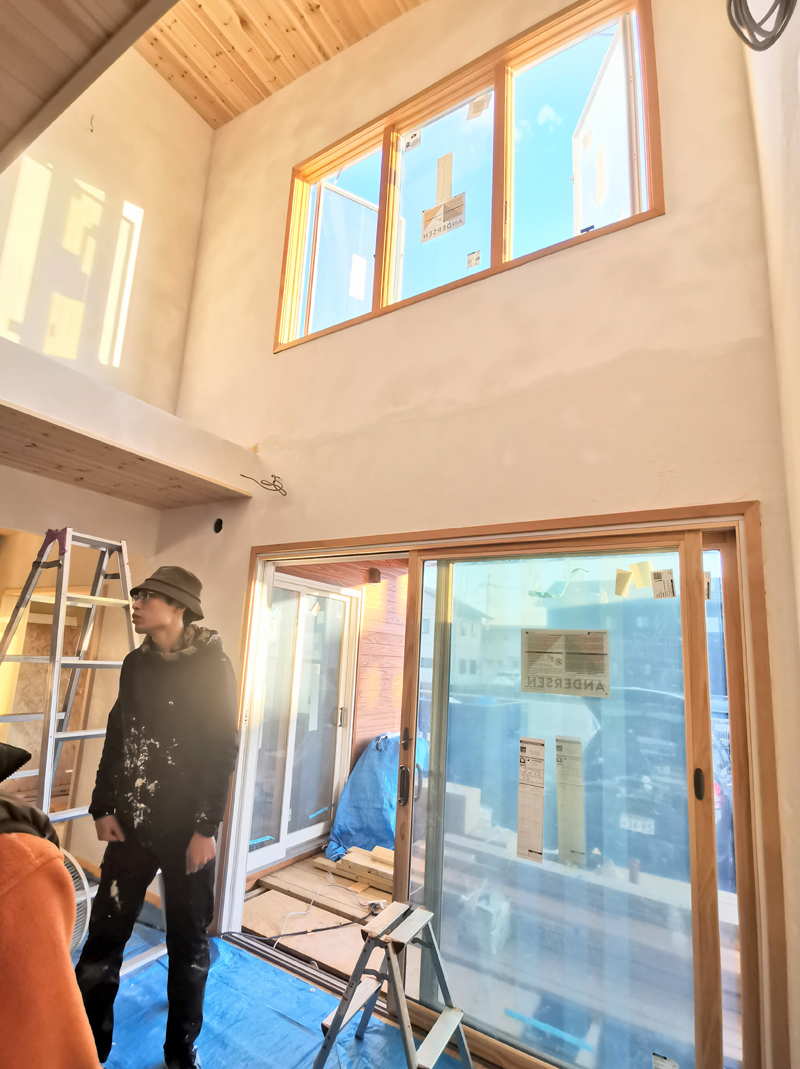

    2024年3月9日 漆喰左官塗りレクチャー 午後4時半、1日かけて吹き抜けの壁が塗り終わったところ。

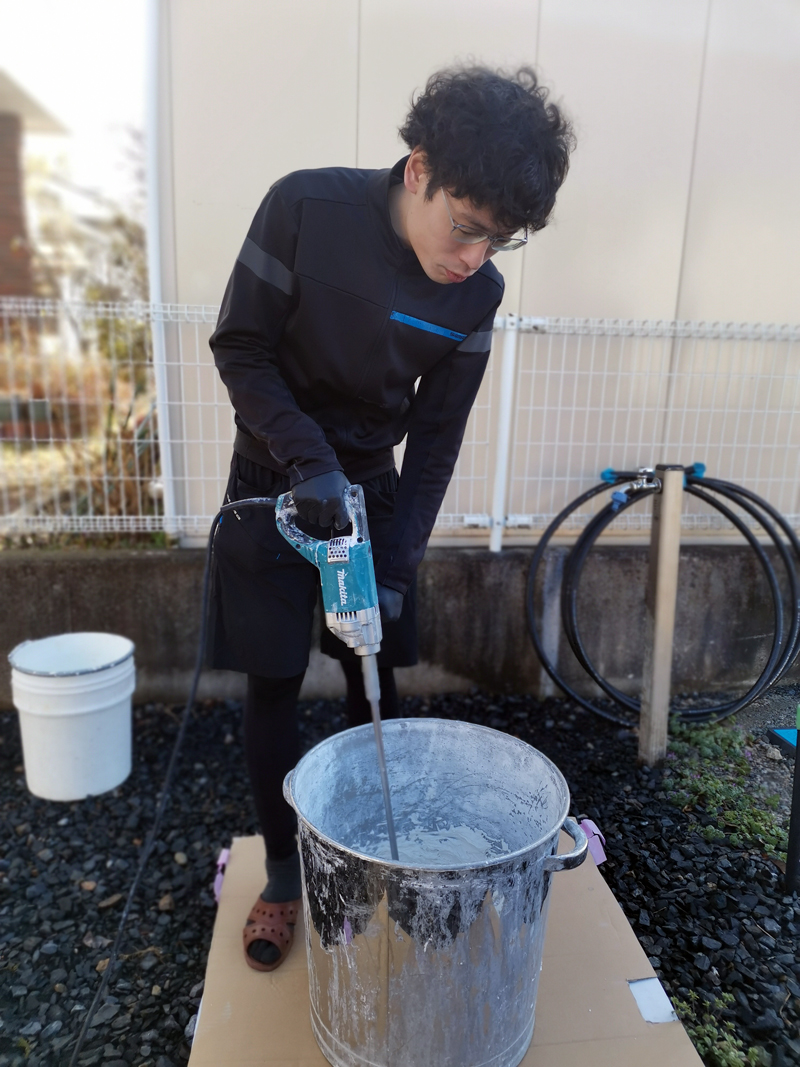

    2024年3月9日 漆喰左官塗りレクチャー  午前8時半 作業開始 最初に漆喰を練ります。当社オリジナルの練り漆喰をバケツに入れてミキサーで軽く撹拌すればすぐに塗り始められます。

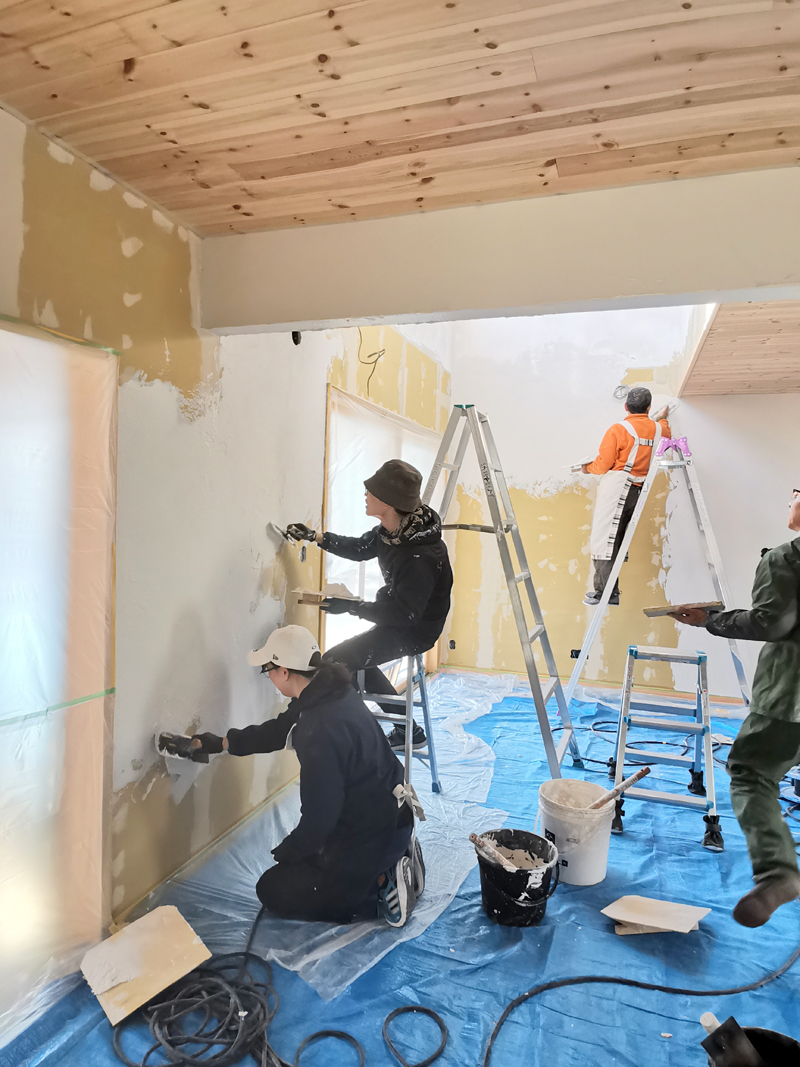

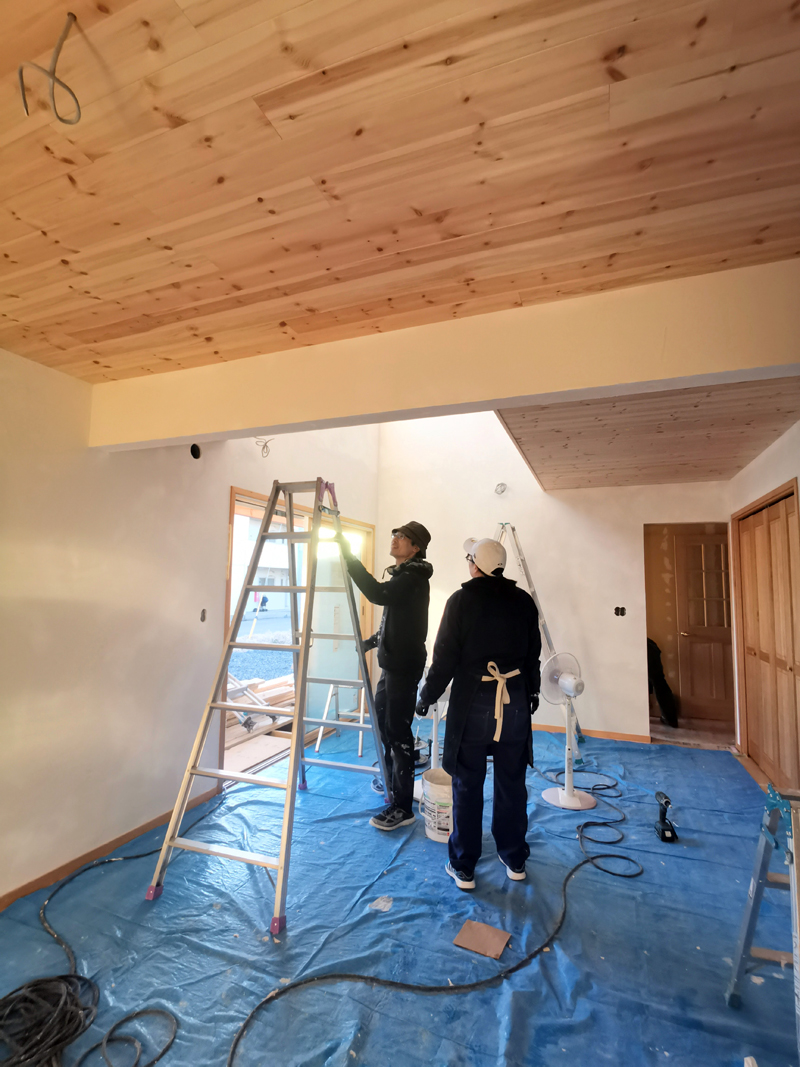

    2024年3月9日 漆喰左官塗りレクチャー 午前9時 リビング吹き抜けの2階壁を塗り始めました

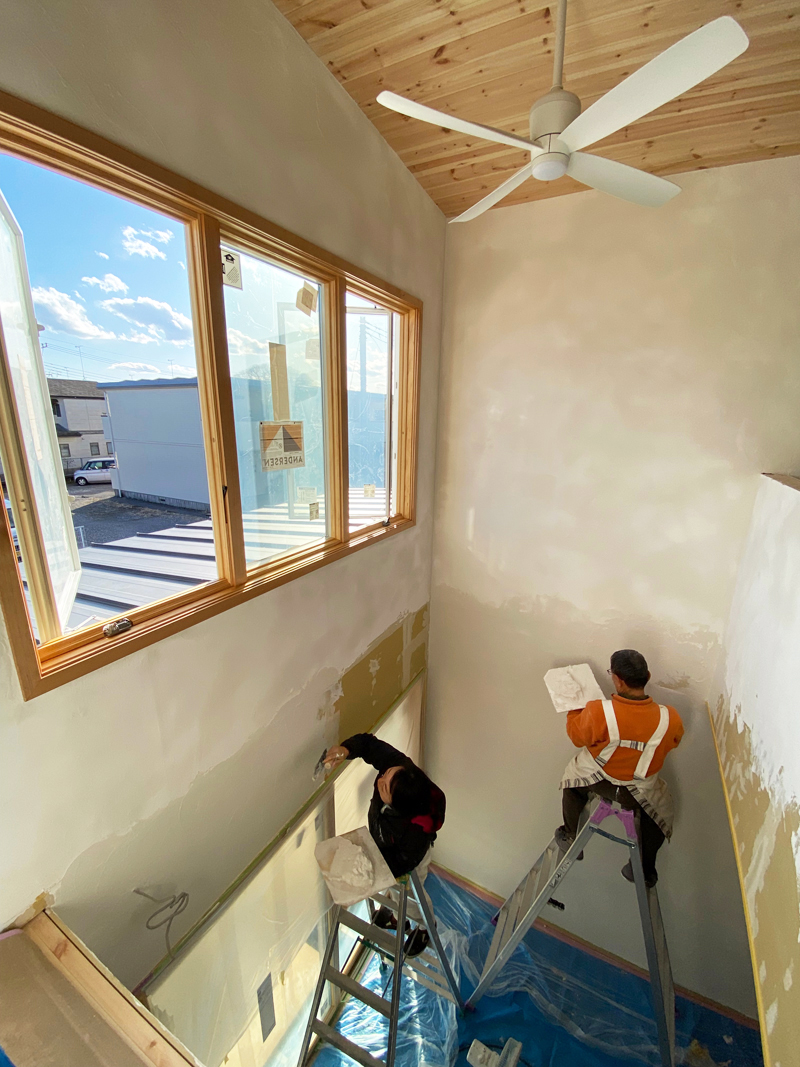

    2024年3月9日 漆喰左官塗りレクチャー 正午 吹き抜けの2階部分壁の左官塗り完了

    2024年3月9日 漆喰左官塗りレクチャー

    2024年3月9日 漆喰左官塗りレクチャー 午後2時半  吹き抜けの足場を外して1階の壁を塗ります

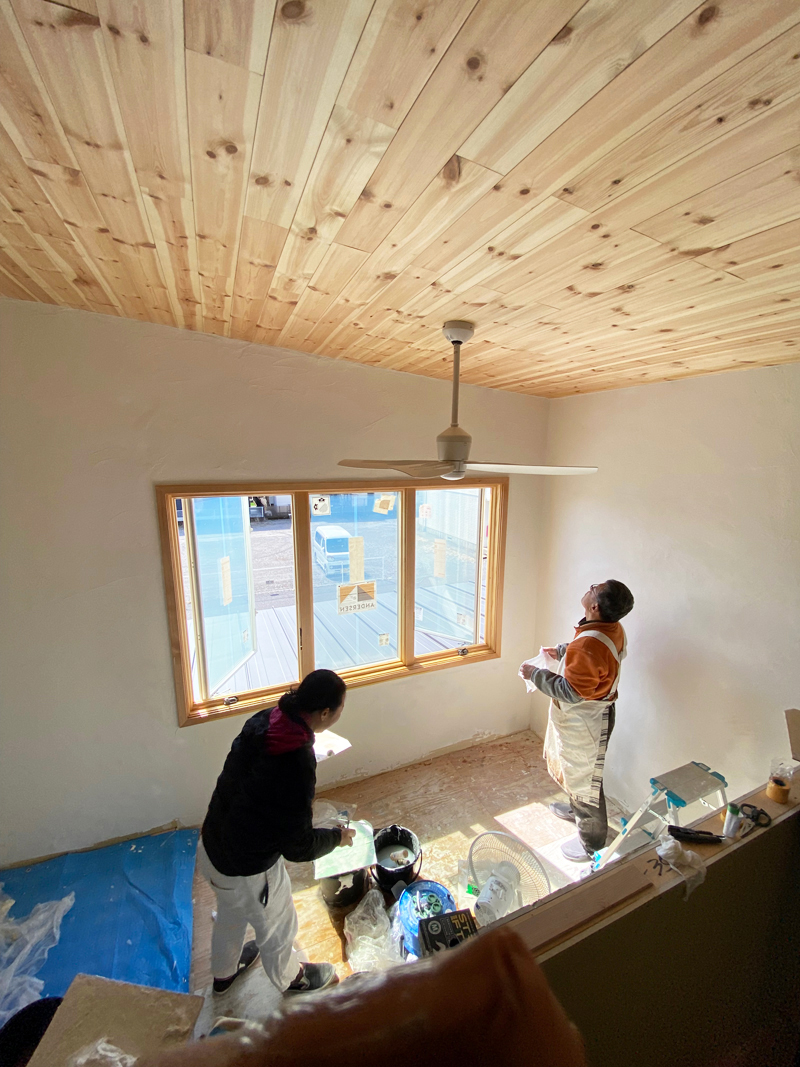

    2024年3月9日 漆喰左官塗りレクチャー 午後4時 最後のひと塗りです

    2024年3月9日 漆喰左官塗りレクチャー 午後4時半 養生を外して今日の作業は終わりです。吹き抜け壁からつながるリビング1階の壁全て塗り終えることができました。

  4.

    1月20日 施主さんに石膏ボードパテのレクチャーを行ってきました。

    2月7日 大工さんの壁石膏ボード、室内ドア、ケーシングと巾木が終わりました。

    これからは施主さんによるパテ、塗装、洗面台とキッチンカウンター製作、漆喰左官塗りと本格的なハーフビルド作業が続きます。

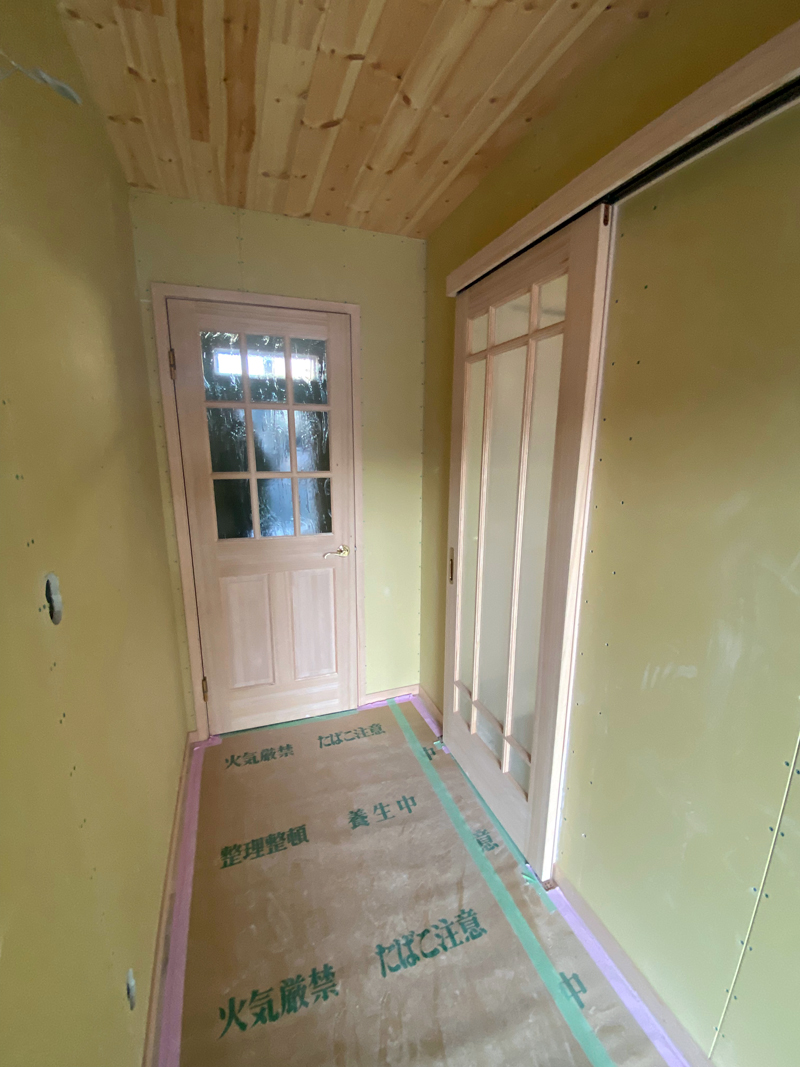

    2024年2月8日 室内ドア取り付け

    2024年2月8日 室内ドア取り付け

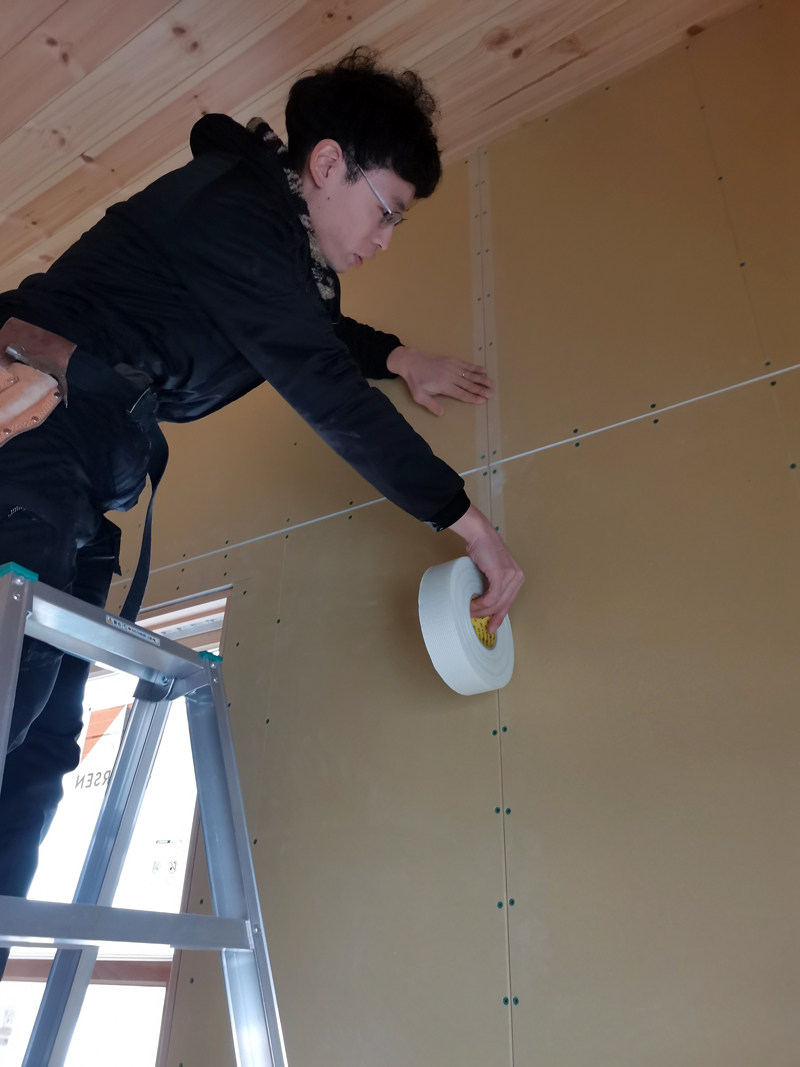

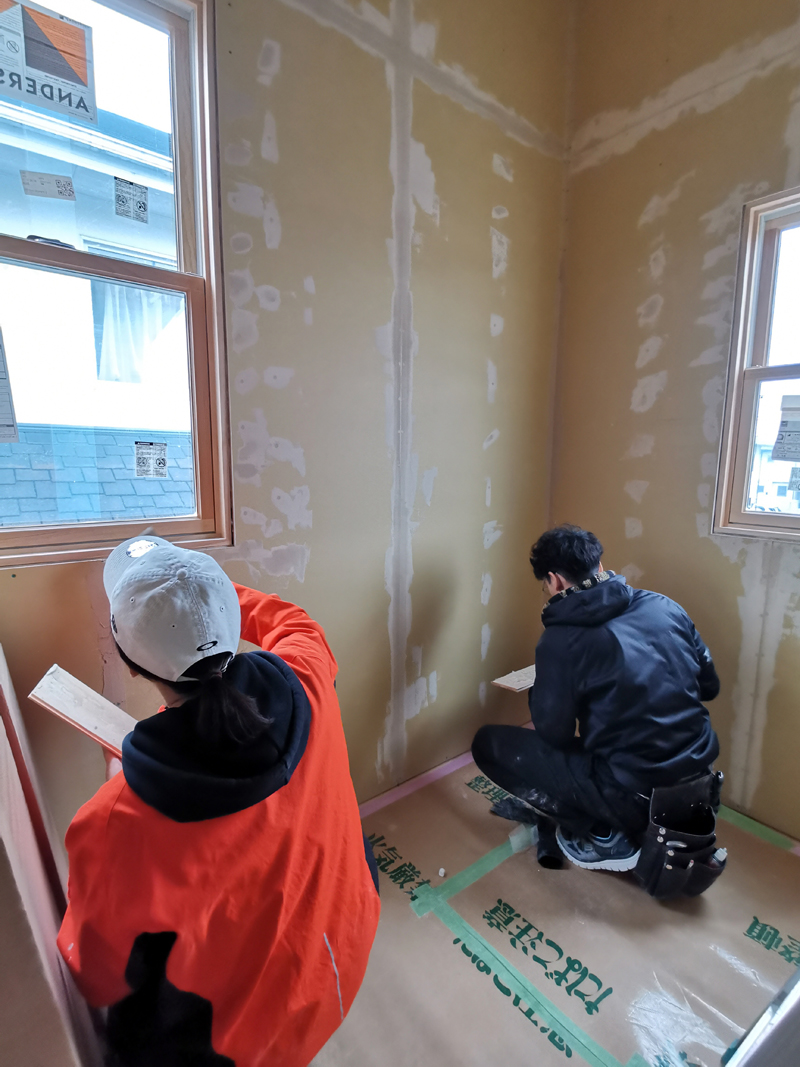

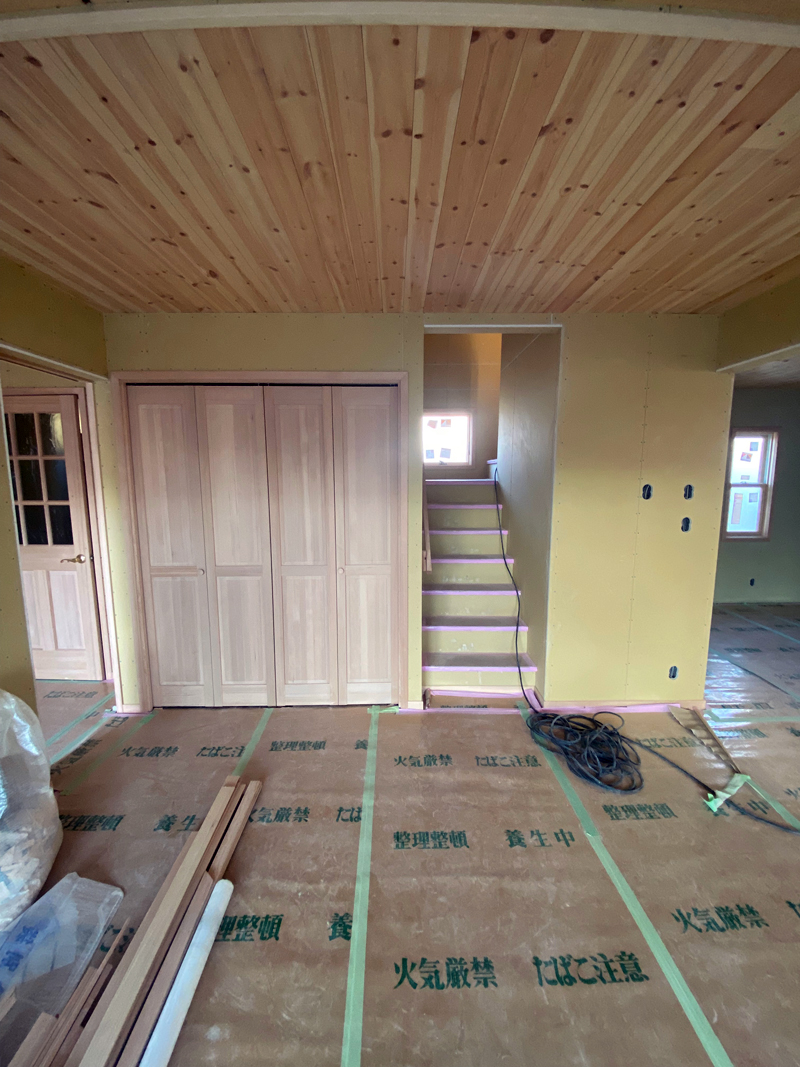

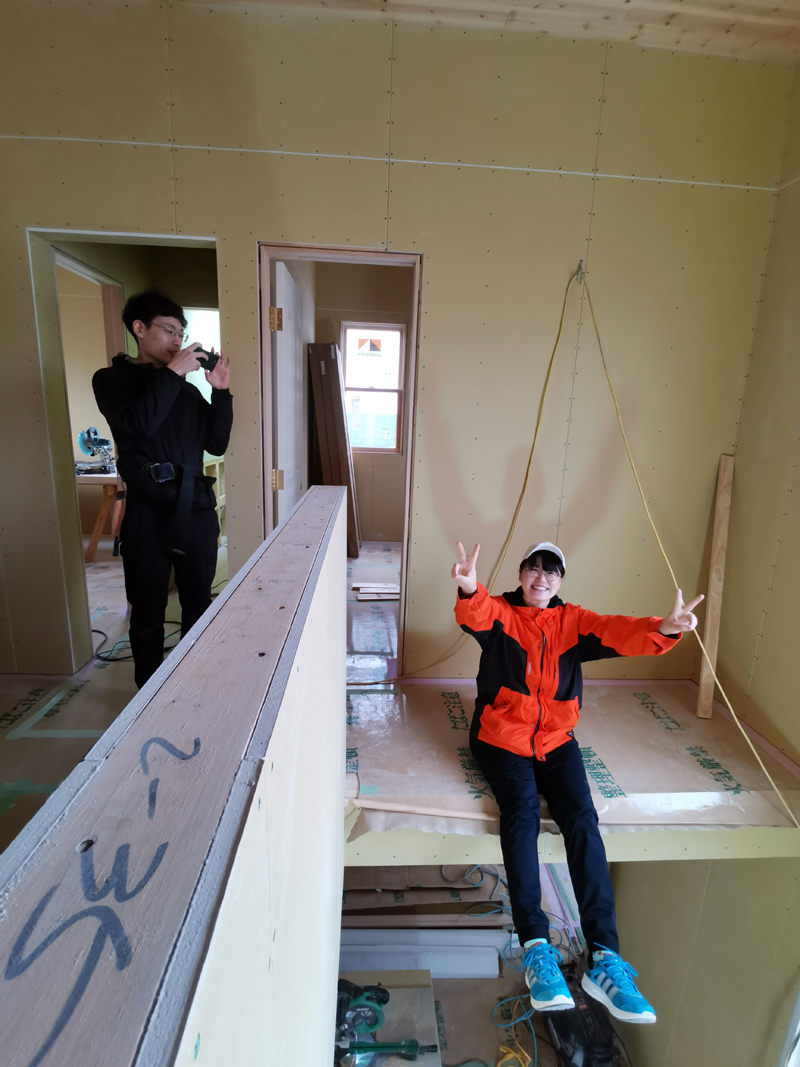

    2024年1月20日 石膏ボードパテレクチャー

    2024年1月20日 石膏ボードパテレクチャー

    2024年1月20日 石膏ボードパテレクチャー

    2024年2月8日 室内ドア取り付け

    2024年2月8日 室内ドア取り付け

    2024年2月8日 室内ドア取り付け

  5.

    一日かけて施主さんに床フローリング貼りのレクチャーを行いました。

    1階の床には無垢オーク材フローリングを、2階には無垢パイン材フローリングを貼ります。

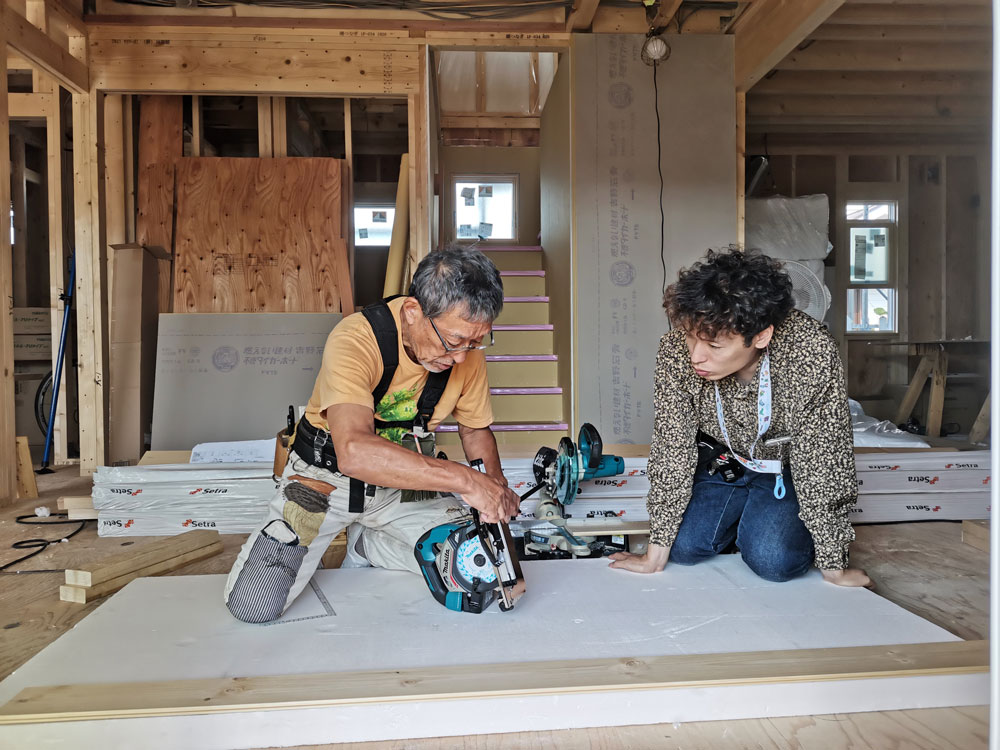

    床貼りには天井貼りの時とは違う釘打ち機を使うため、その釘打ち機の使い方から始まって、最初の1段目(スターター)の貼り方、部屋ごとに床を見切る場合の見切り材の作りからなどを実技指導します。

    1日のレクチャーでリビングルームのおよそ半分の床が貼れました。

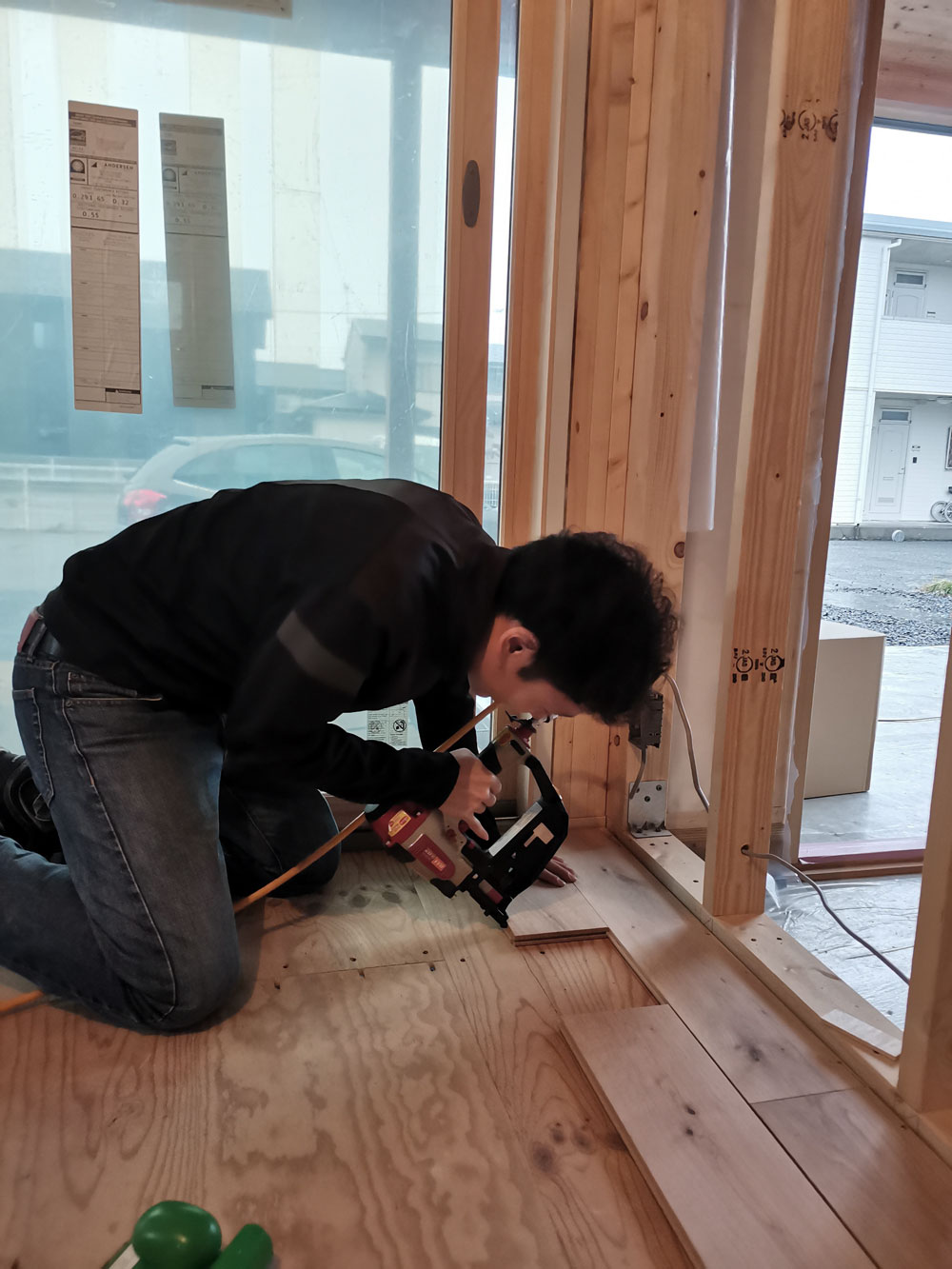

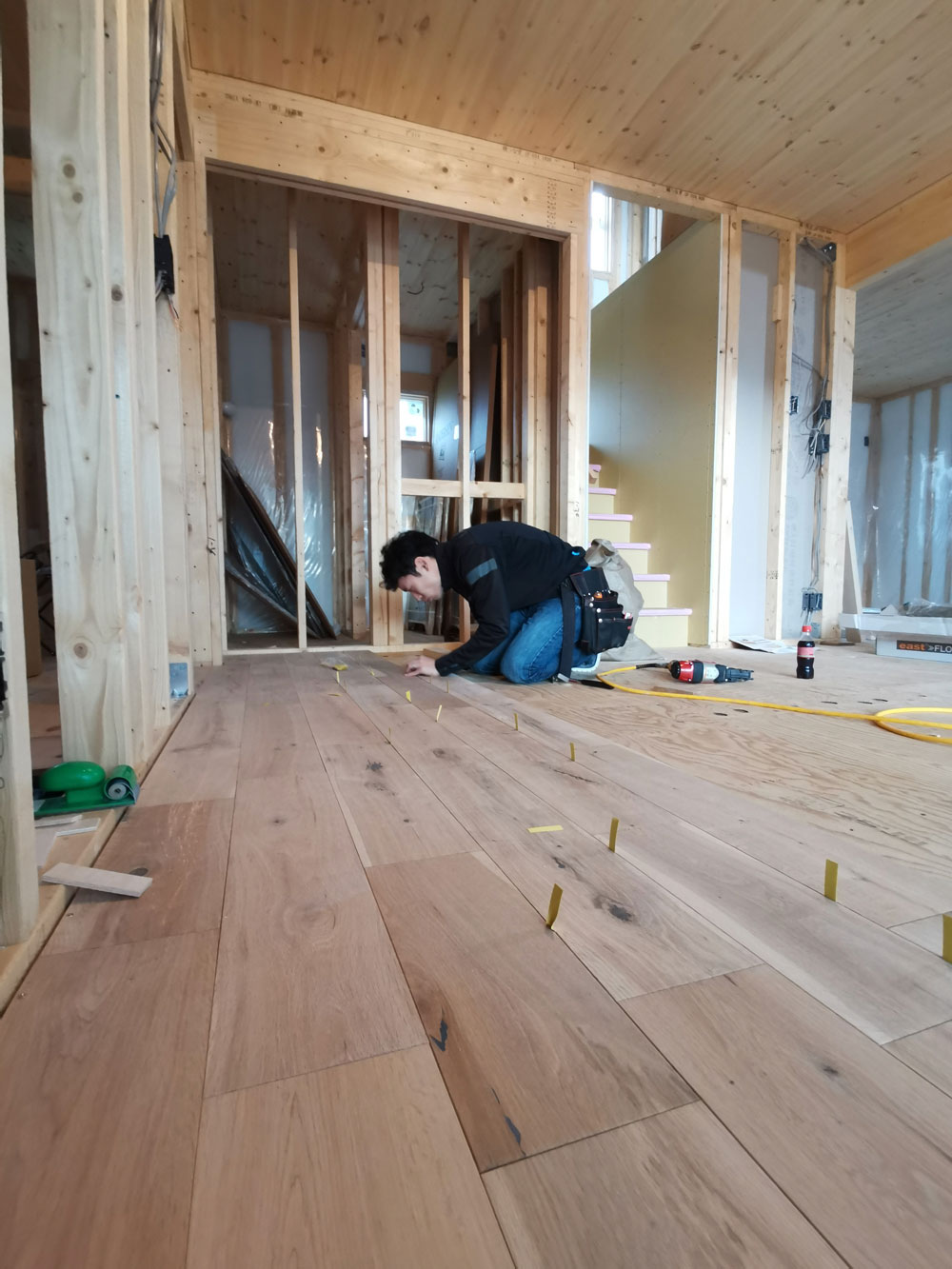

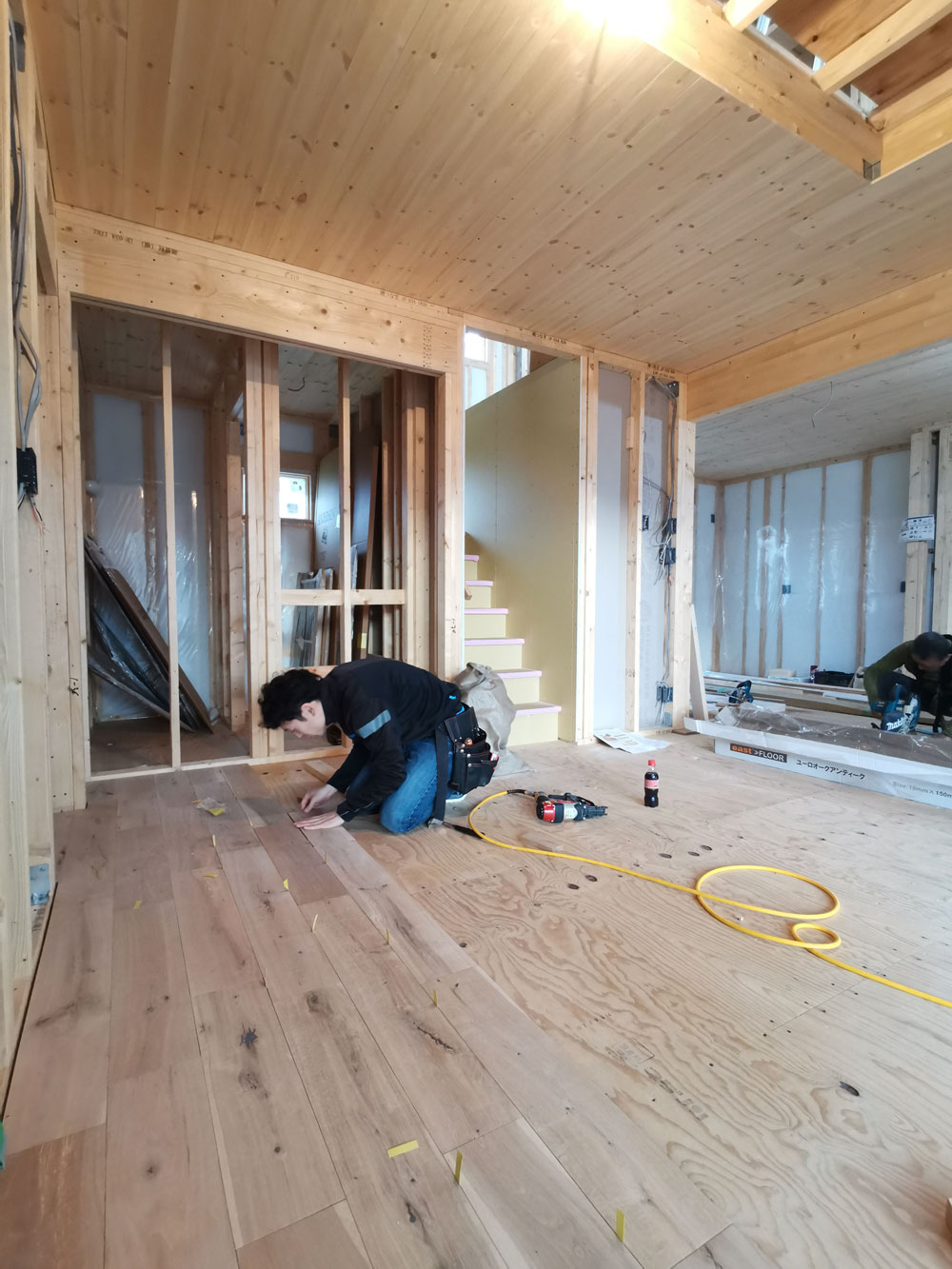

    2023年11月17日 床フローリングレクチャー 1階の床には無垢オーク材(無塗装)のフローリングを貼ります。

    2023年11月17日 床フローリングレクチャー

    2023年11月17日 床フローリングレクチャー 奥様は2階で無垢パイン材のフローリングを貼りました

  6.

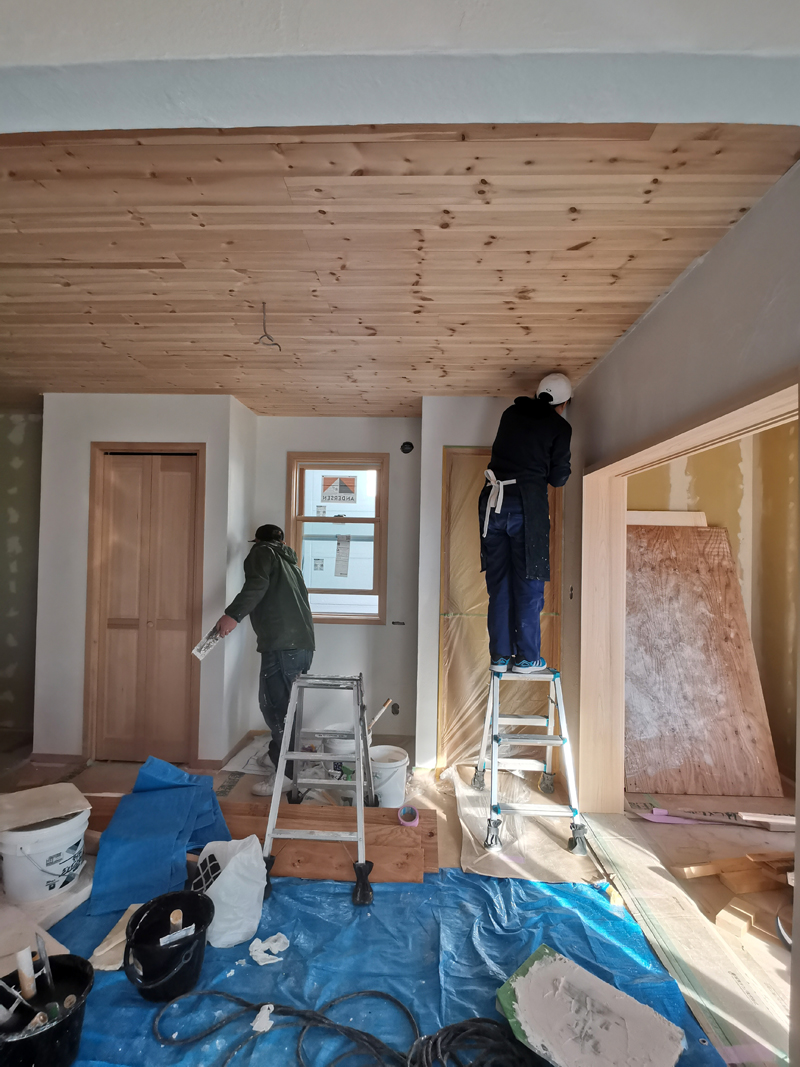

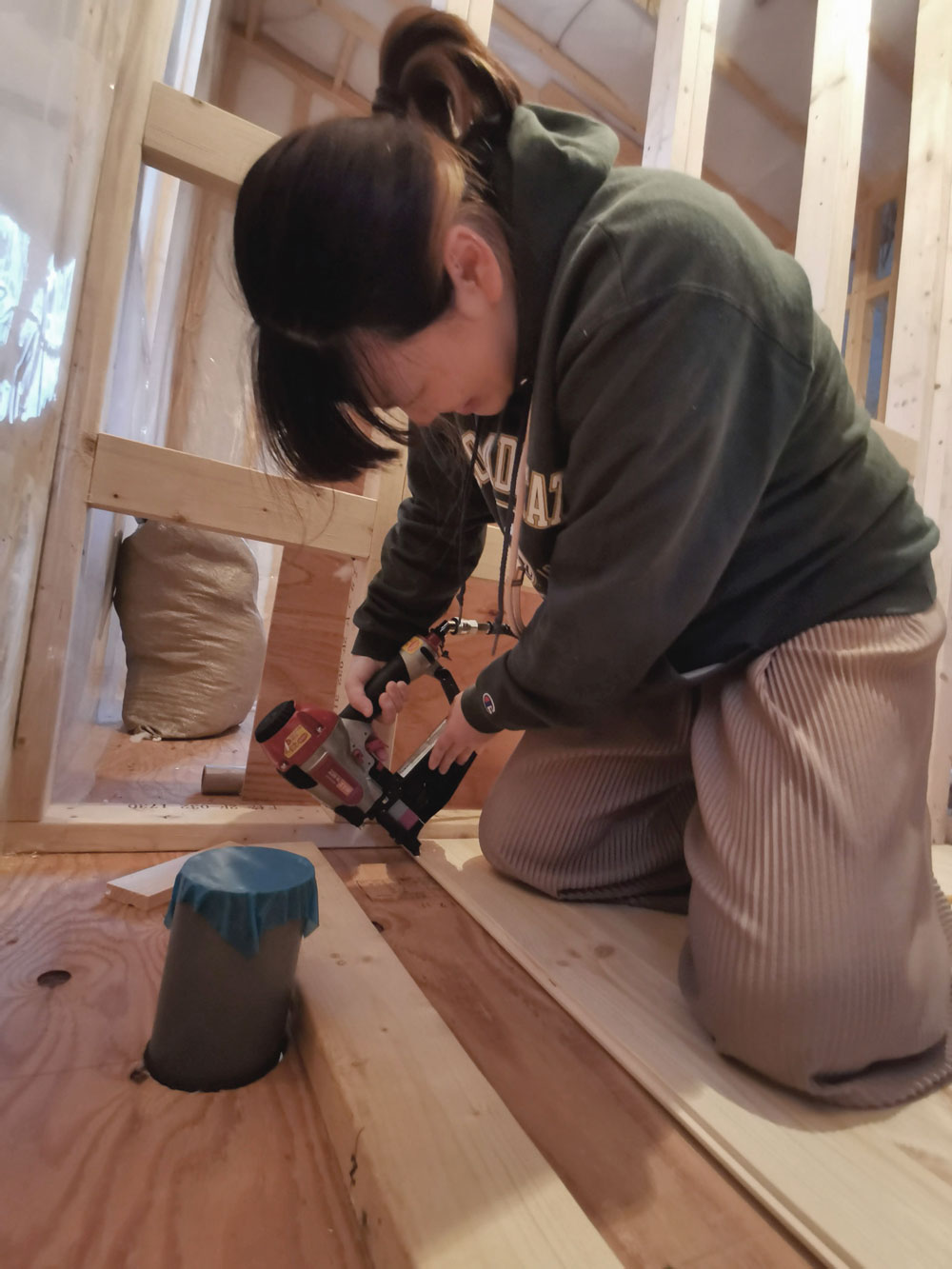

    施主さんの断熱材入れが完了したので、次の工程 天井板貼りのレクチャーに行ってきました。

    初めての木工レクチャーは、終始笑い声の絶えないレクチャーとなりました。お腹の大きい奥様は木材カット担当、ご主人が貼るという、完全分業制で進めるとのことでした。奥様の出産後はしばらくご主人一人での施工となります。頑張ってください。

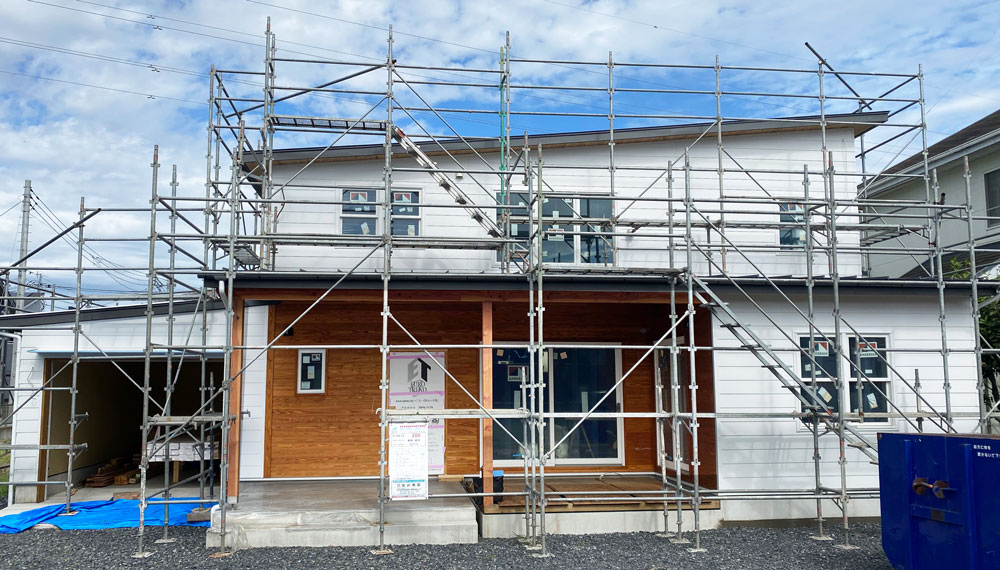

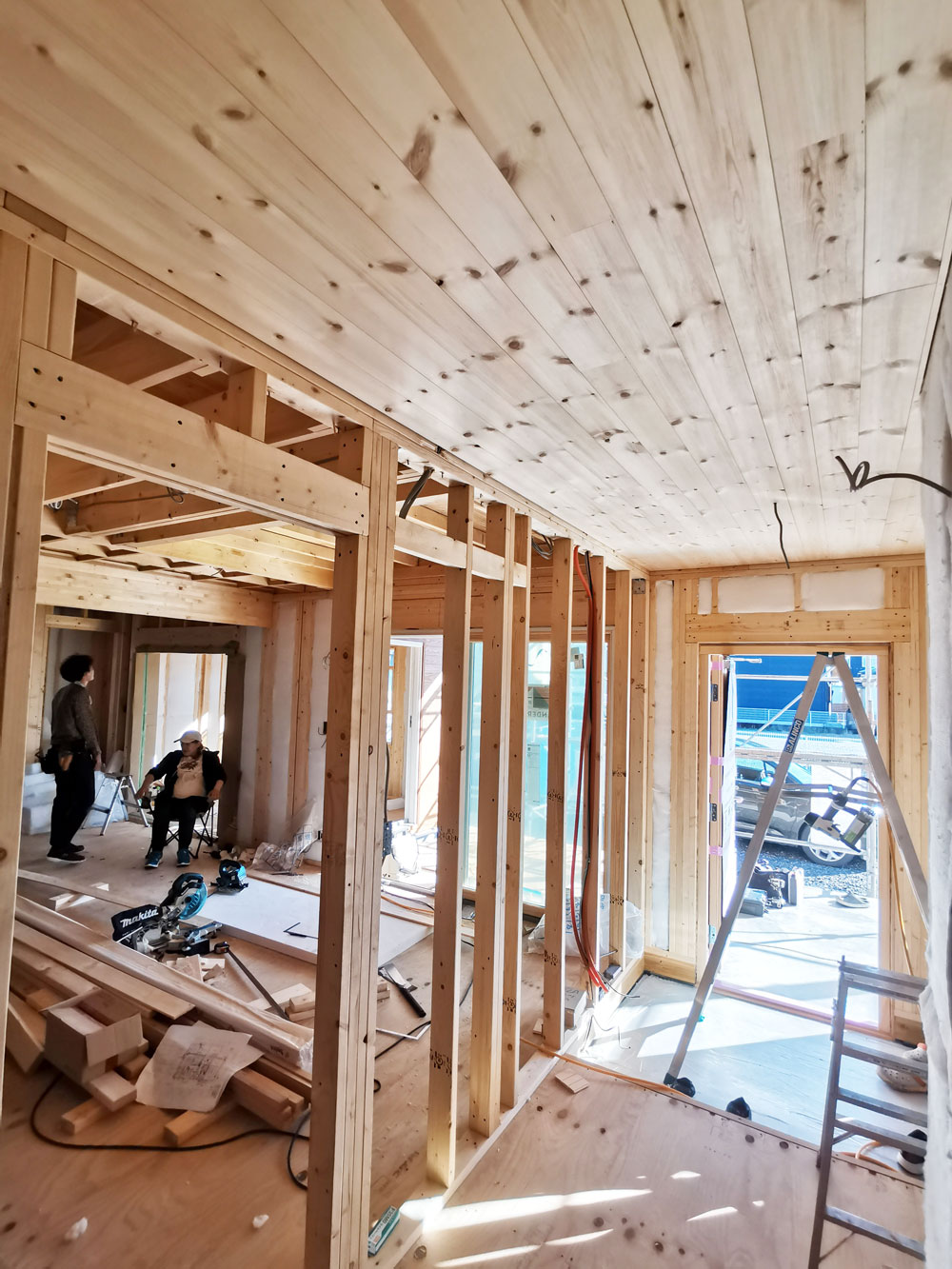

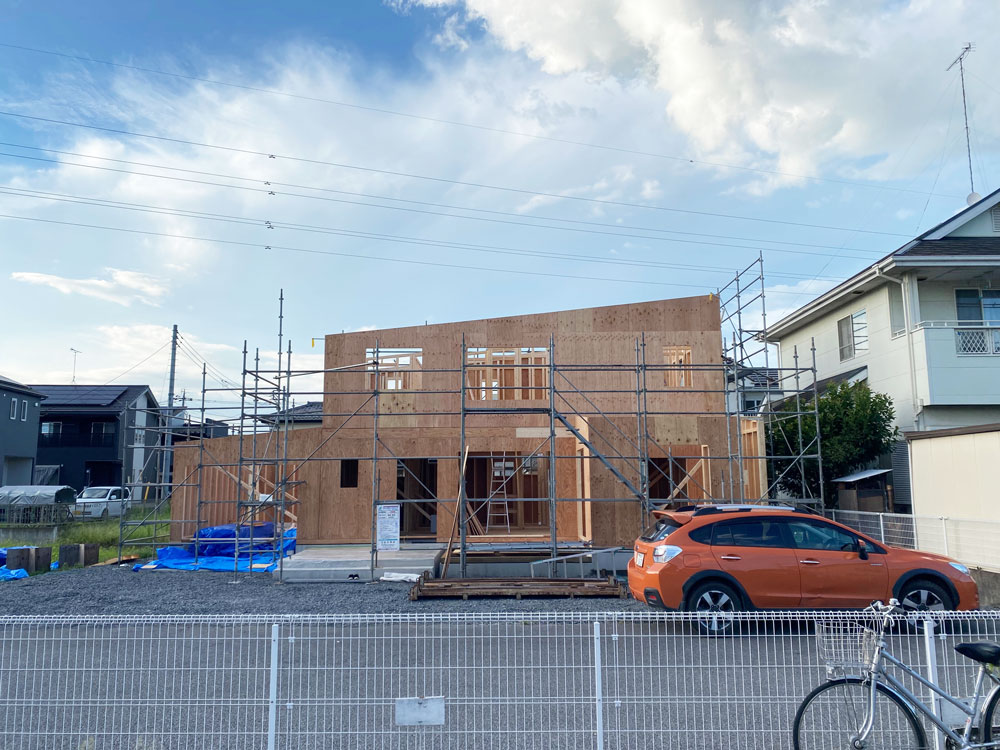

    2023年10月6日 天井板貼りレクチャー 外壁工事・屋根工事が完了

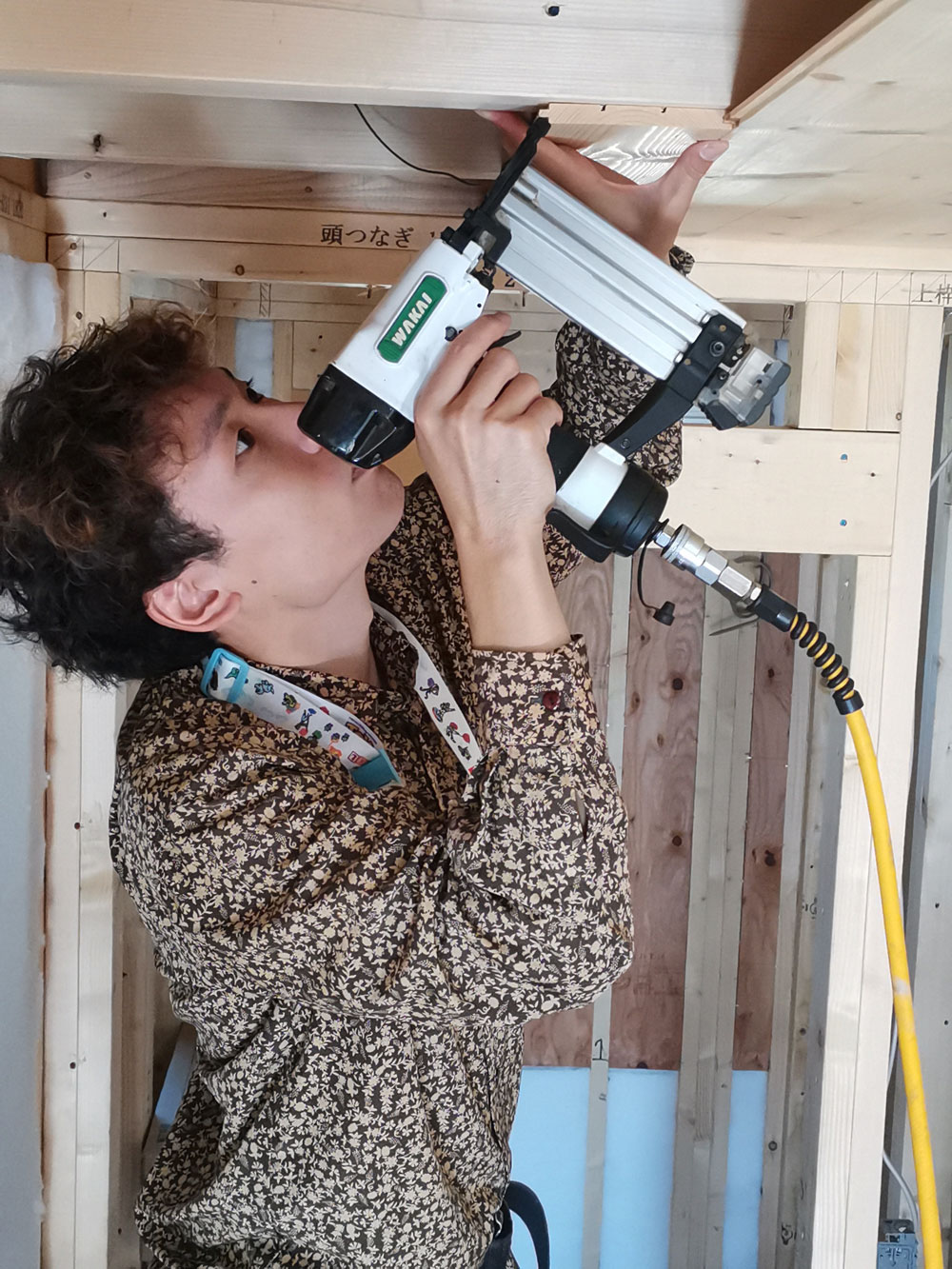

    2023年10月6日 天井板貼りレクチャー レクチャーでは電動工具の扱い方もたくさん勉強します

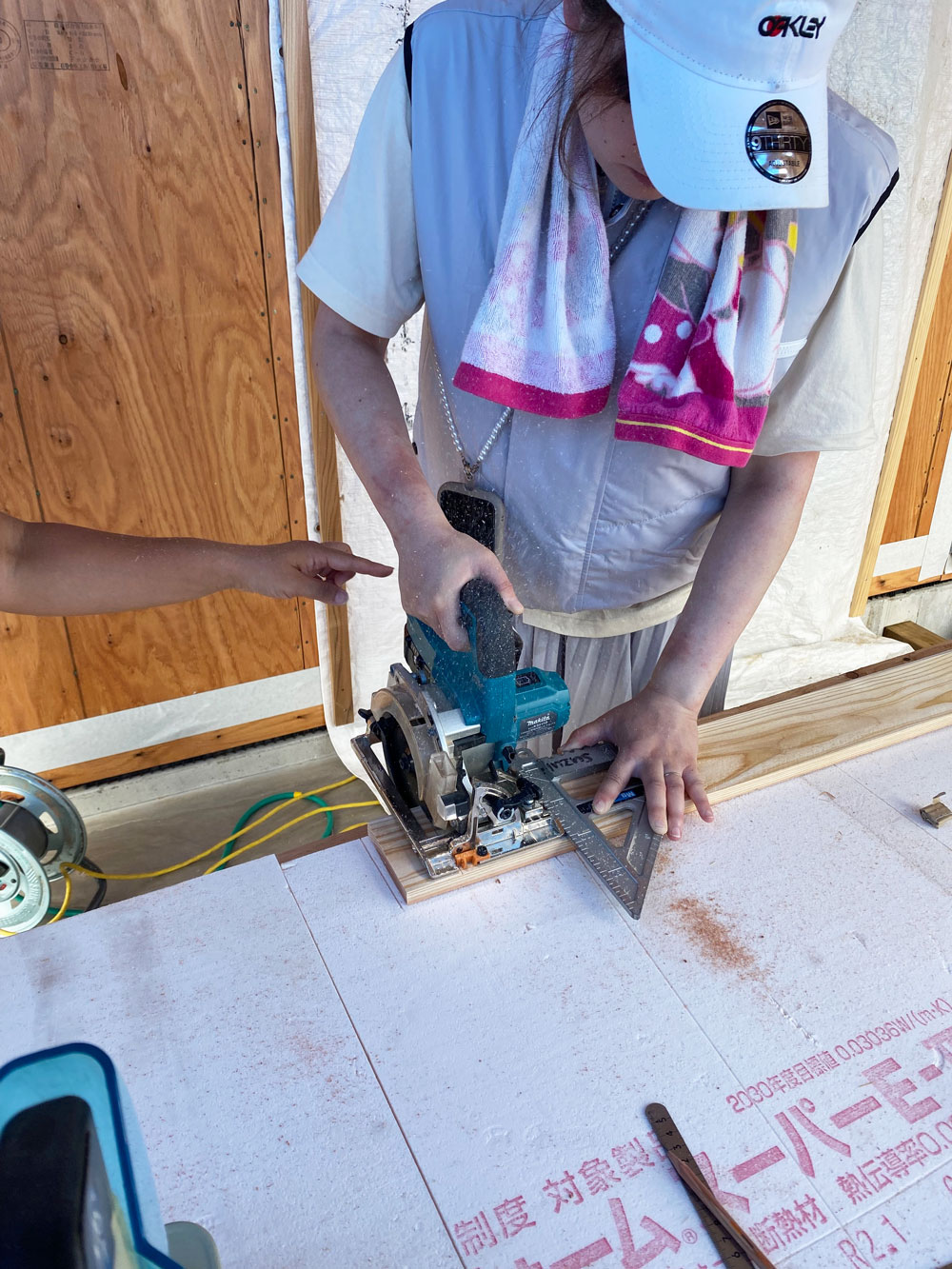

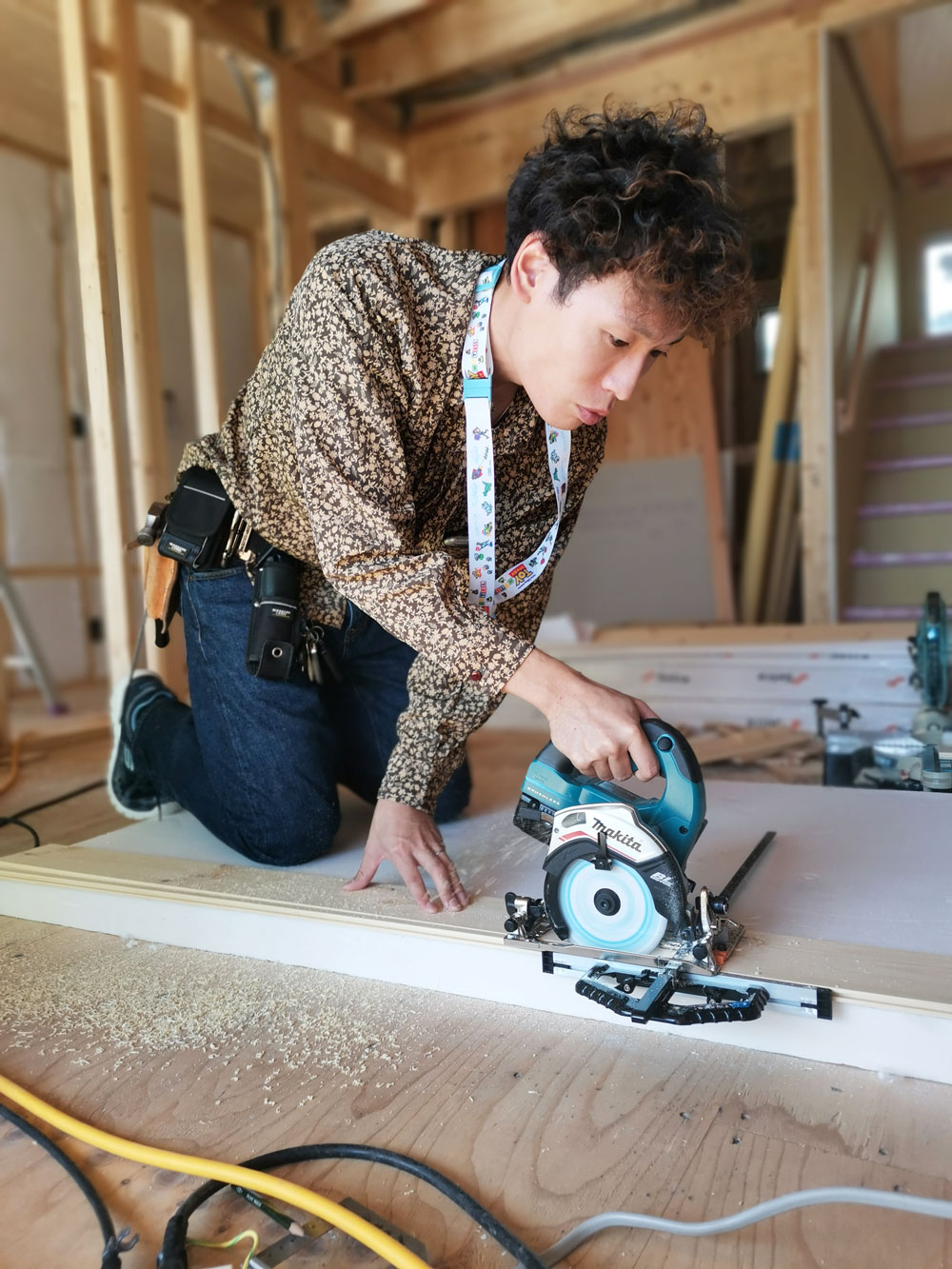

    2023年10月6日 天井板貼りレクチャー 電動丸ノコを今日から本格的に使います

    2023年10月6日 天井板貼りレクチャー

    2023年10月6日 天井板貼りレクチャー

  7.

    施主さんに電動工具レクチャーを実施しました。

    大工さんは外部窓の取り付け

    2023年8月18日 外部窓取り付け工事 アンダーセン窓を大工さんが取り付けています

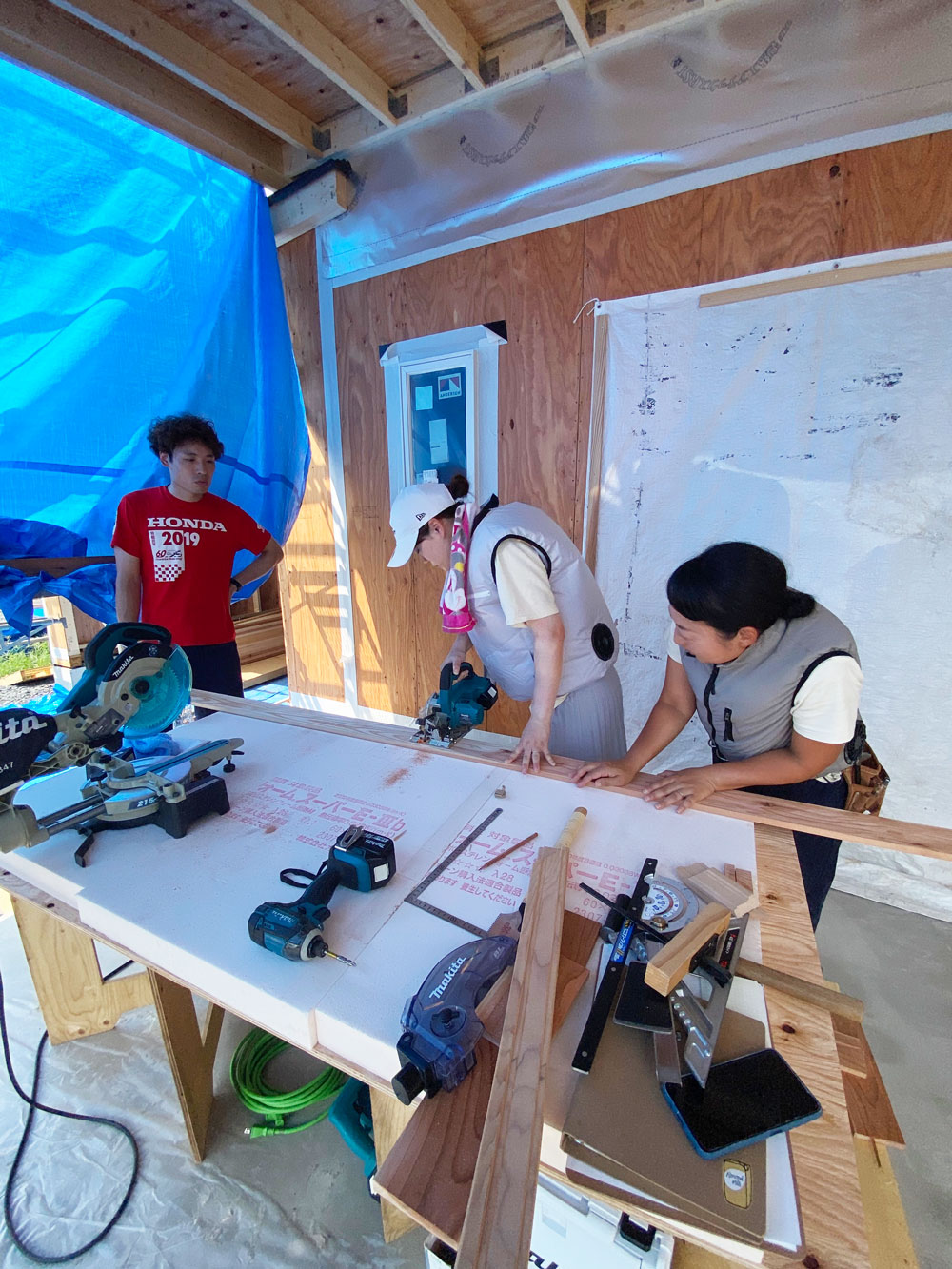

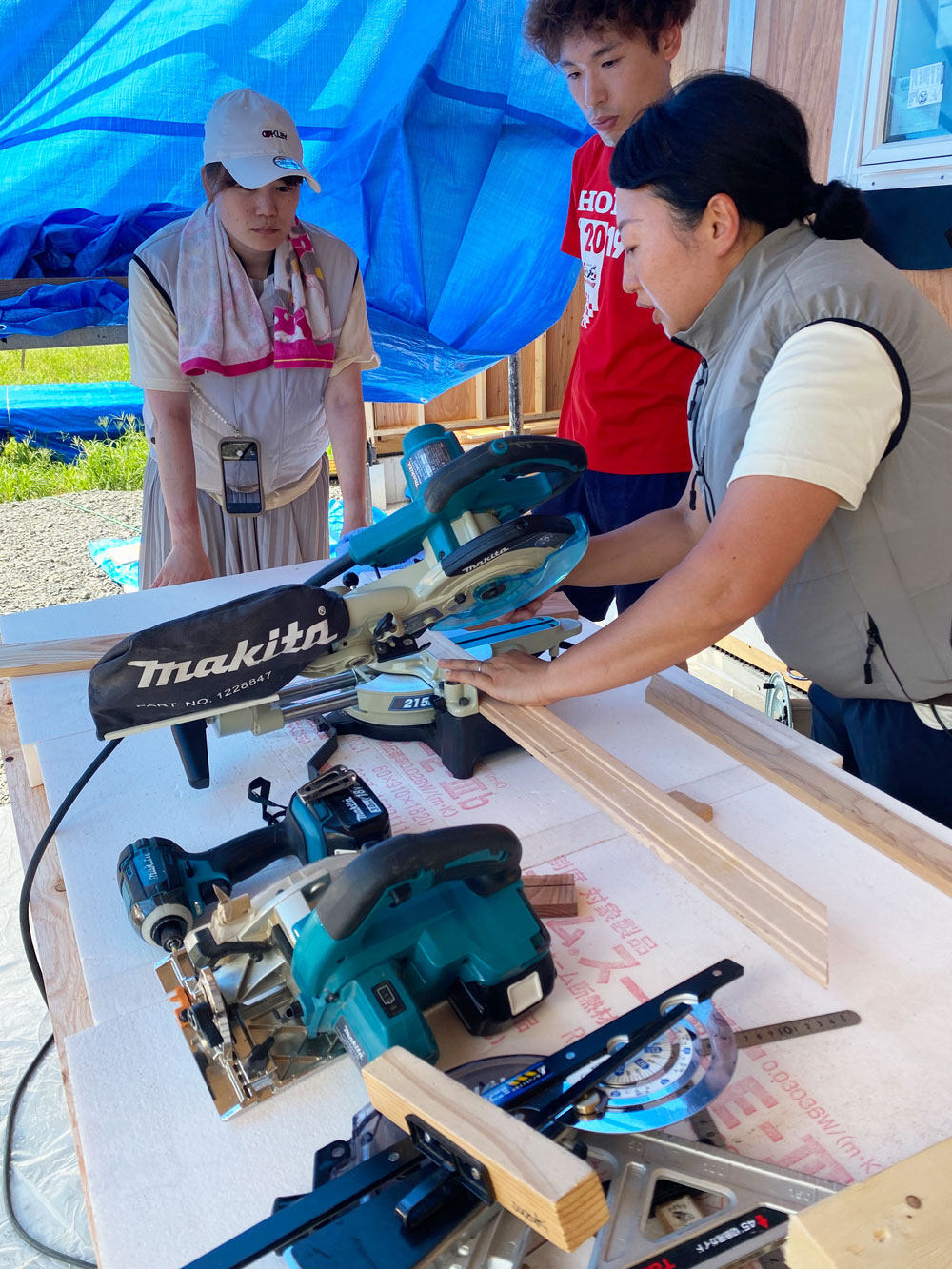

    2023年8月18日 電動工具レクチャー ハーフビルド作業が始まる前に電動工具のレクチャーを行っています。最初にスライド丸ノコの実技講習

    2023年8月18日 電動工具レクチャー  レクチャーでは取り扱いが難しい電動丸ノコに最も時間をかけました

    2023年8月18日 電動工具レクチャー 定規を使って丸ノコで真っ直ぐ木をカットする練習

  8.

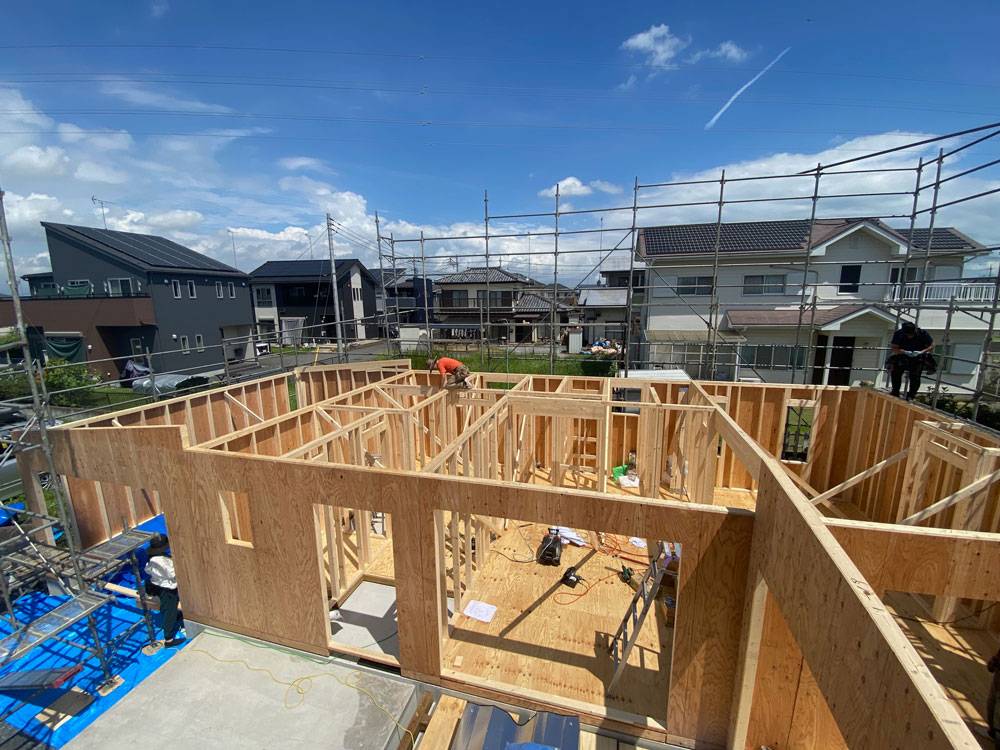

    2日間にわたって上棟工事を行いました。

    猛暑の中での工事でした、お疲れさまでした。

    夏休みを利用して施主さんは外壁材を塗装しています。

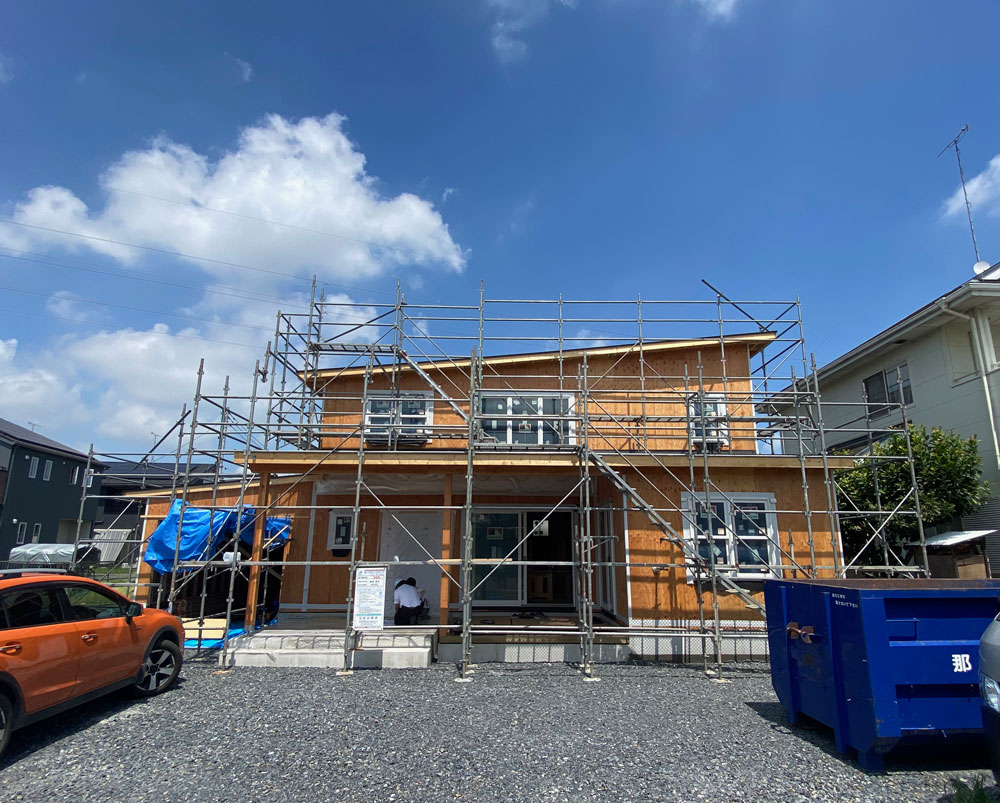

    2023年8月7日 上棟工事初日 2階壁まで

    2023年8月7日 上棟工事初日

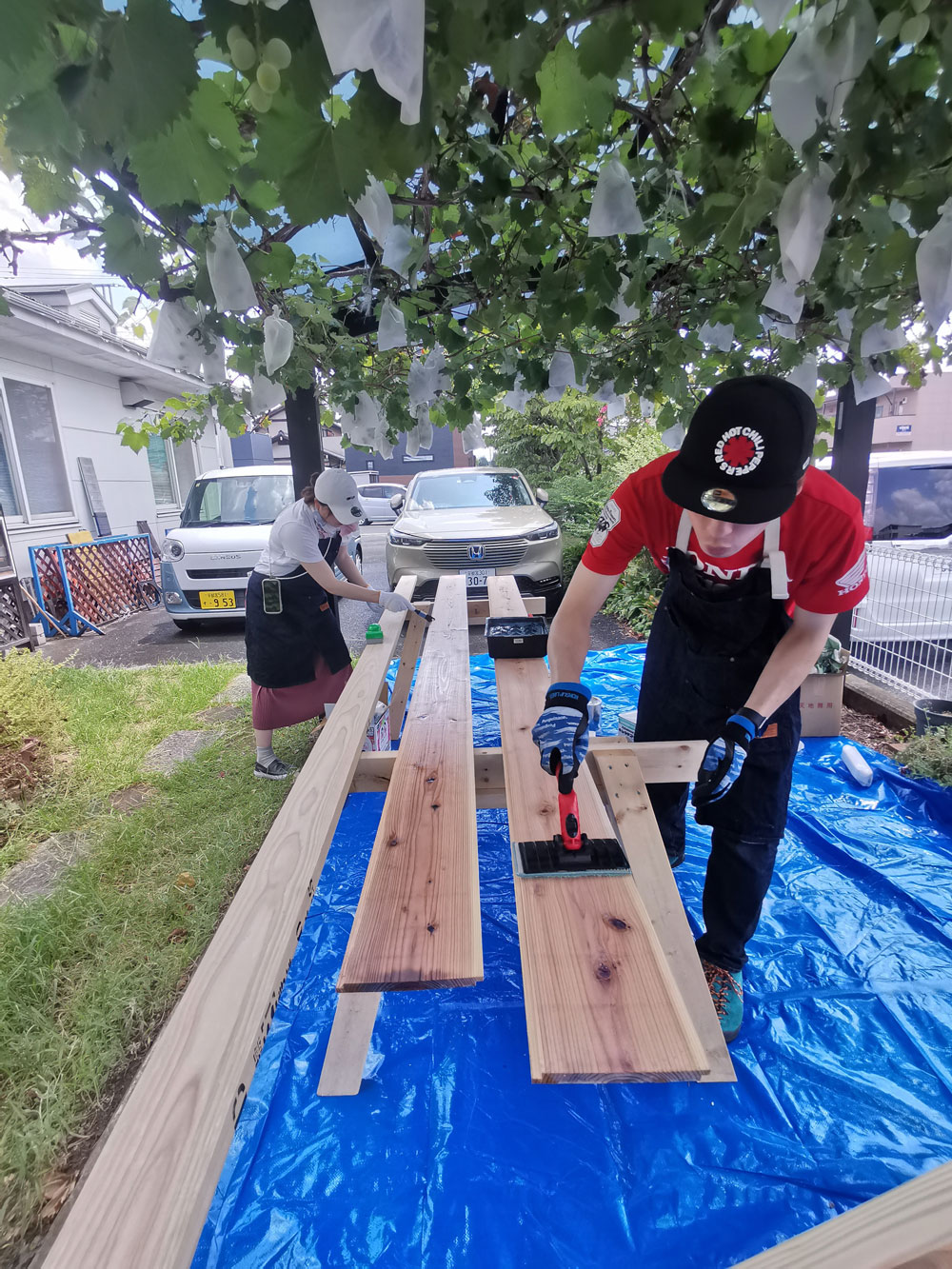

    2023年8月6日 施主さんの外壁塗装

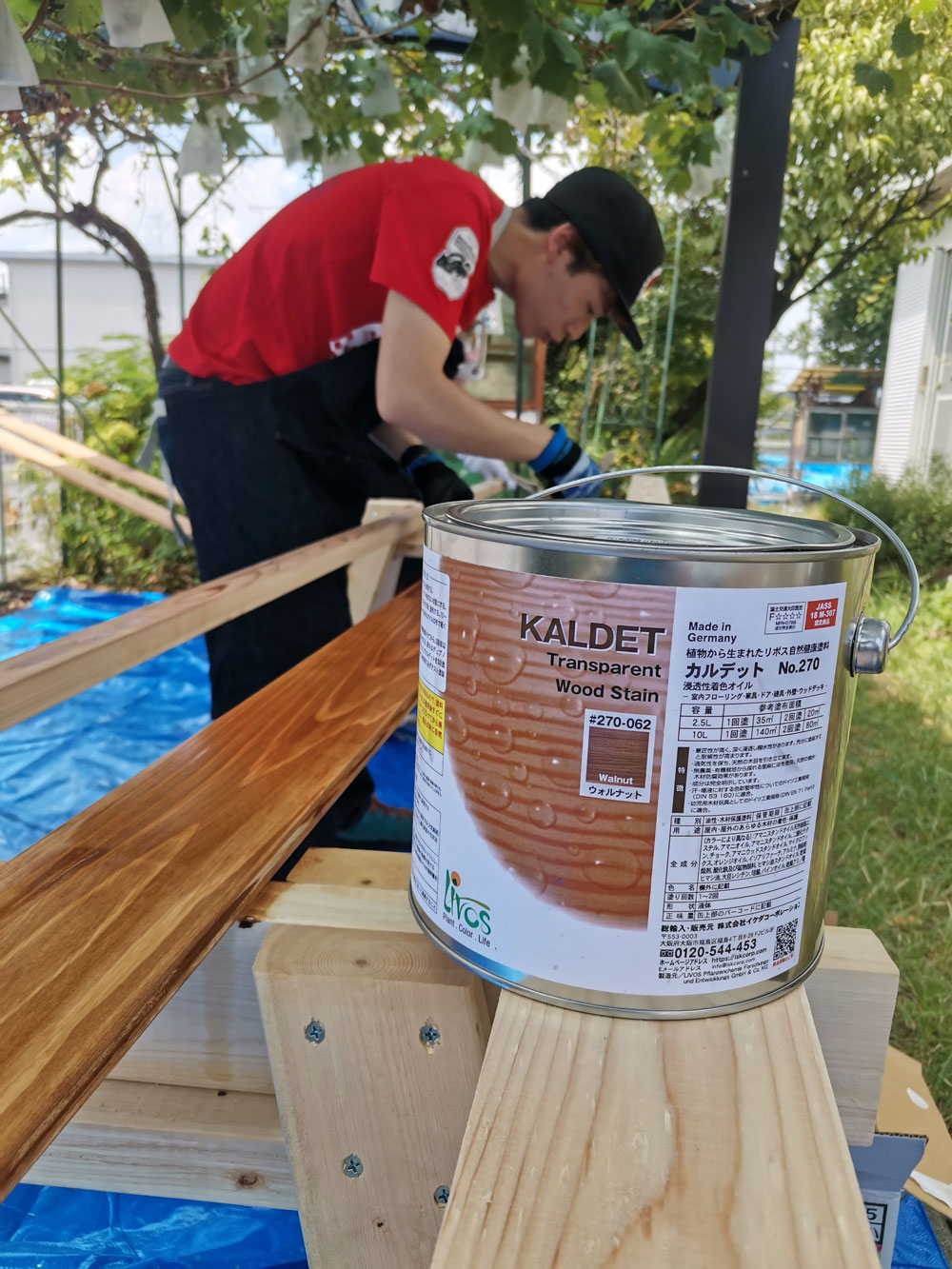

    2023年8月6日 施主さんの外壁塗装 ポーチの板壁にはドイツ製自然塗料リボスを塗装します

  9.

    猛暑の中での基礎工事、

    連日35度越えの猛暑の中で汗だくになって工事をする基礎屋さんには頭が下がります。

    2023年7月18日 型枠バラシ

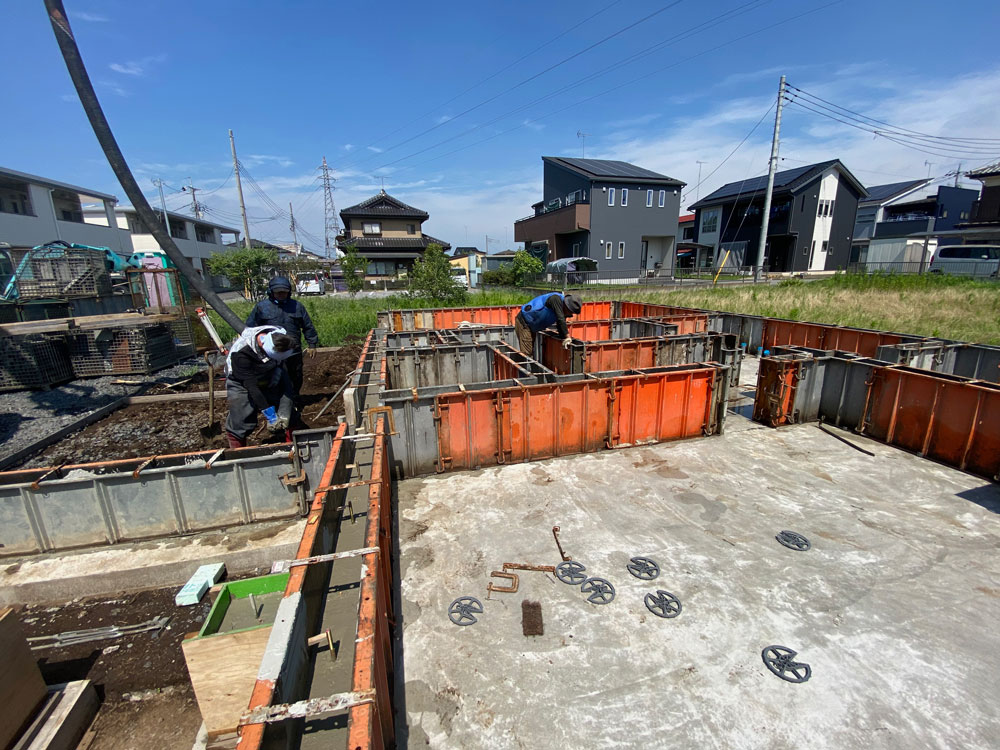

    2023年7月14日 立ち上がりコンクリート打設

  10.

    整地工事が完了したI様邸予定地です。

    2023年5月24日
