TOP建築アルバムnasu ijuuhouse4

建築アルバム

nasu ijuuhouse4
nasu ijuuhouse4

建築アルバム一覧へ戻る

LINEで送る

  1.

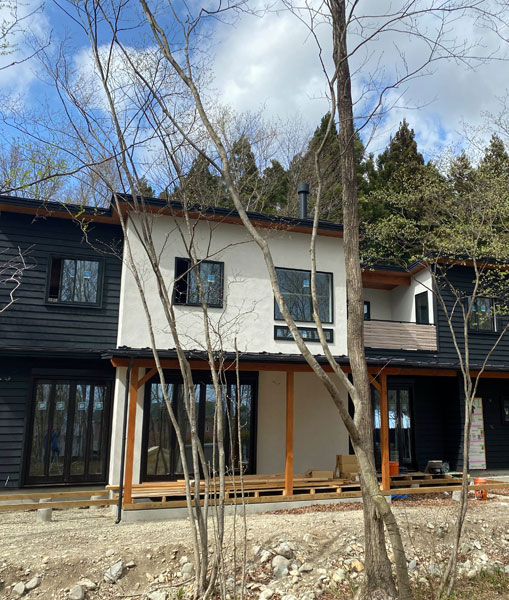

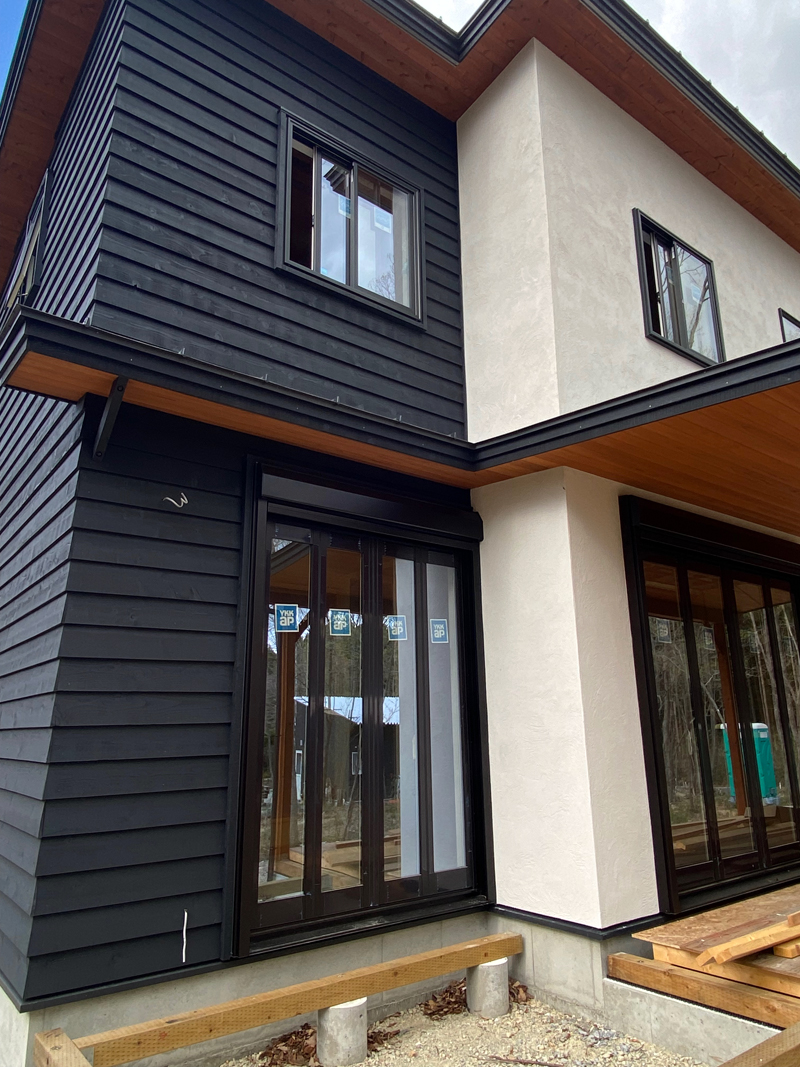

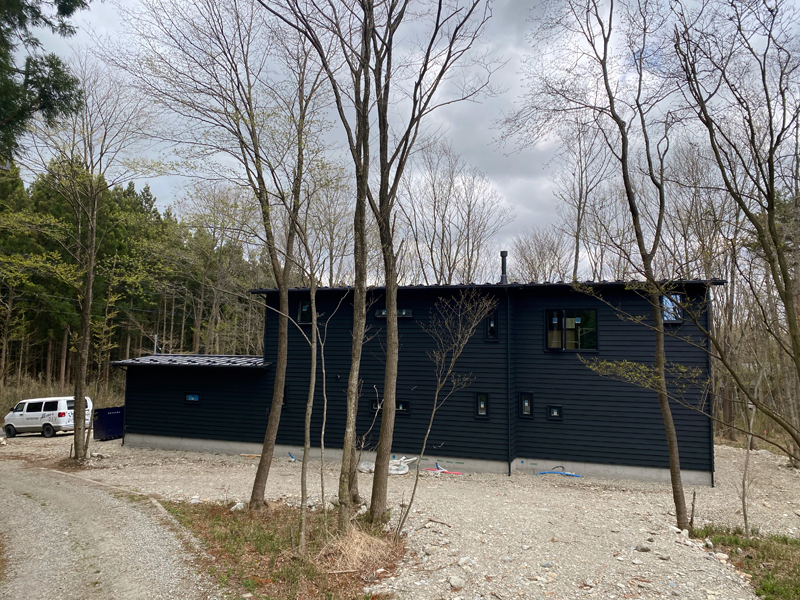

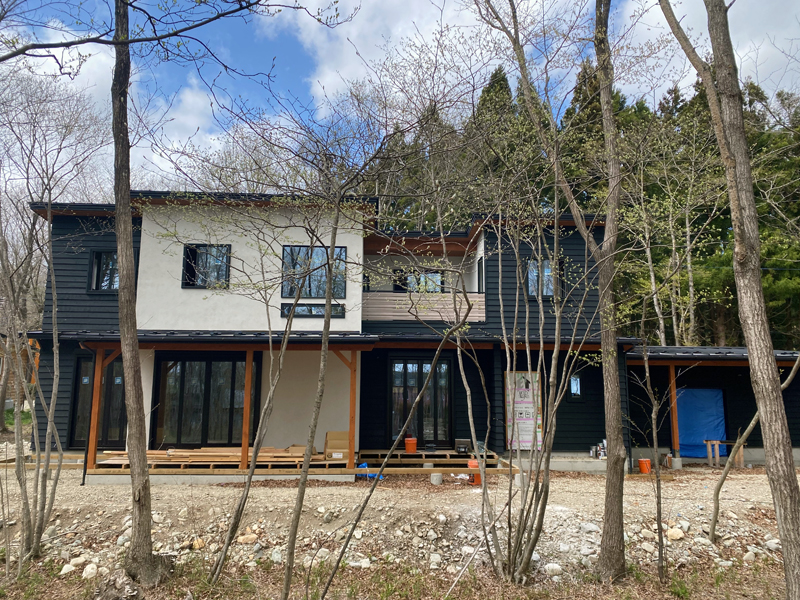

    外壁工事が完了し足場が外れたS様邸、完成まであと一息

    2024年4月20日 外壁工事完了 S様邸の外壁は米杉板壁と漆喰壁のコンビネーション。米杉ベベルサイディングには米国製塗料オリンピックの塗りつぶしミスティックブラックを塗装し、漆喰は日本プラスター製のカルヌーヴォ・ラフ仕上げ(薄いベージュグレイ色)を使用しました

    2024年4月20日 外壁工事完了 オリンピックのミスティックブラックは青みがかった黒なので太陽光の当たり方で青っぽく見えます

    2024年4月20日 外壁工事完了  広葉樹林の新緑が出始めました。那須ではまだ桜が咲いています。

    2024年4月20日 外壁工事完了

    2024年4月20日 外壁工事完了

    2024年4月20日 外壁工事完了

  2.

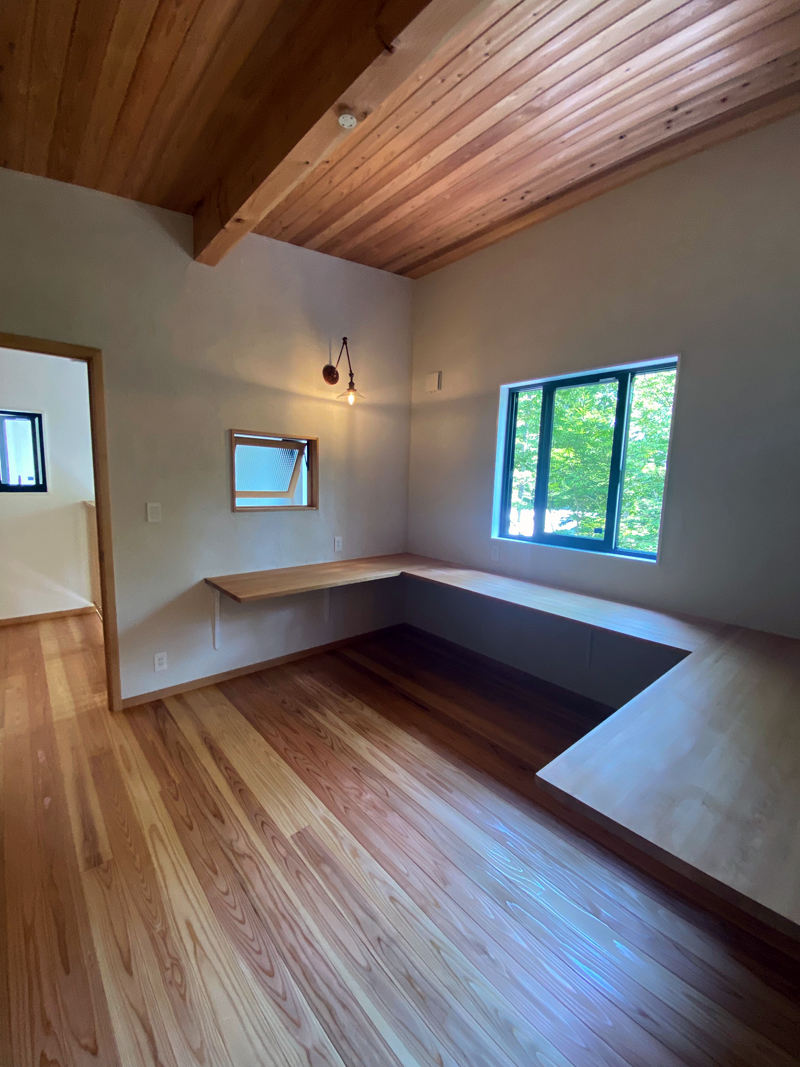

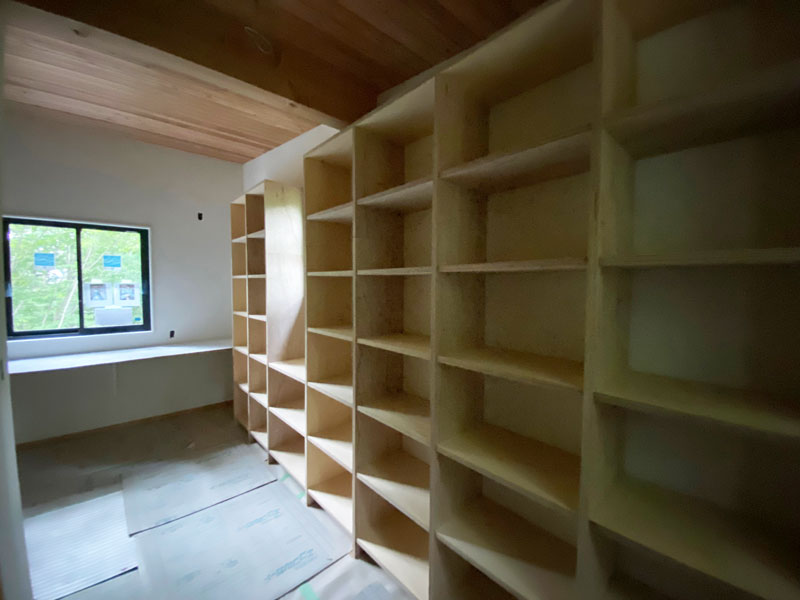

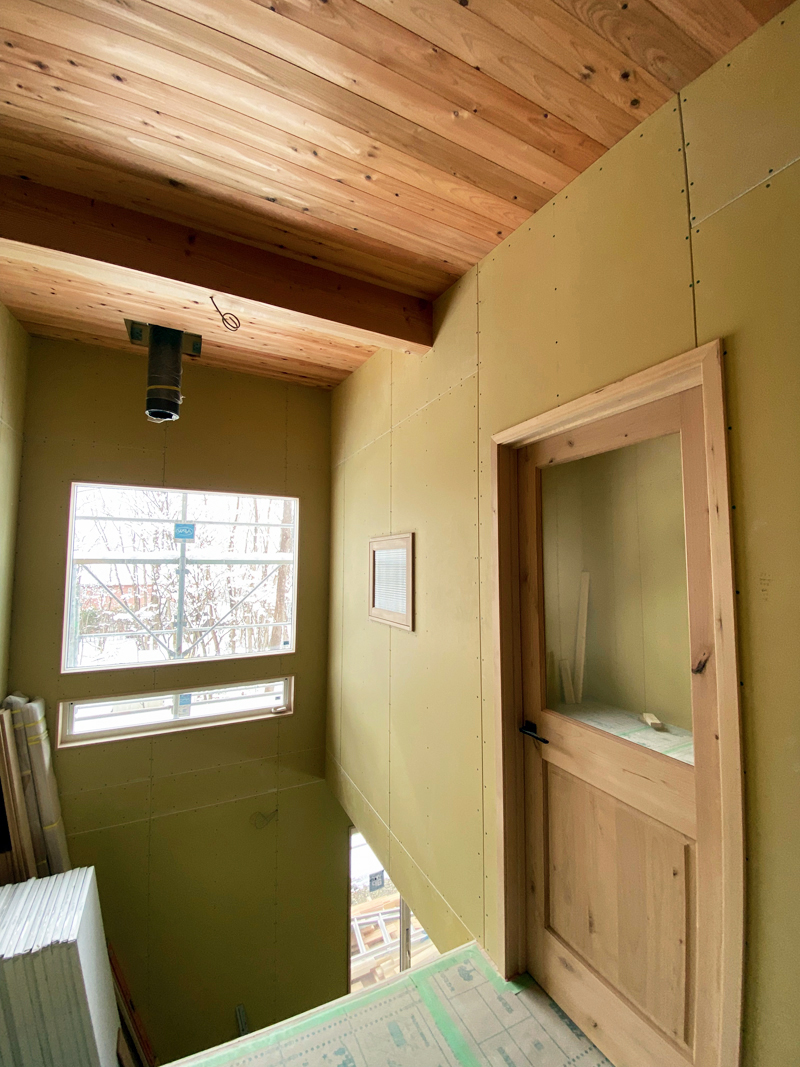

    2階では床壁天井が貼り終わり室内ドアがつきました。

    1階では大工さんが壁の石膏ボードを貼っています。

    室内木工事も後半戦に突入です。

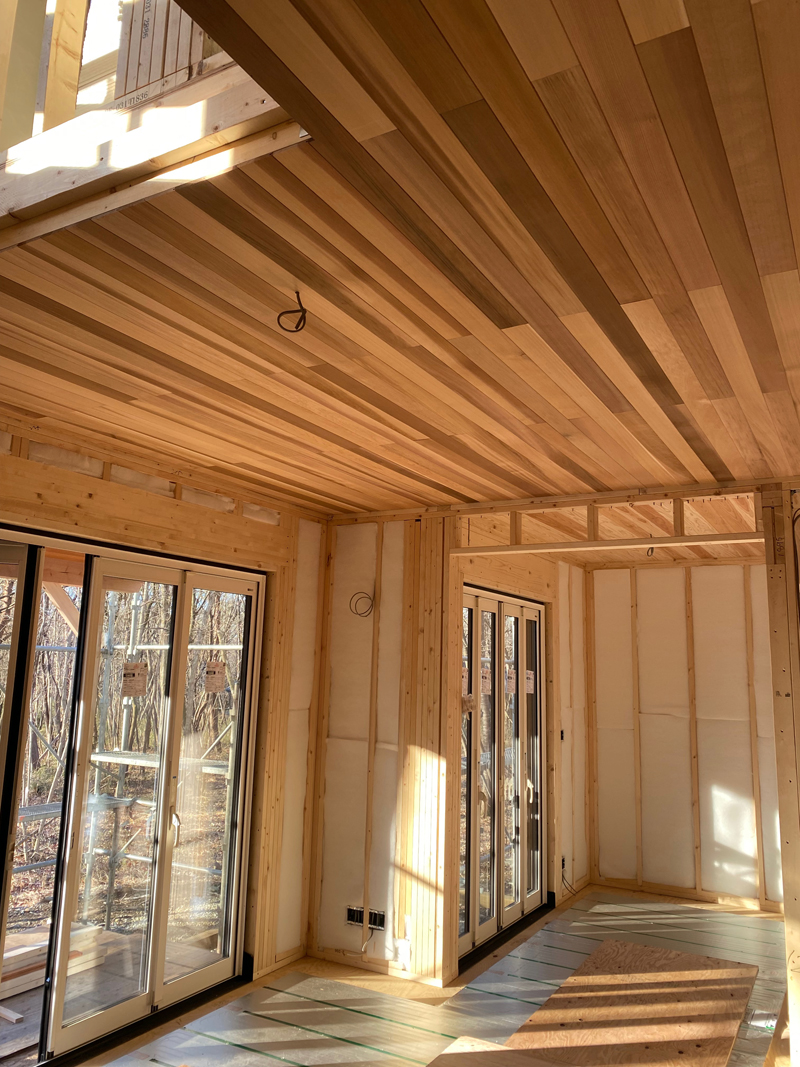

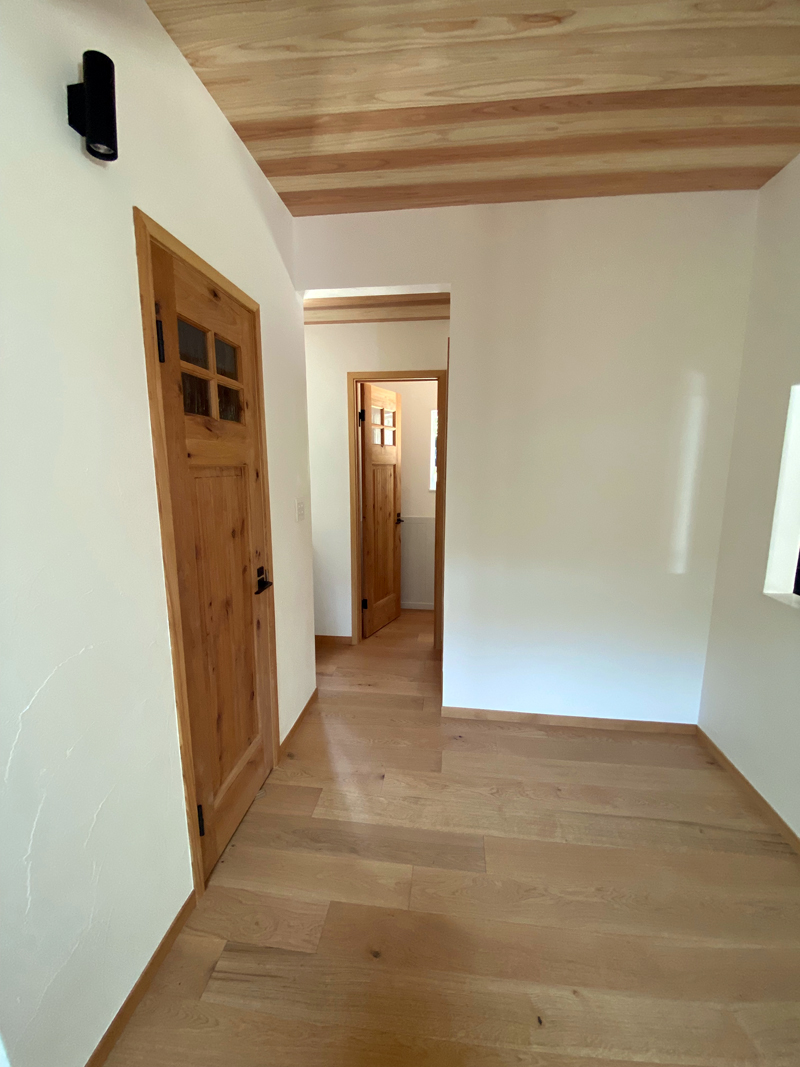

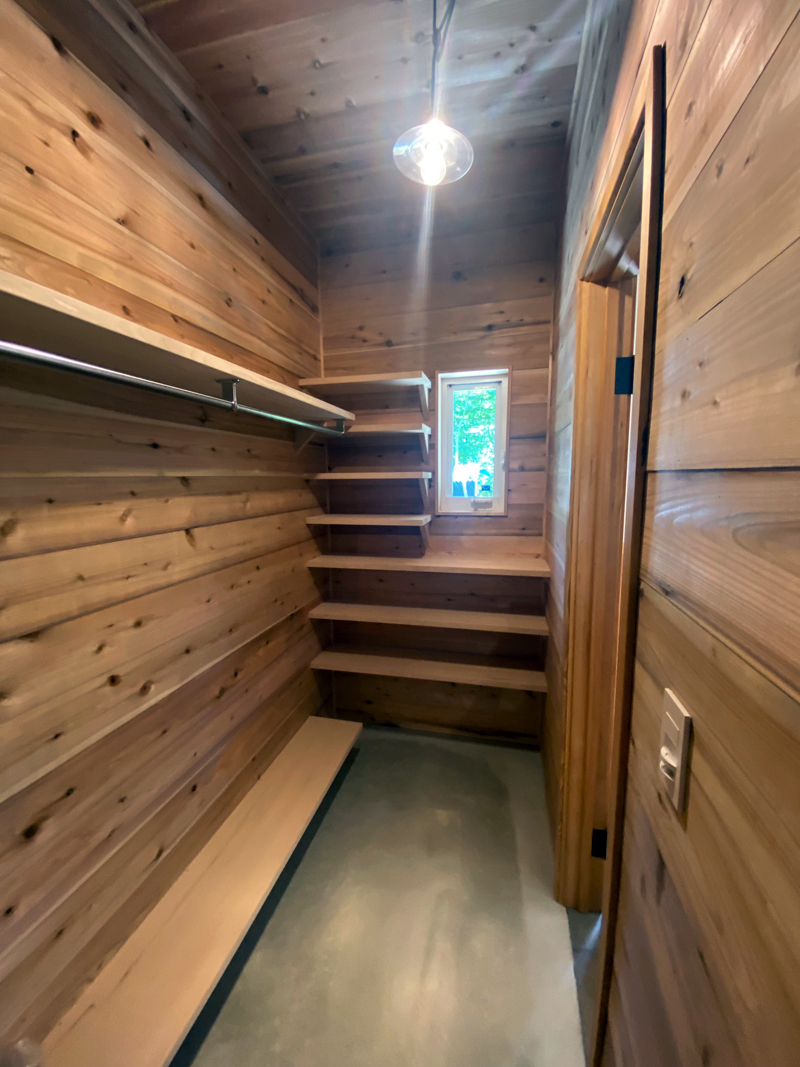

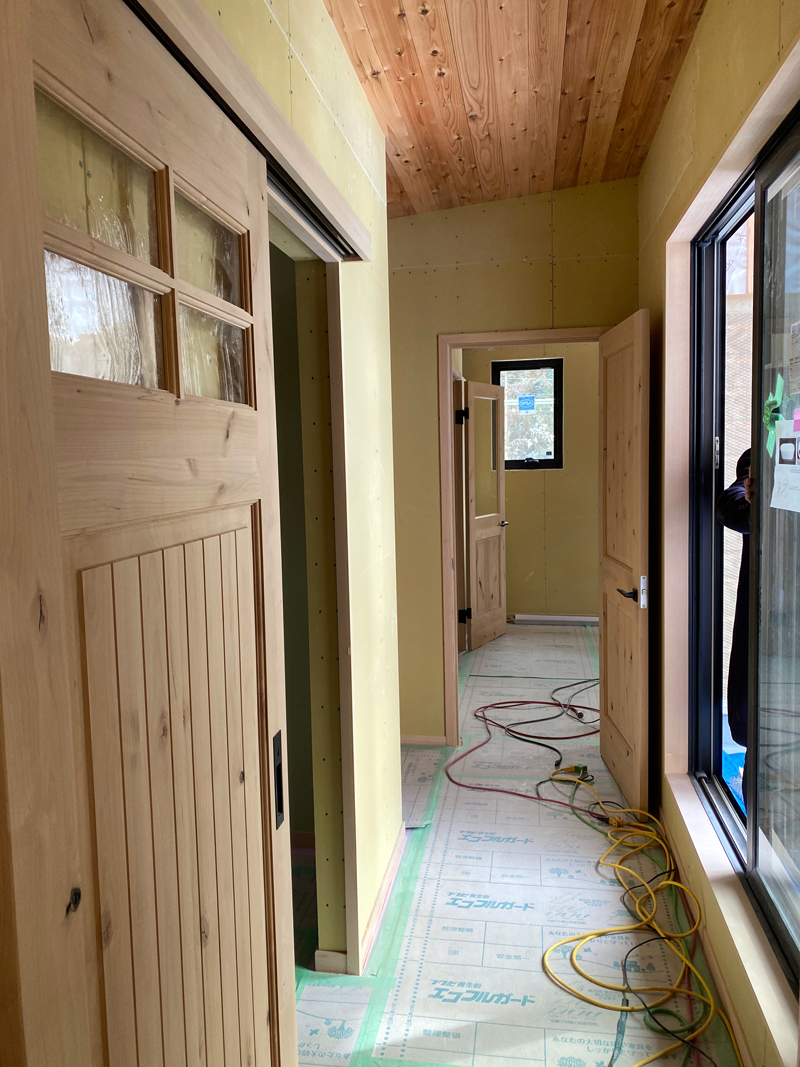

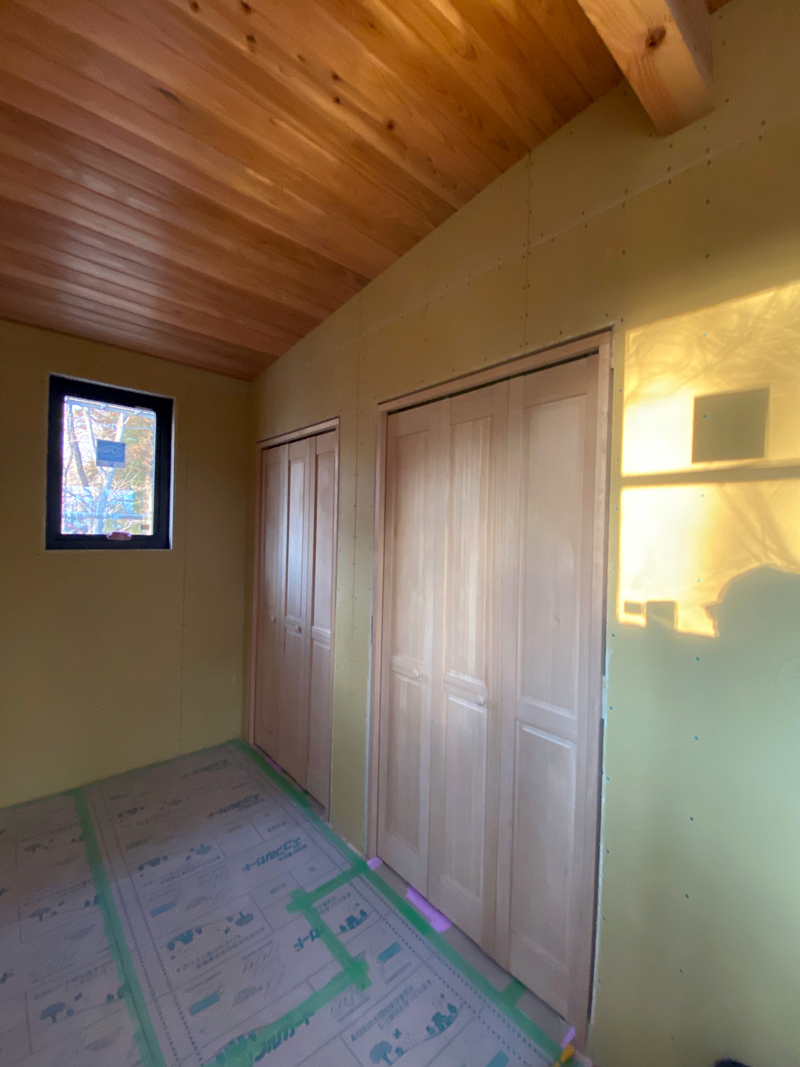

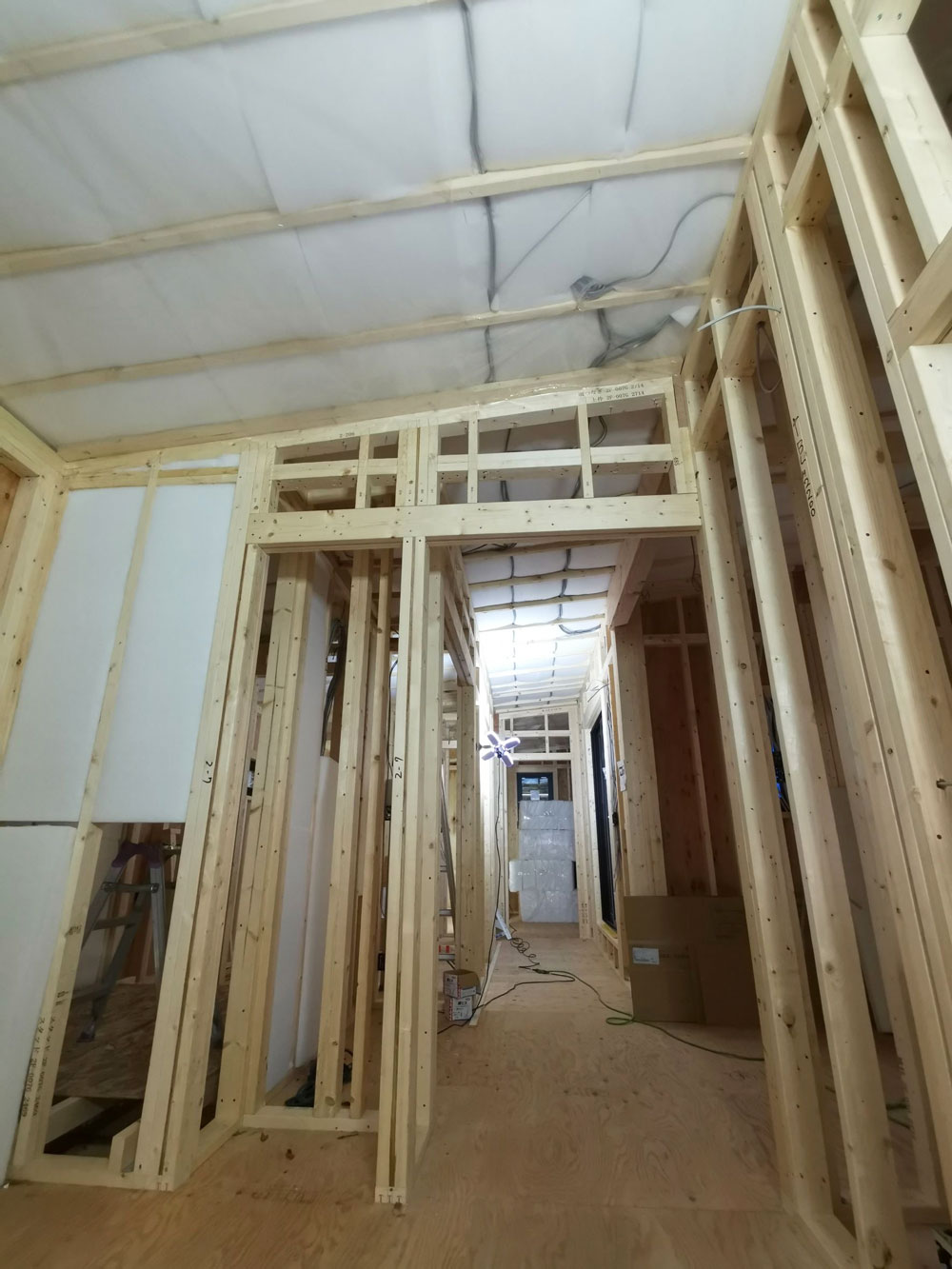

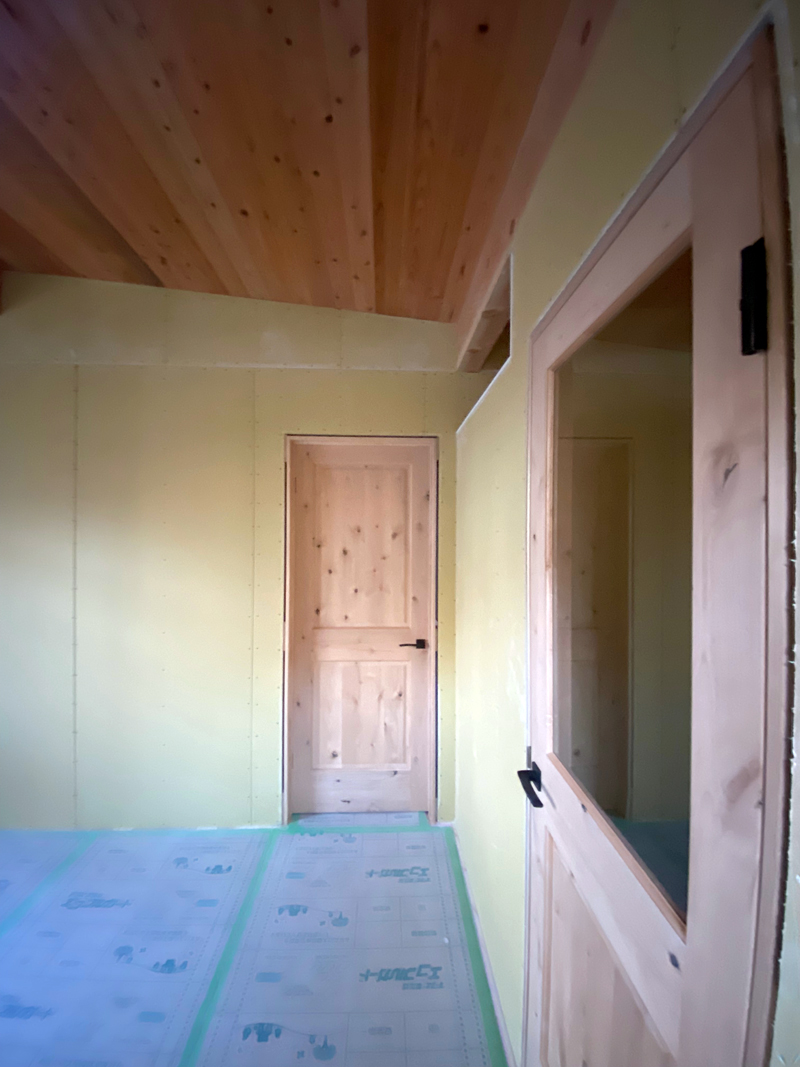

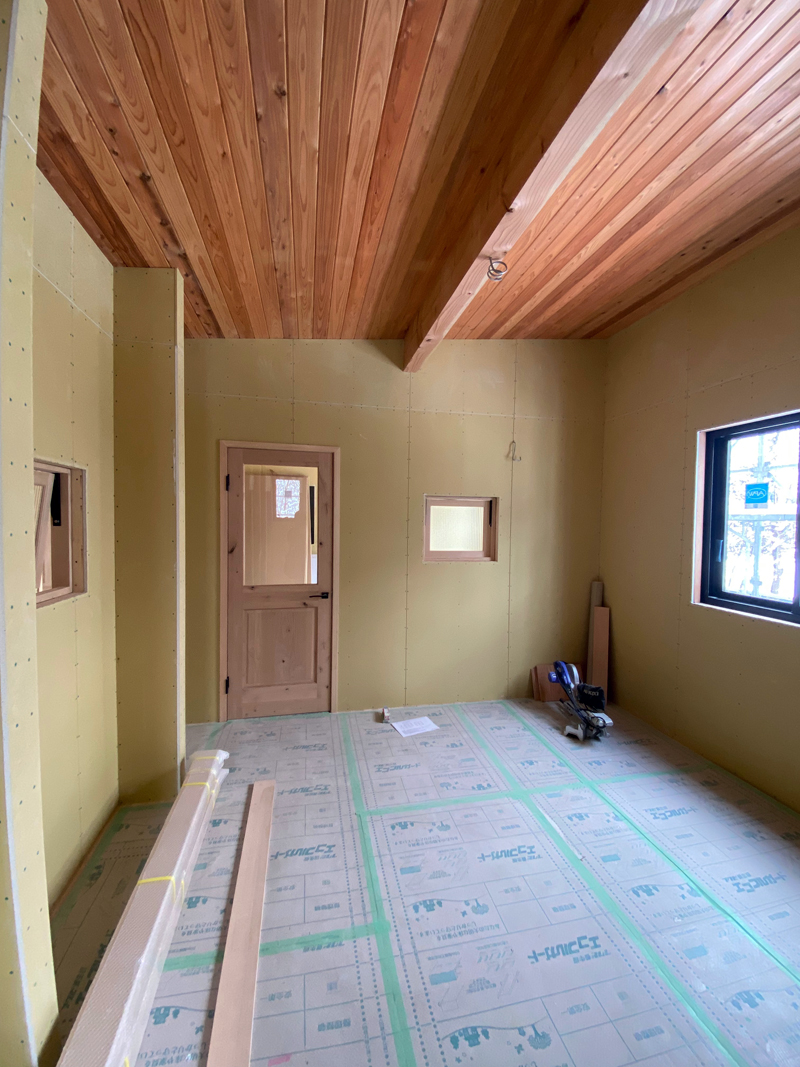

    2024年1月10日 レッドシーダーの無節羽目板を1階天井に貼りました

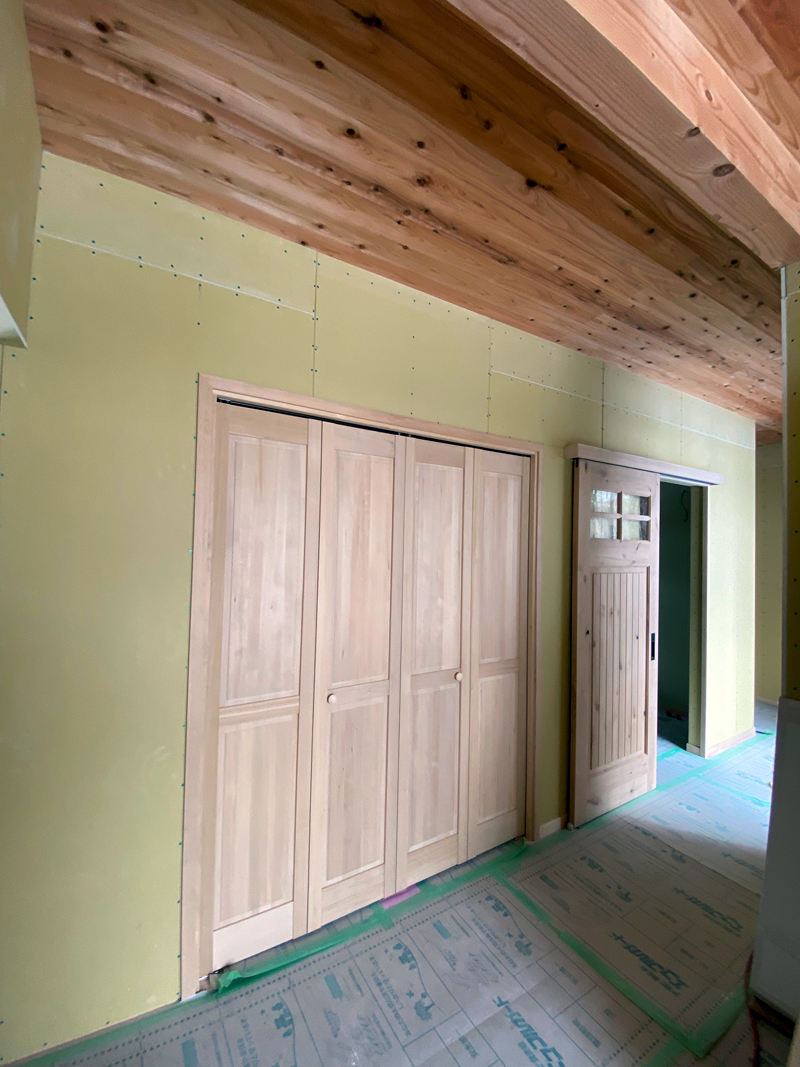

    2024年2月18日 アルダー材の木製節ありドア

    2024年2月18日

    2024年2月18日

    2024年2月18日

    2024年2月16日

    2024年2月16日 1階リビングダイニングの天井はレッドシーダーの節無し羽目板

    2024年2月16日 室内ドア

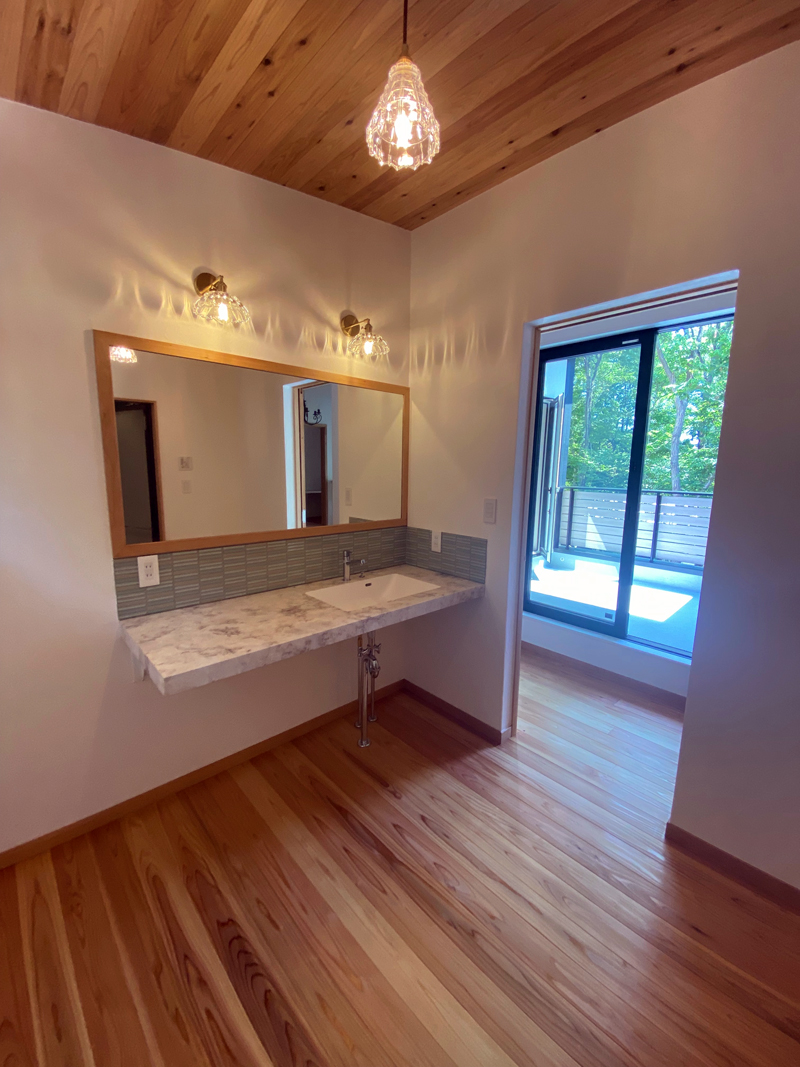

    2024年2月18日 タカラスタンダードシステムバス・プレデンシア1.25坪

  3.

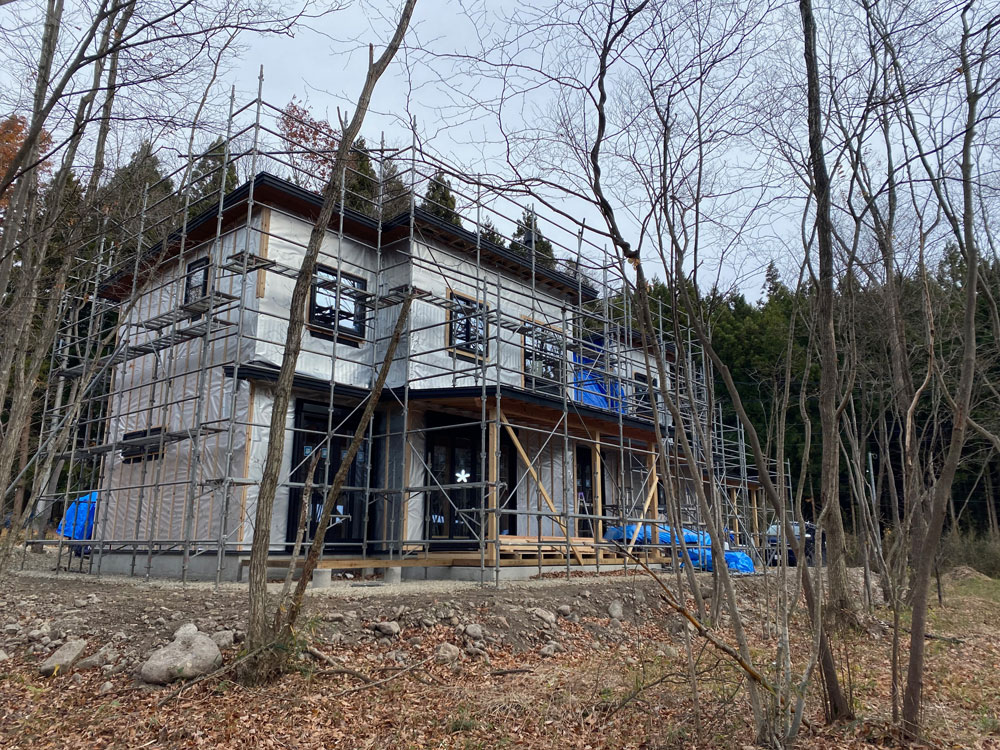

    外部では窓とドアの建具工事が完了し、軒天井板貼り、外壁下地工事を行っています。

    室内では天井の遮熱パネルが終わり、現在天井と壁に断熱材を入れています。

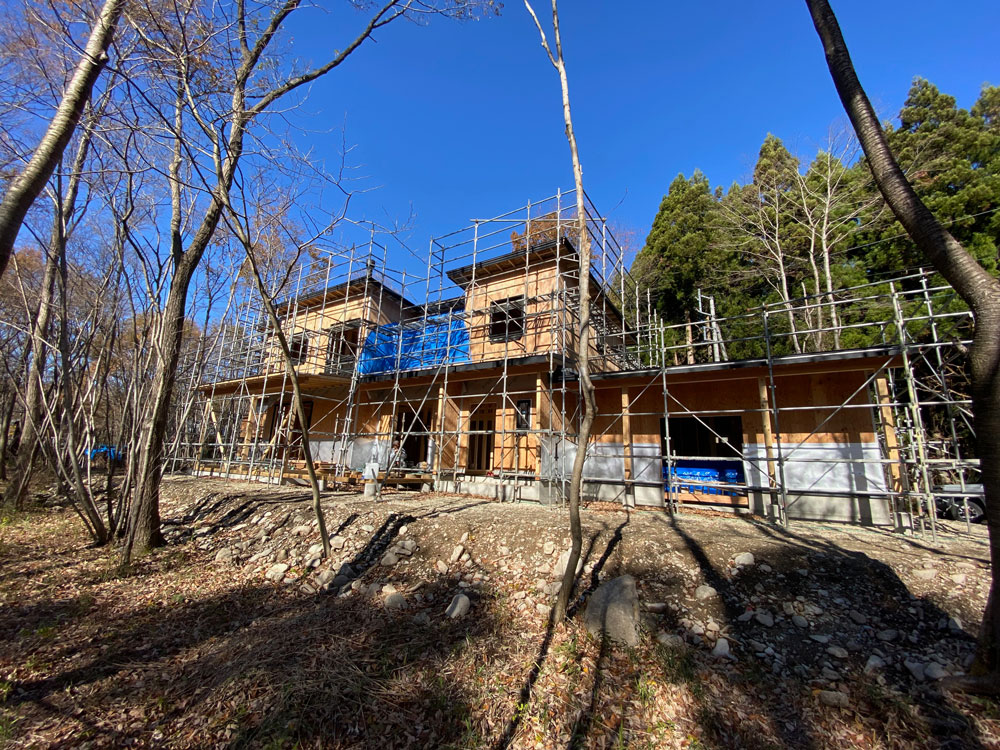

    2023年12月7日 外壁下地工事

    2023年12月1日 外壁下地工事

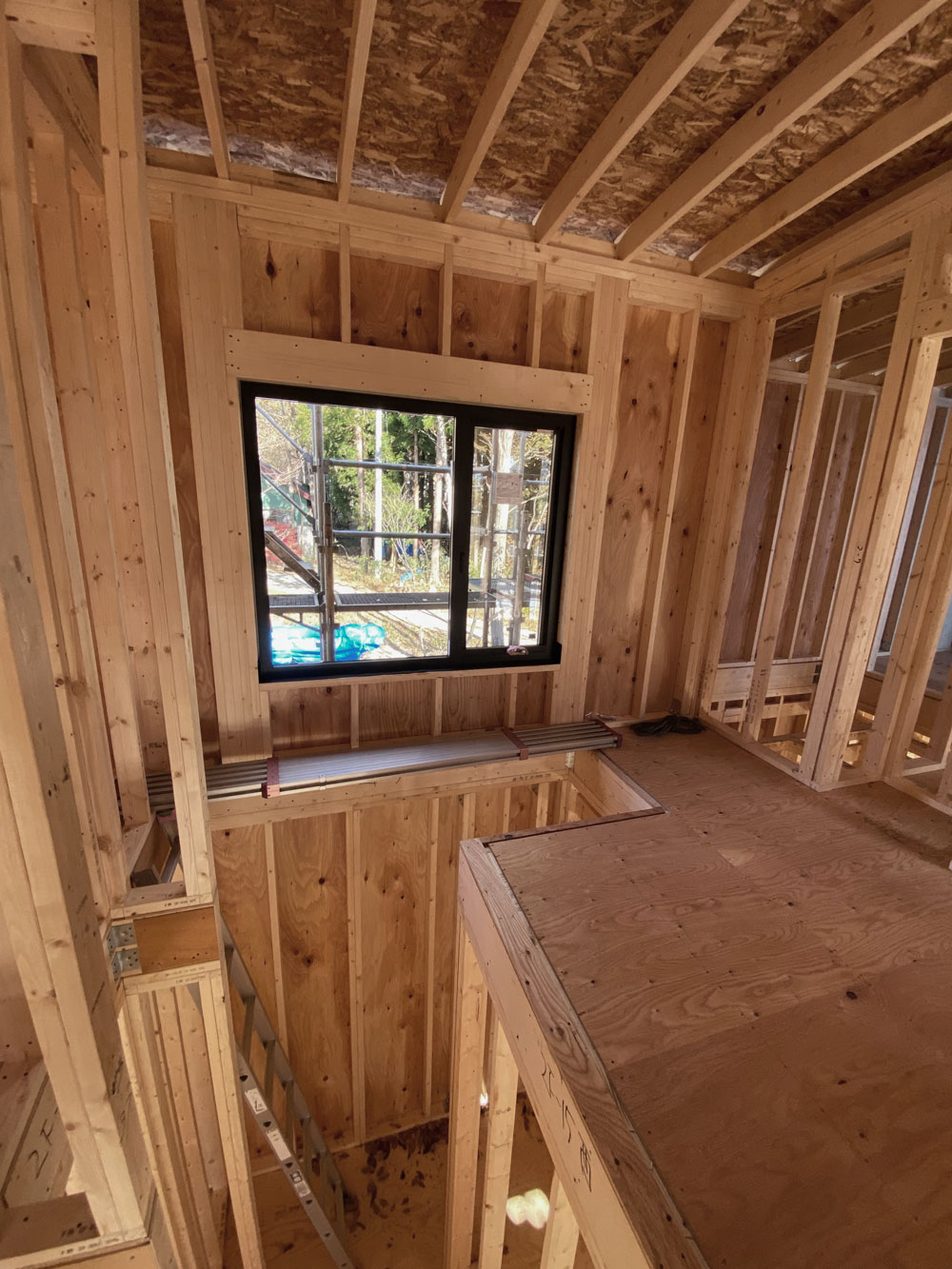

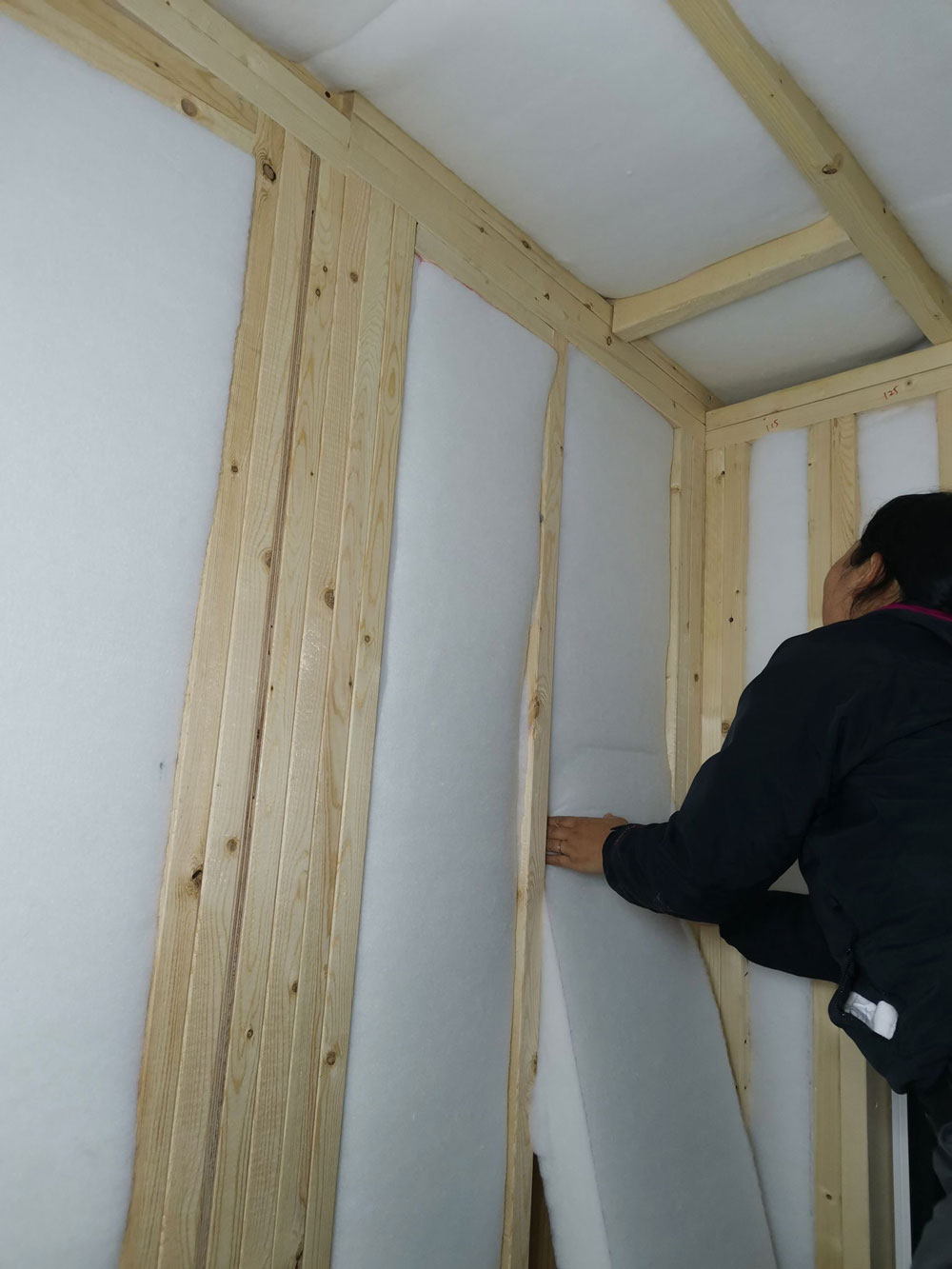

    2023年12月7日 断熱工事 ペットウール断熱材を全ての壁と天井に入れます

    2023年12月7日 断熱工事

  4.

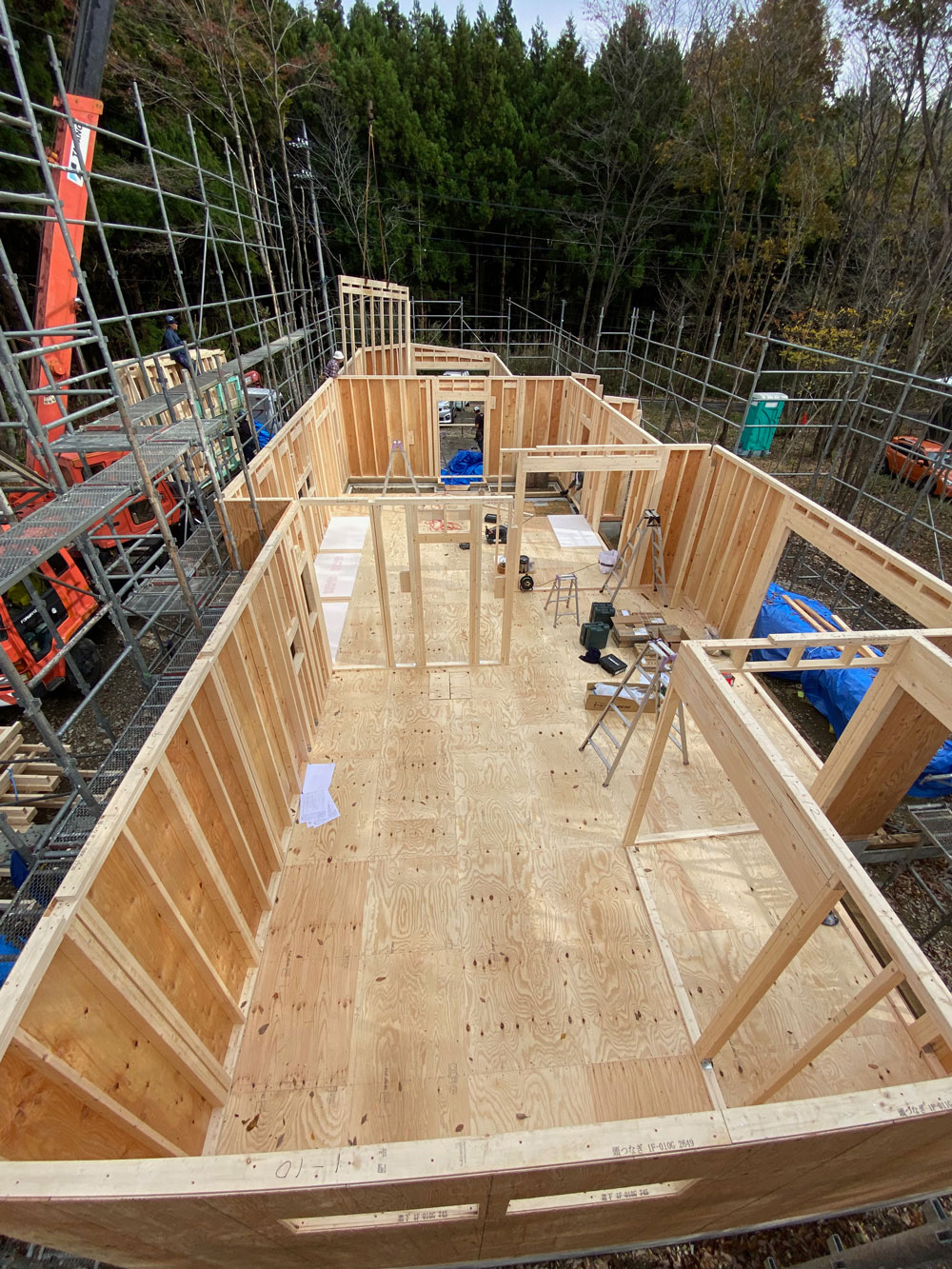

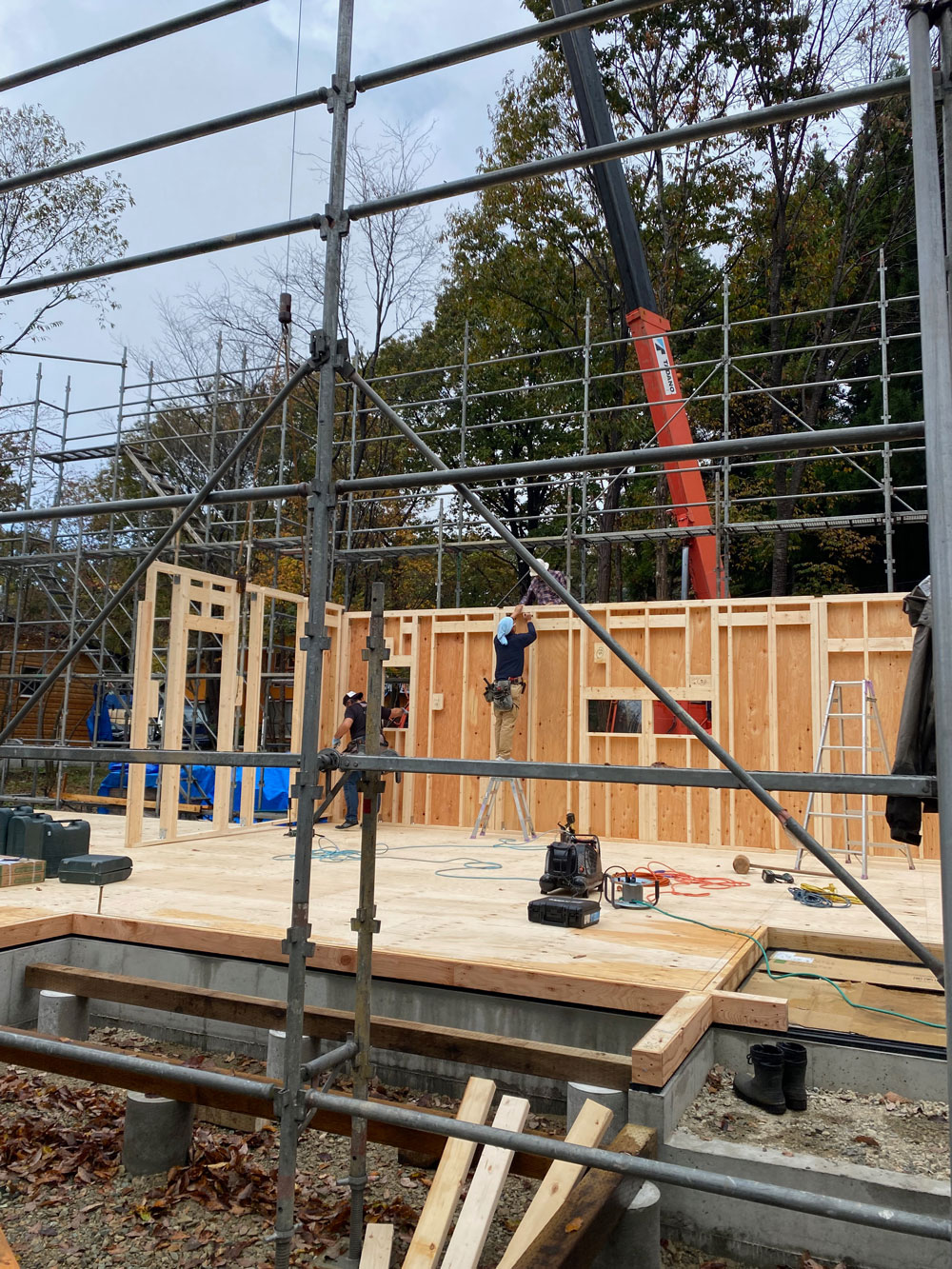

    上棟工事を行いました。

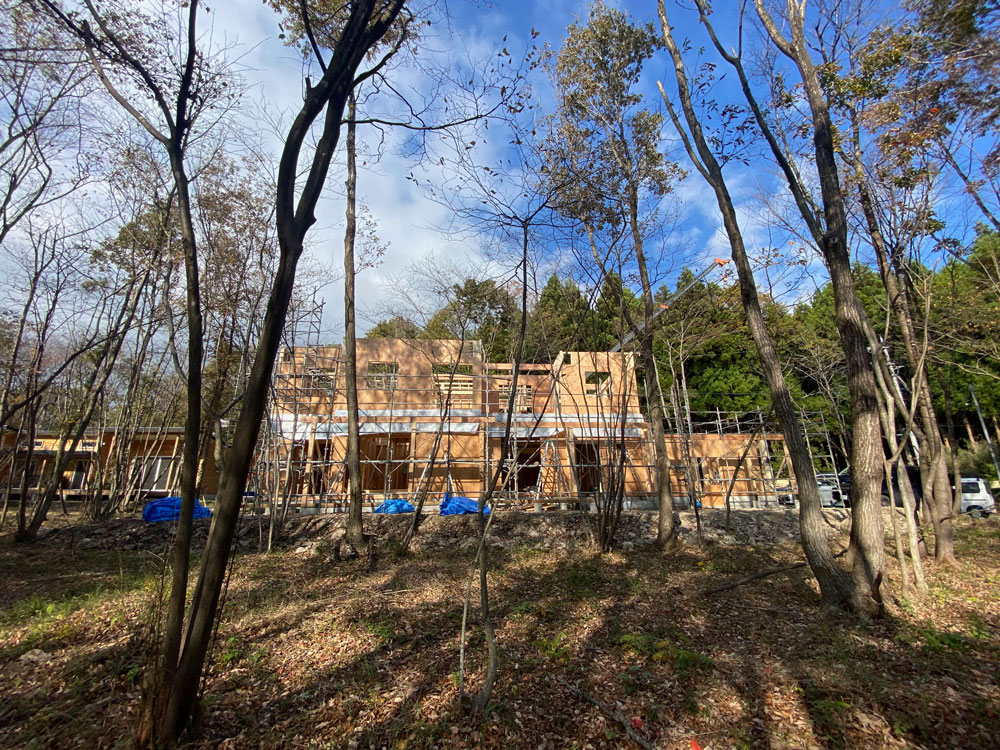

    2023年11月8日 上棟工事2日目

    2023年11月21日 外壁下地工事 屋根工事 外部窓取り付け

    2023年11月7日 上棟工事初日

    2023年11月7日 上棟工事初日

    2023年11月21日 窓取り付け工事

  5.

    基礎工事

    2023年10月5日 基礎工事 盛り土工事〜丁張り

    2023年10月13日 基礎工事 配筋

    2023年10月10日 基礎工事 砕石地業

    2023年10月13日 基礎工事 配筋

  6.

    新たな那須移住の家、新築工事が今月末から着工します。

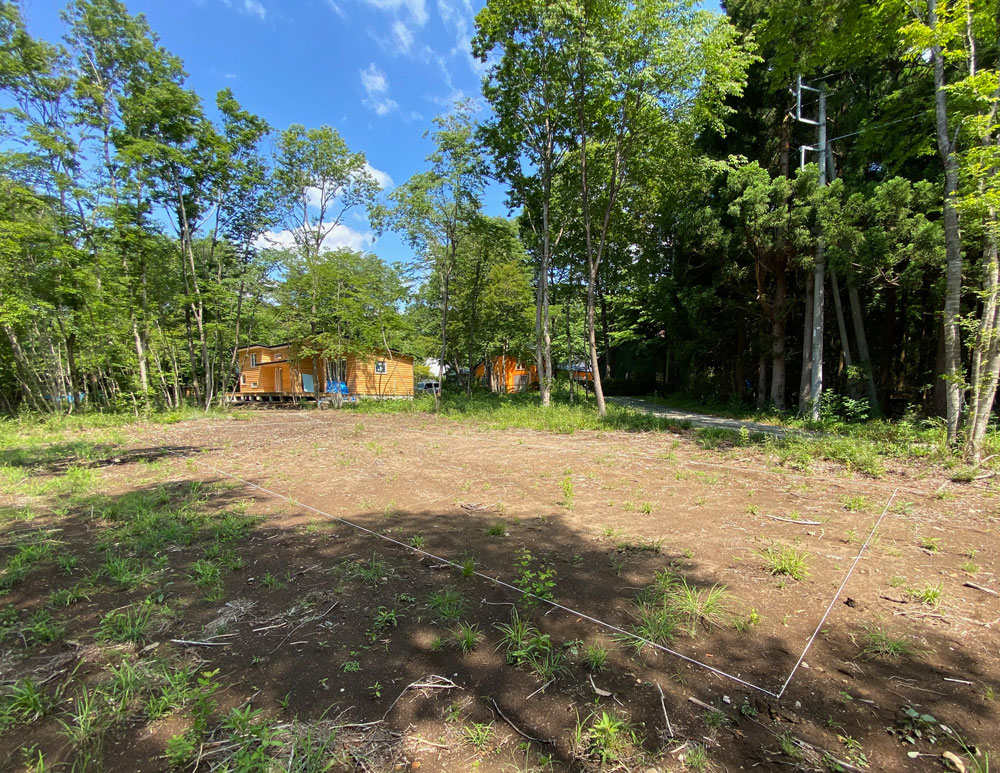

    建築地は那須の人気エリアで敷地面積380坪の広葉樹林です。

    2023年9月10日

    2023年9月10日
