    2022年4月11日

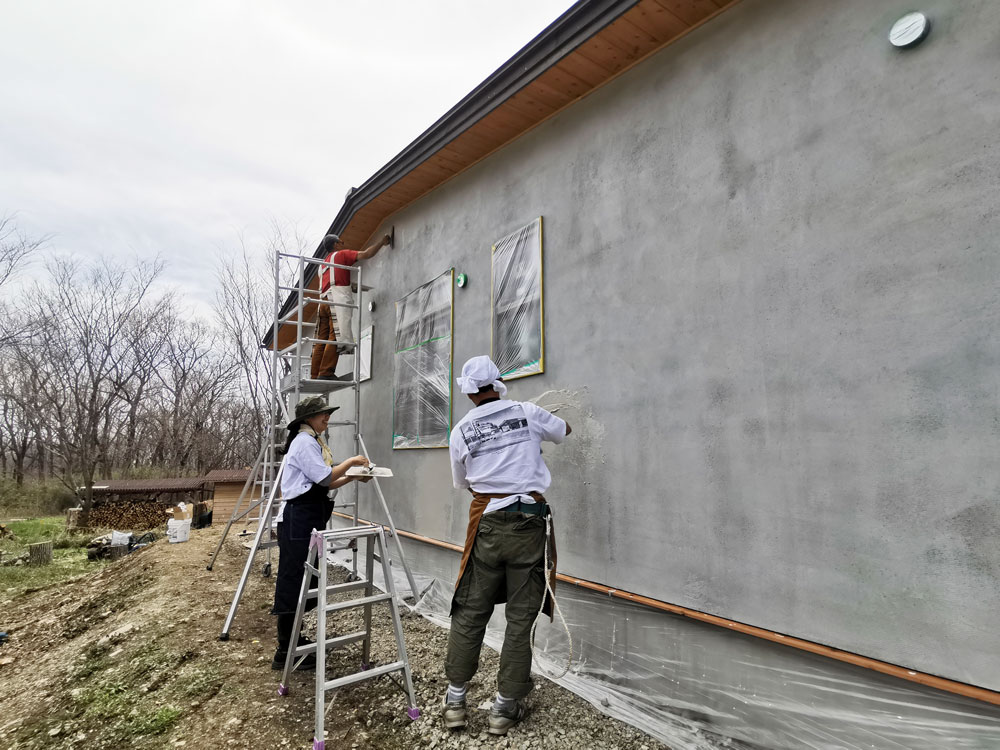

    外壁の漆喰を施主さんが塗るためレクチャーを行なってきました。

    下地の通気モルタル工事は請負工事でプロが施工し、その後施主さんが仕上げの漆喰を塗ります。

    今回使用した漆喰は日本プラスターの外用漆喰「漆喰くるむ外」、色は淡いグレイピンク系で春らしい綺麗な色の漆喰です。

    2022年4月25日 外壁漆喰左官塗り完了しました

    2022年4月25日

    2022年4月25日

    2022年4月25日

    2022年4月25日 平屋部分が塗り終えた外壁漆喰壁、2階部分はウエスタンレッドシーダーの板壁

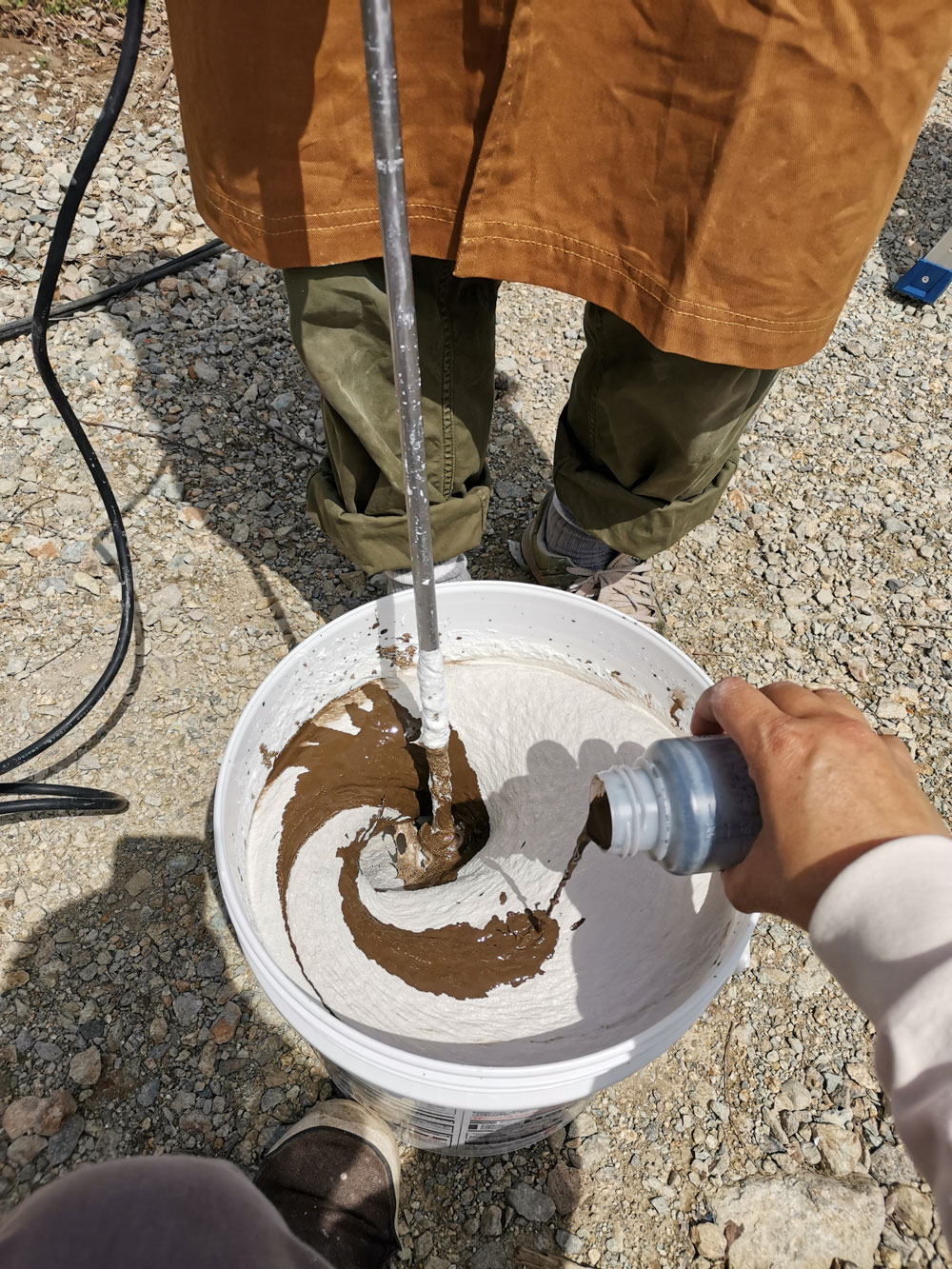

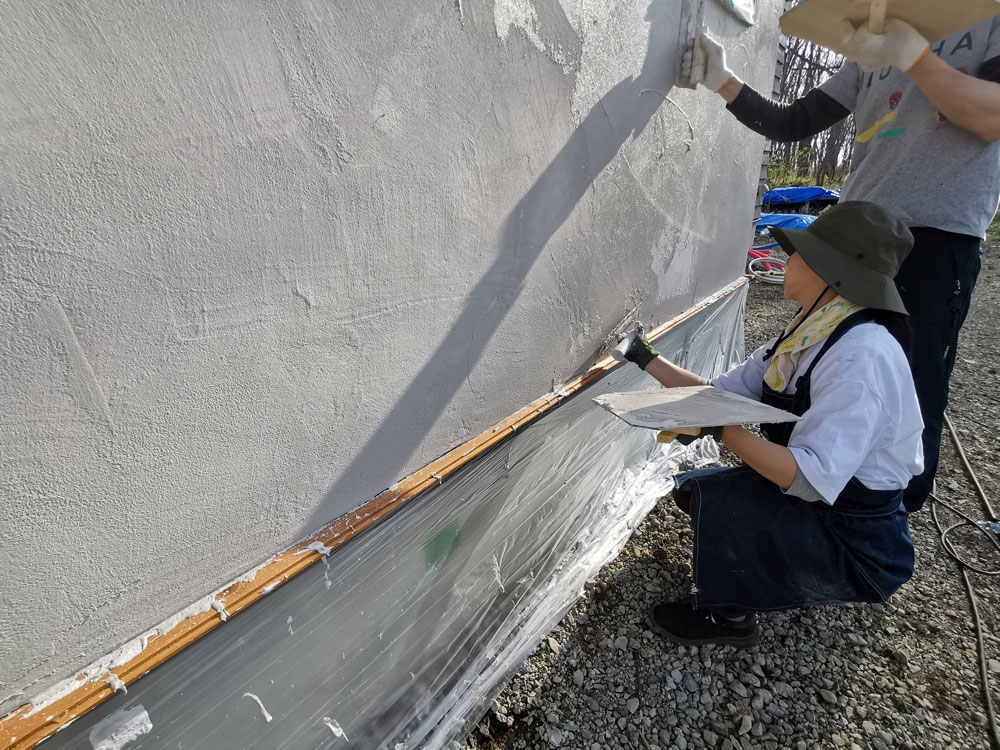

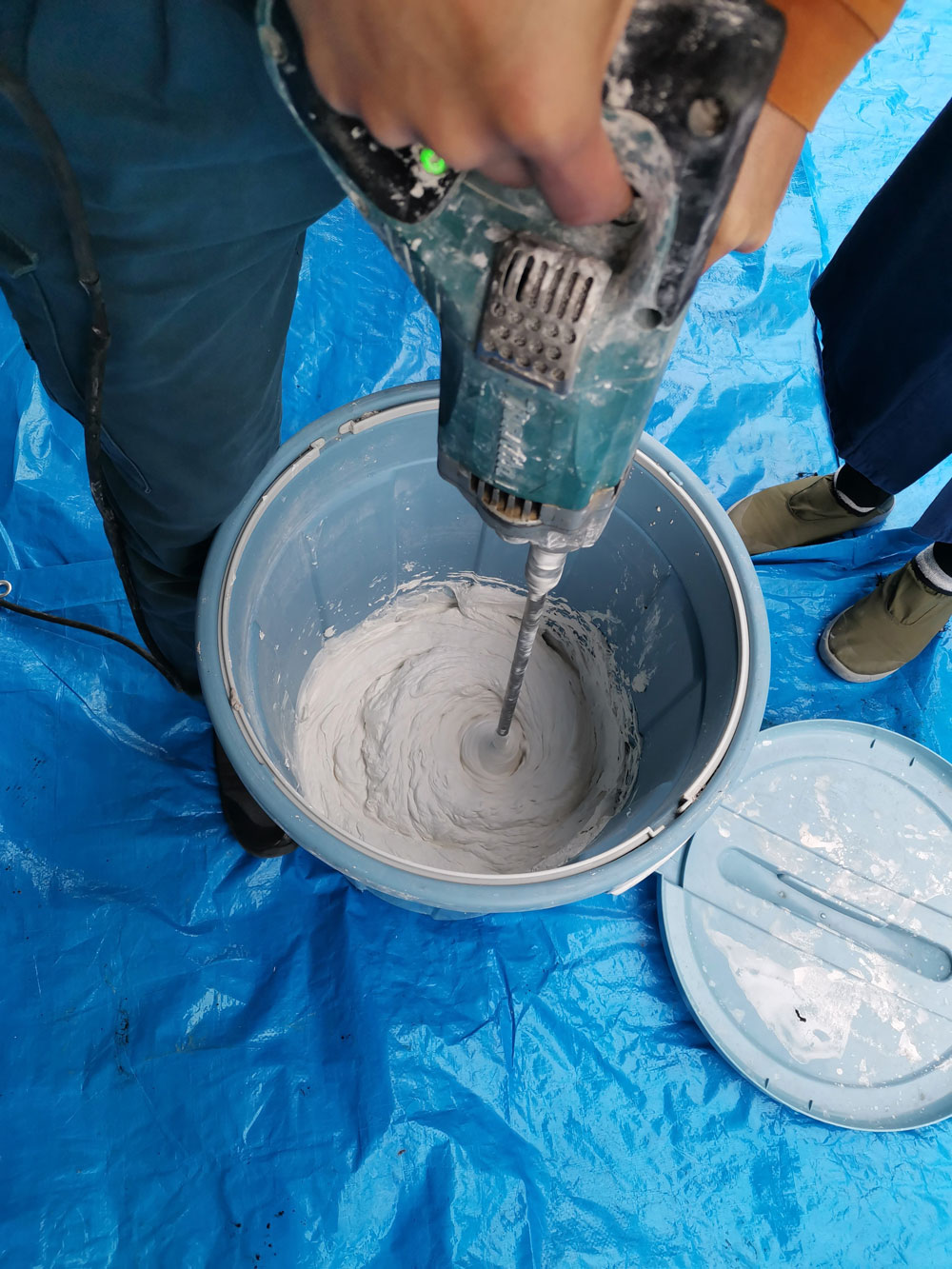

    2022年4月11日 外壁漆喰レクチャー 漆喰くるむは練ってある白漆喰に現場で液体顔料を混ぜて色付けします。攪拌ミキサーさえれば簡単にできます

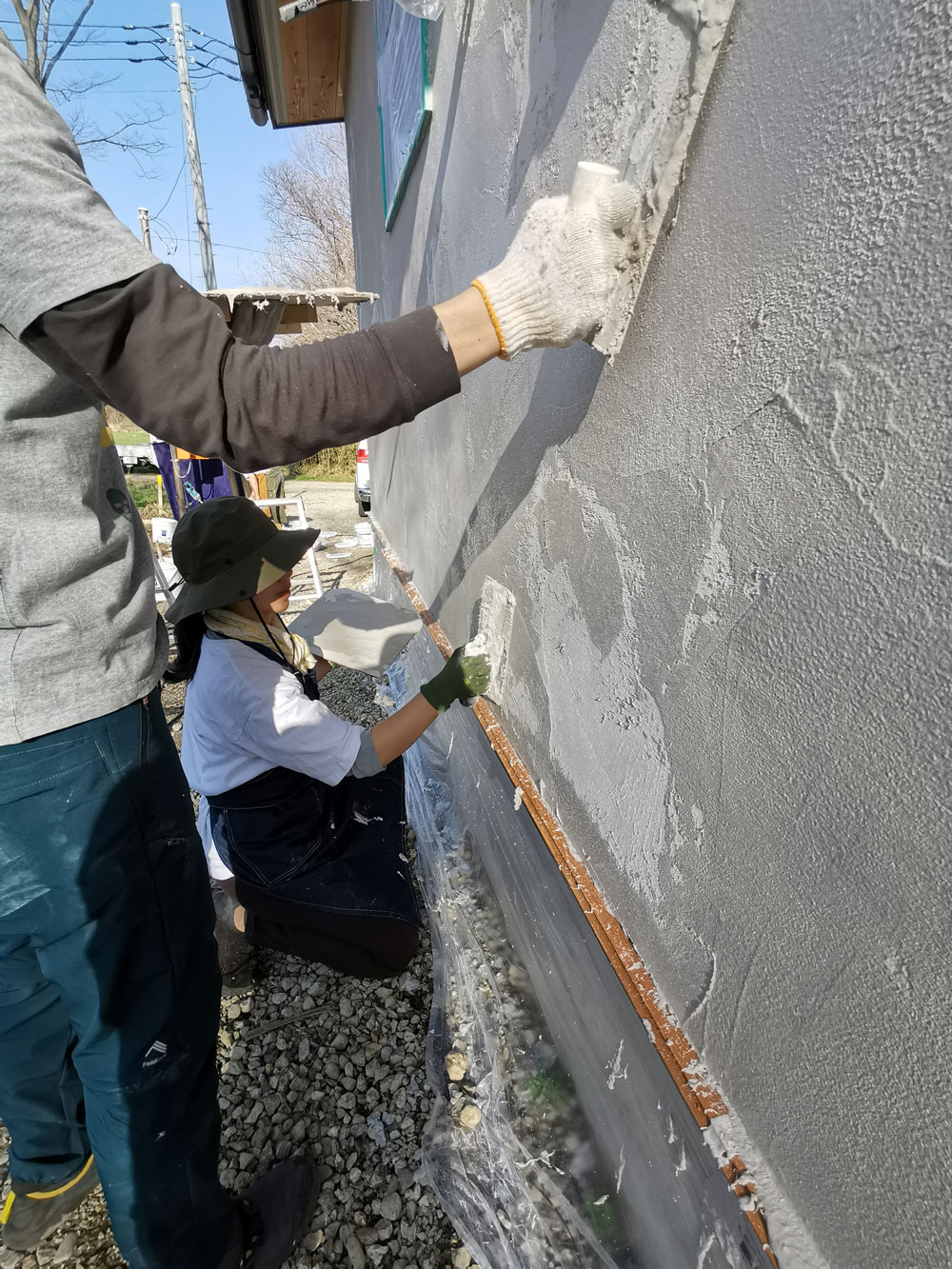

    2022年4月11日 外壁漆喰レクチャー 最初に窓、軒天井、水切り板金をテープとビニールで養生し、下地モルタルへの接着を良くするためシーラーを塗布した後、漆喰を塗ります。画像はモルタル下地に漆喰を塗り始めるところ

    2022年4月11日 外壁漆喰レクチャー 漆喰を薄く下塗りして乾いたらその上から2回目を塗って仕上げます、画像は2回目を塗っているところ

    2022年4月11日 外壁漆喰レクチャー

    2022年4月12日 1日かけて5人で北面と東面を塗り終えることができました。春らしい桜色の漆喰が綺麗に仕上がりました

  2.

    大工さんの壁石膏ボード貼りが終わり、今日から施主さんは石膏ボードのパテ塗り、窓のケーシング(額縁)取り付けを開始します。

    2022年3月23日 窓のケーシング 四方留めで組んだケーシング(額縁)をフィニッシュネイルで留めていきます

    2022年3月23日 窓のケーシング  45度カットした額縁材を四方組みします。大工用語で「留め」と言います。留めをして出来上がった窓の額縁材

  3.

    設備屋さんの床暖房配管が終わり、施主さんは今日から床貼りに入ります。

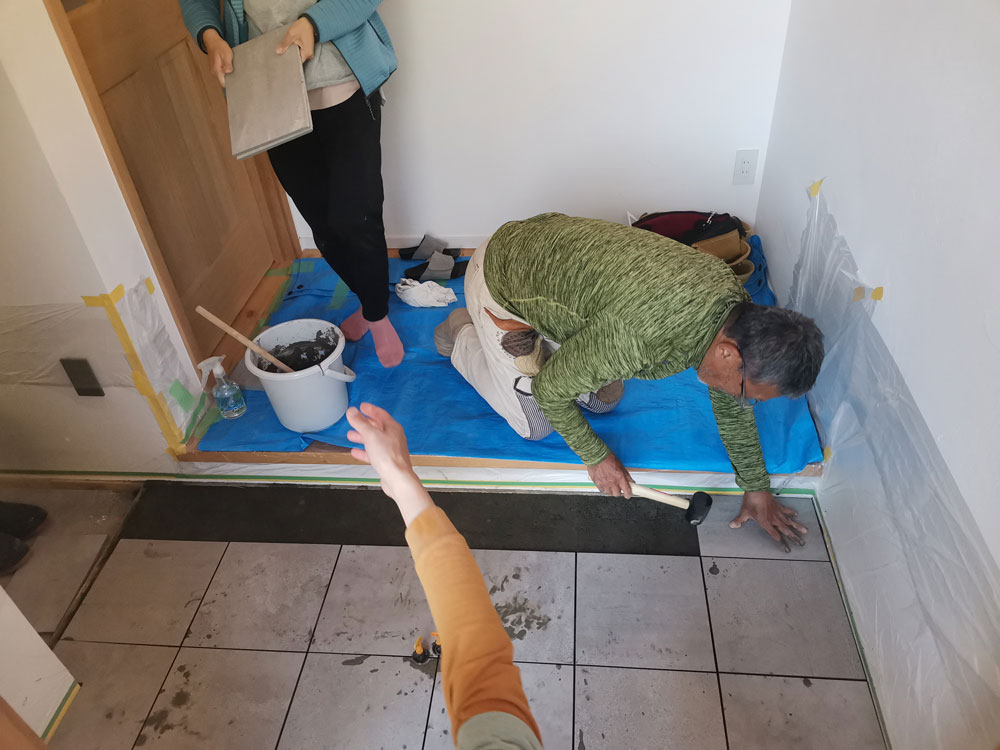

    1日かけて床貼りのレクチャーを行ってきました。

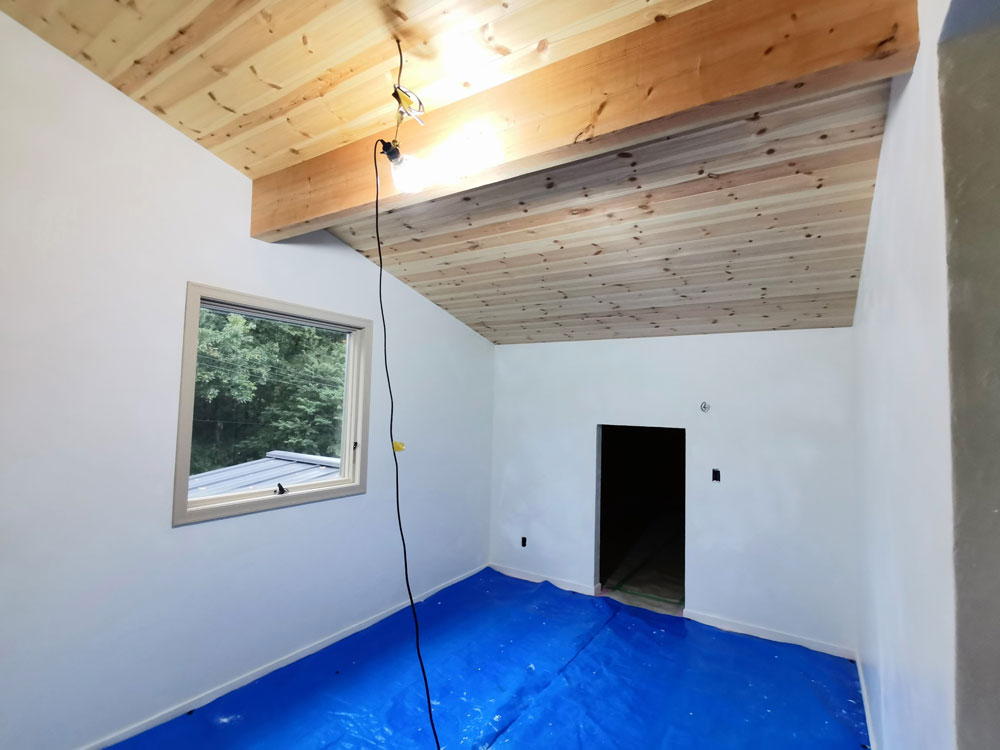

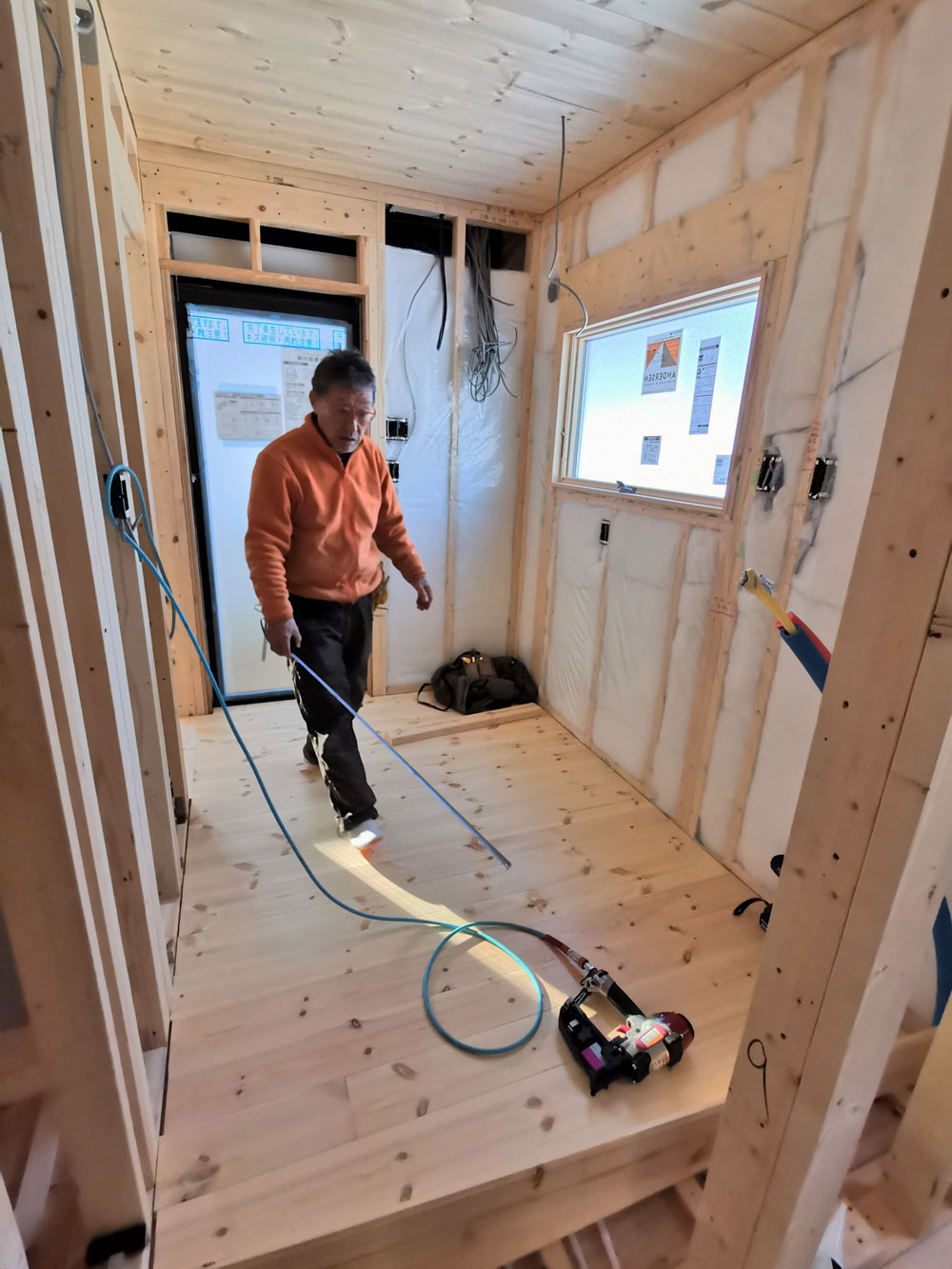

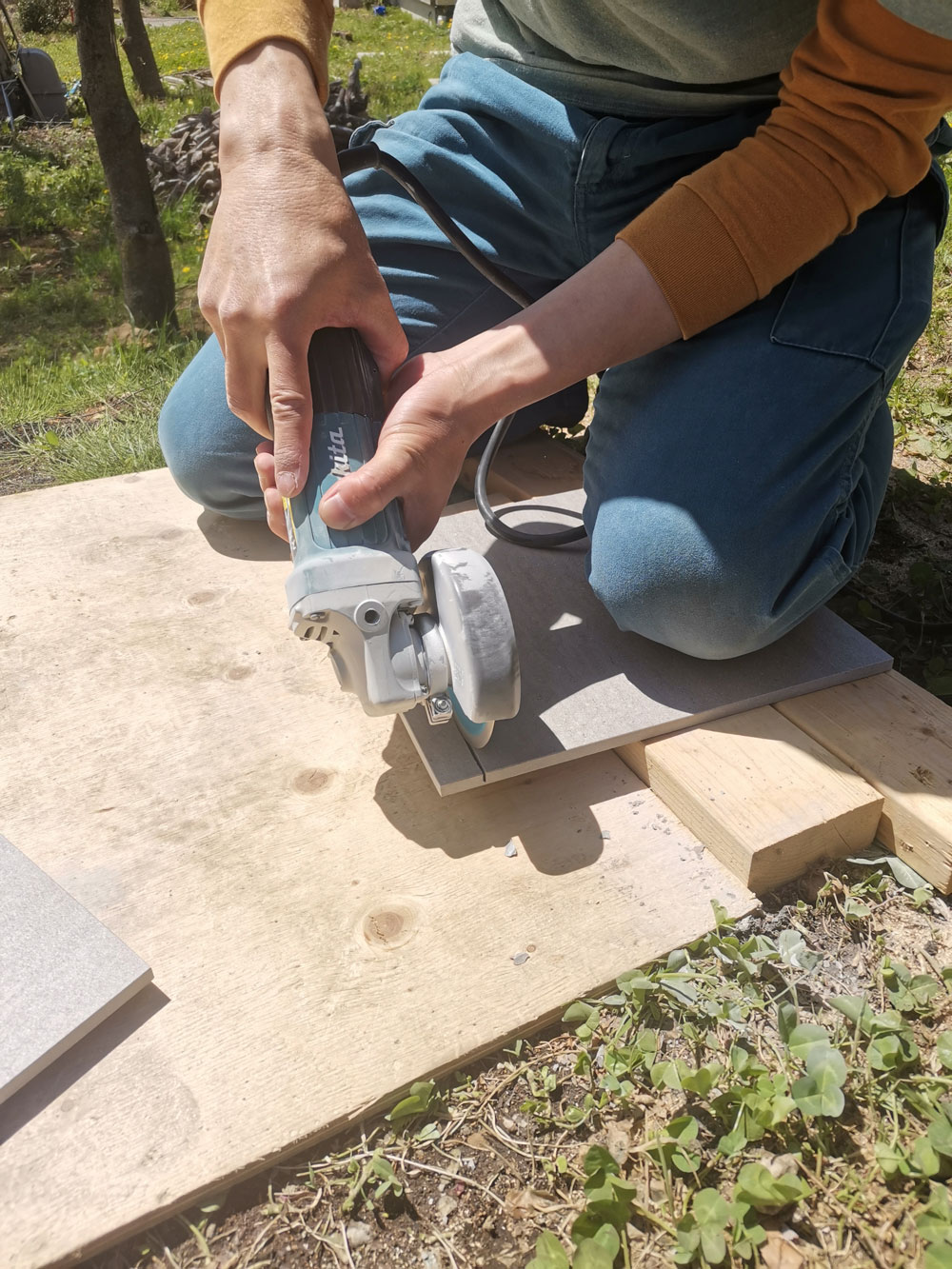

    2022年1月10日  床貼りレクチャー

    2022年1月10日  床貼りレクチャー

    2022年1月10日  床貼りレクチャー 床暖房は設備屋さんが敷設する温水循環式。配管に釘を打たないよう慎重に床板を貼っていきます。

  4.

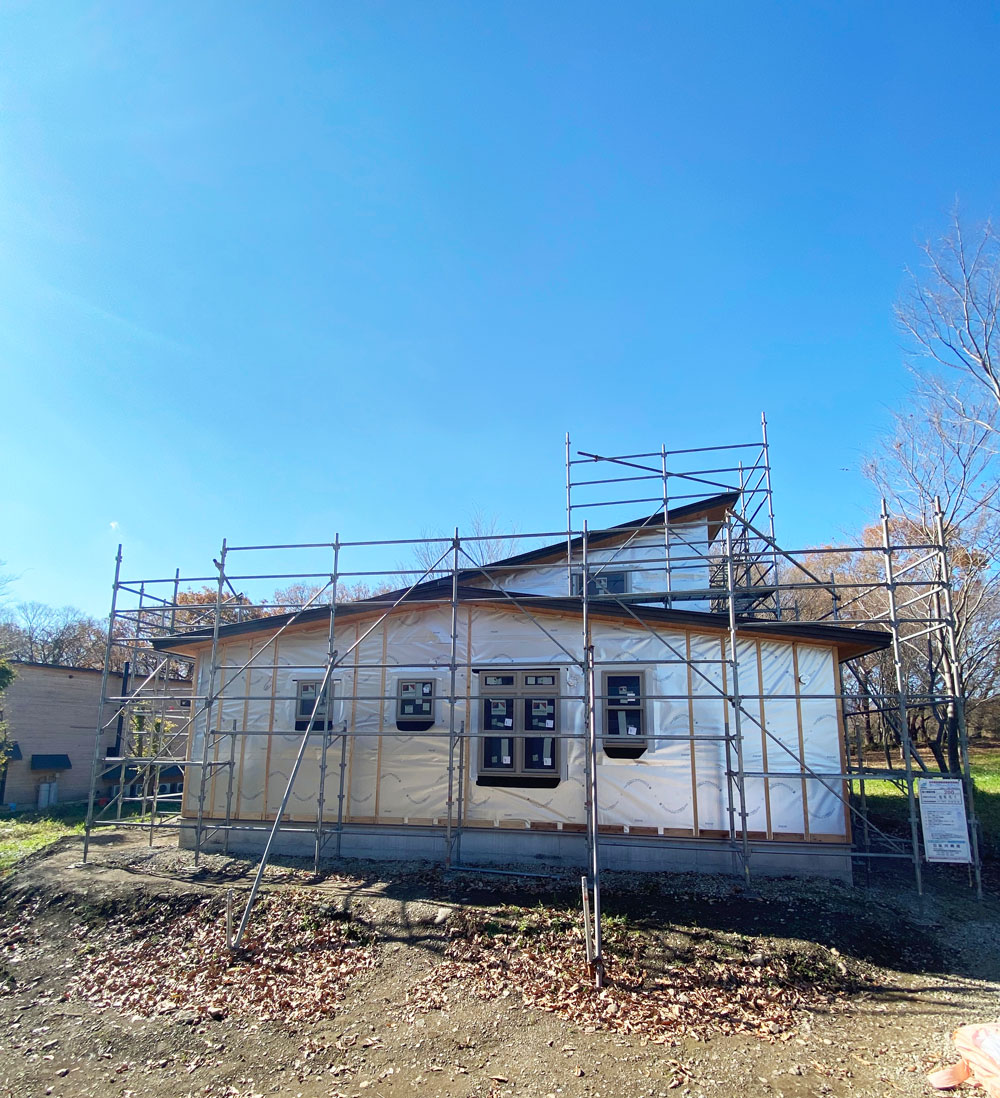

    外壁工事が完了し施主さんに引き渡しをしました。

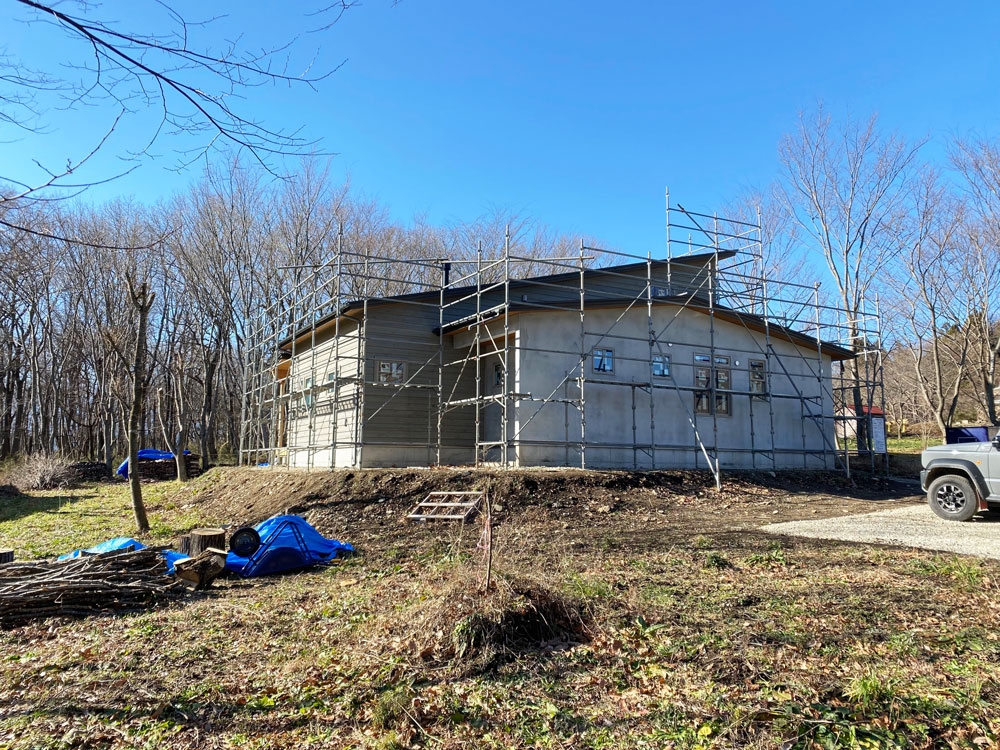

    2021年12 月14日 外壁工事完了

    2021年12 月14日 外壁工事完了

    2021年12 月14日 外壁工事完了

    2021年12 月14日 外壁工事完了

  5.

    長い船旅を終えた輸入窓がようやく到着。

    世界的なコンテナ船の遅れにより、米国から輸入したアンダーセン木製窓が通常より2ヶ月遅れで現場に到着しました。

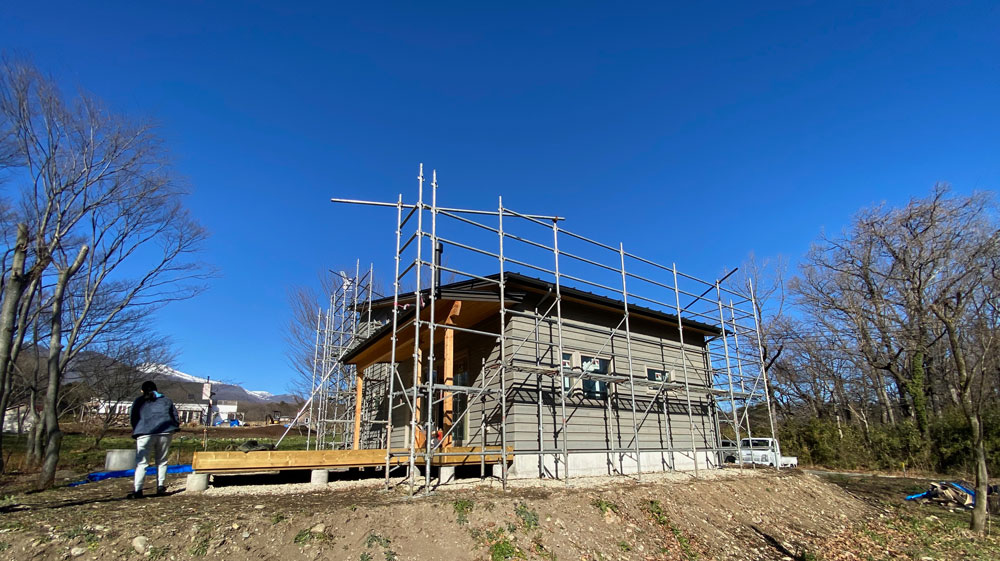

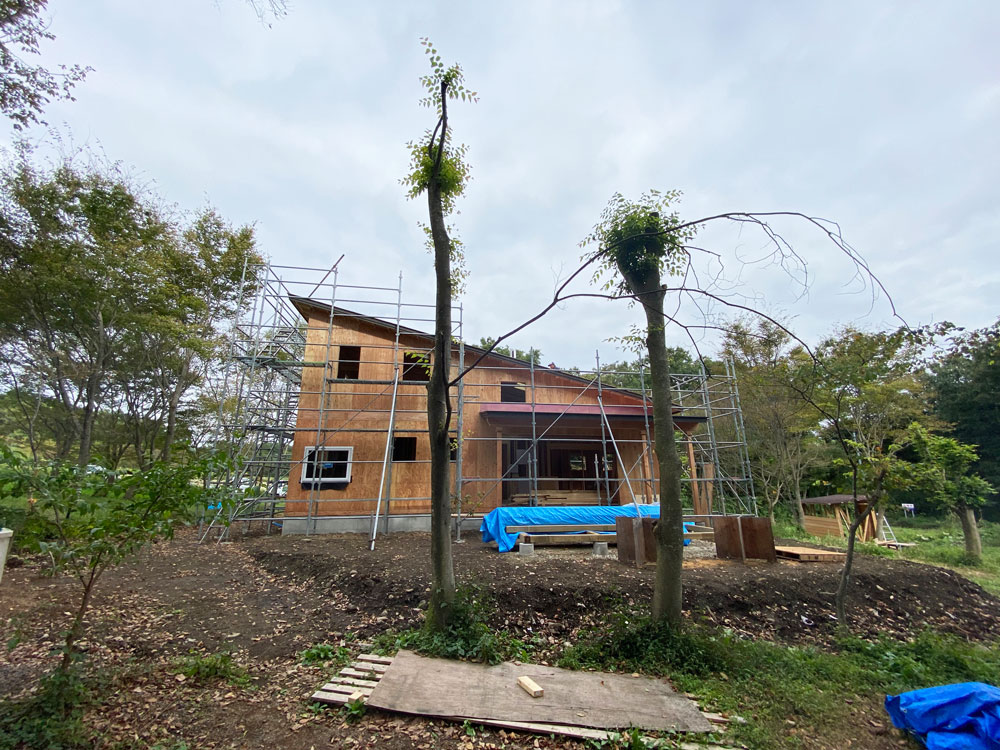

    今日から大工さんの外壁工事が再開しました。

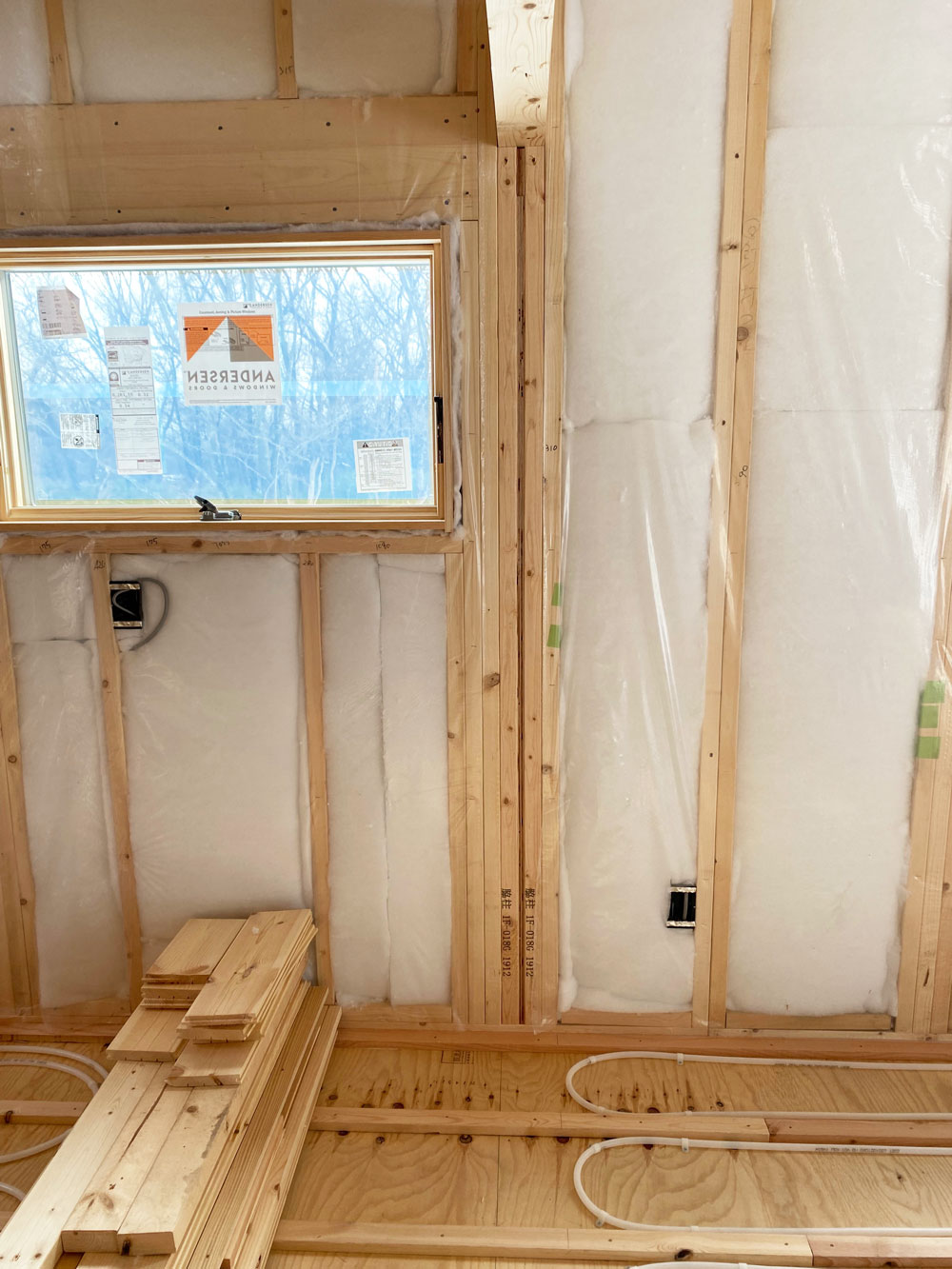

    2021年11月17日 外部建具工事 那須の広葉樹の森はすっかり落葉し冬支度です

    2021年11月17日 外部建具工事

    2021年11月17日 外部建具工事

  6.

    施主さんにウッドデッキ施工のレクチャーを行ってきました。

    ハーフビルドではウッドデッキの基礎工事まではプロの大工さんが行い、施主さんはデッキの根太(根太)から作業します。

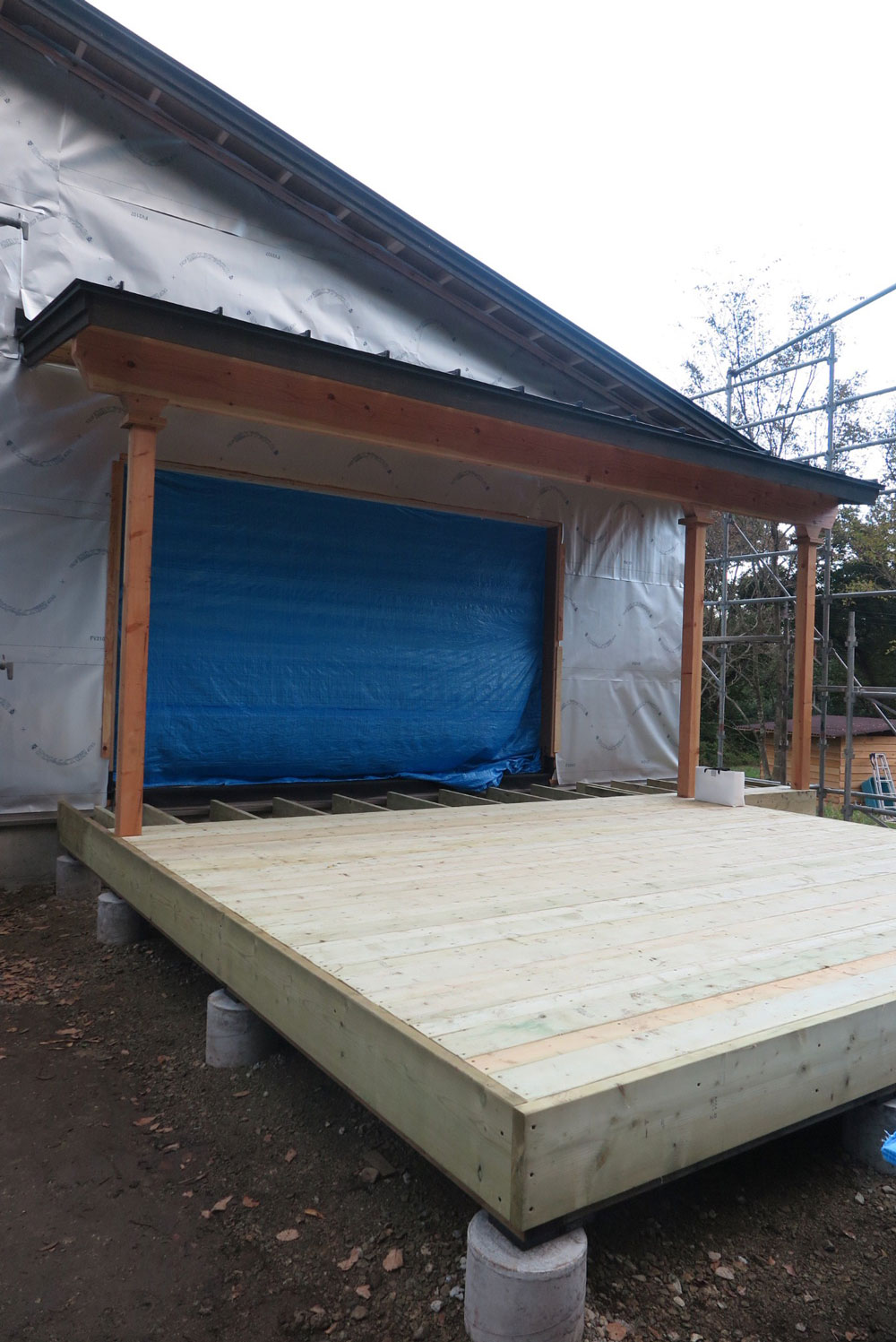

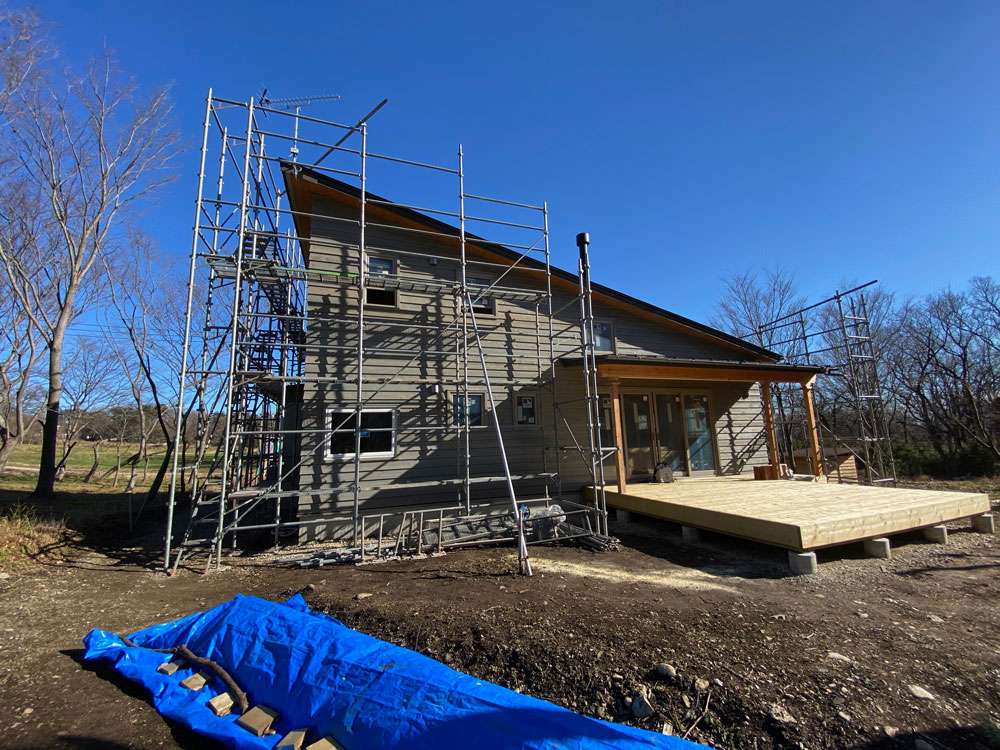

    施主さんご夫妻2名、ハーフビルドホームから2名、計4人で1日かけて8割方ウッドデッキが完成。

    皆さんお疲れさまでした。

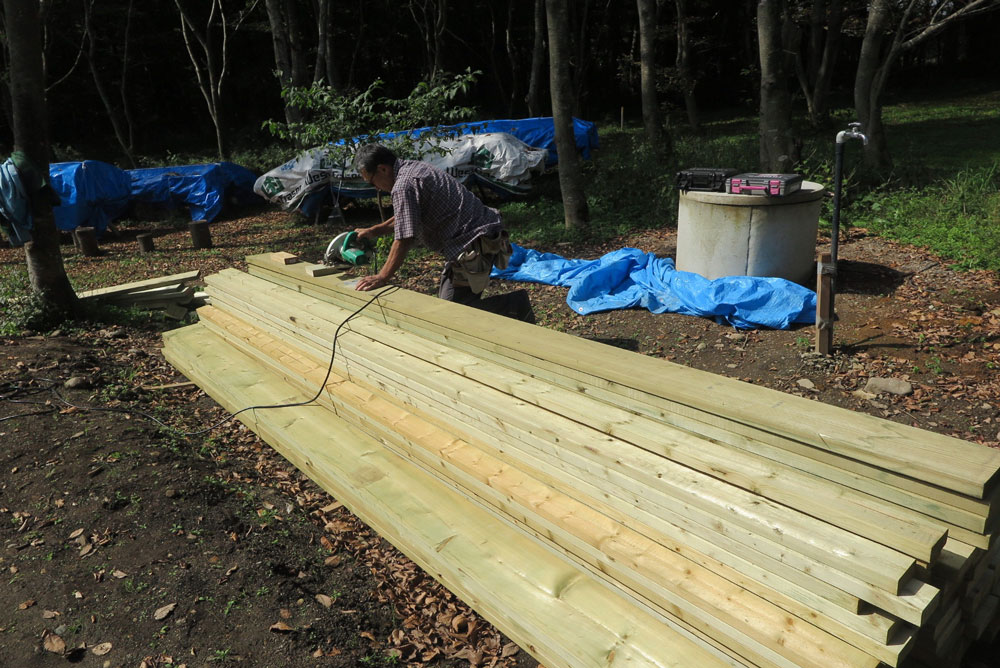

    2021年10 月10日 ウッドデッキレクチャー 納品された大量のデッキ材(防腐注入材)。デッキ材はウッドショックで3倍に値上がりました。高価な材料なのでできるだけ無駄なく使っていきます

    2021年10 月10日 ウッドデッキレクチャー デッキの根太を45センチ間隔で取り付け、その上にデッキフロア材を貼っていきます

    2021年10 月10日 ウッドデッキレクチャー 12.5畳の大きなウッドデッキですが1日で8割方完了。残りは施主さんが自力で頑張ります。

  7.

    上棟工事

    2日間にわたり建て方(上棟工事)を行いました。
    秋晴れの爽やかな上棟日和となりました。
    皆様、お疲れ様でした。

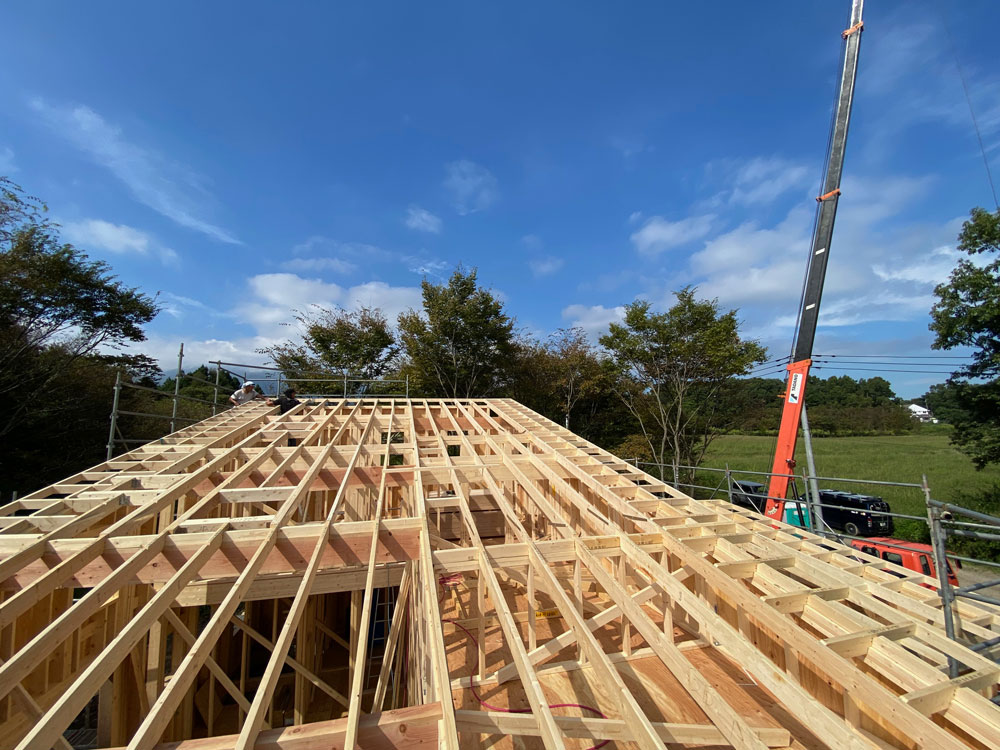

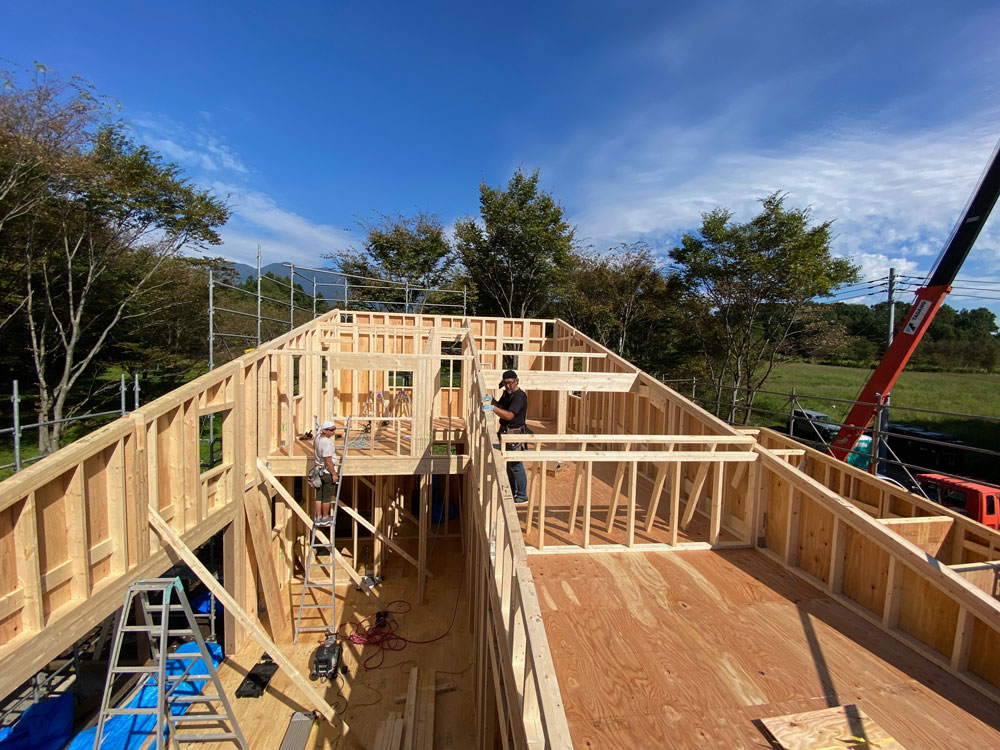

    2021年9月22日 上棟工事2日目

    2021年9月22日 上棟工事

    2021年9月27日 施主さん最初の室内の作業は天井の遮熱パネル取り付けになります。この遮熱パネルと断熱材をアセットで入れることで、真夏の屋根からの輻射熱が大幅に緩和され2階の室温が下がります。

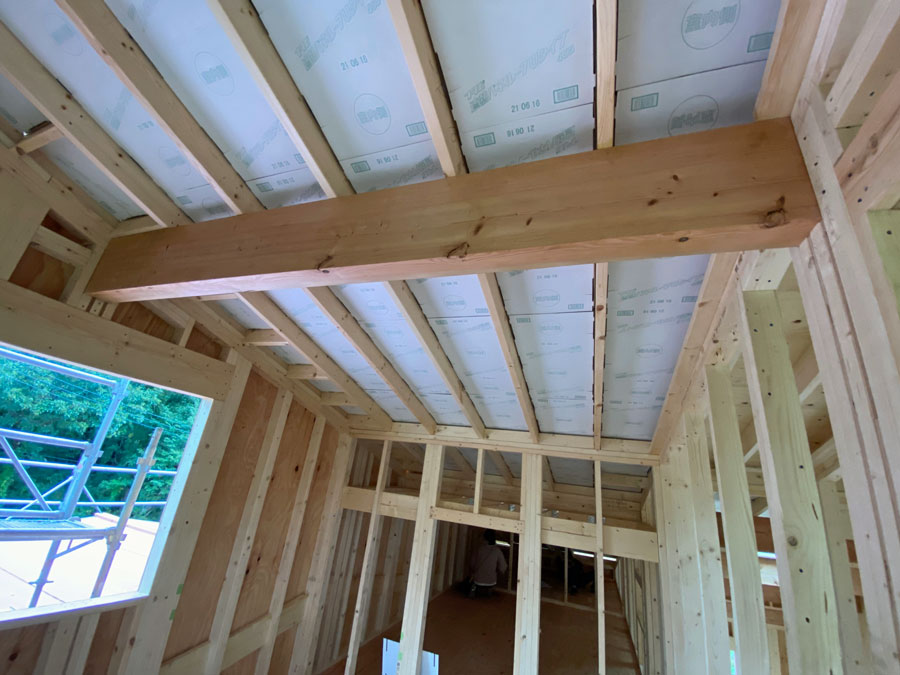

    2021年9月27日 屋根工事、木工事

    2021年9月22日 上棟工事2日目

    2021年9月21日 上棟工事初日 朝から夕方までかけて2階床まで完了

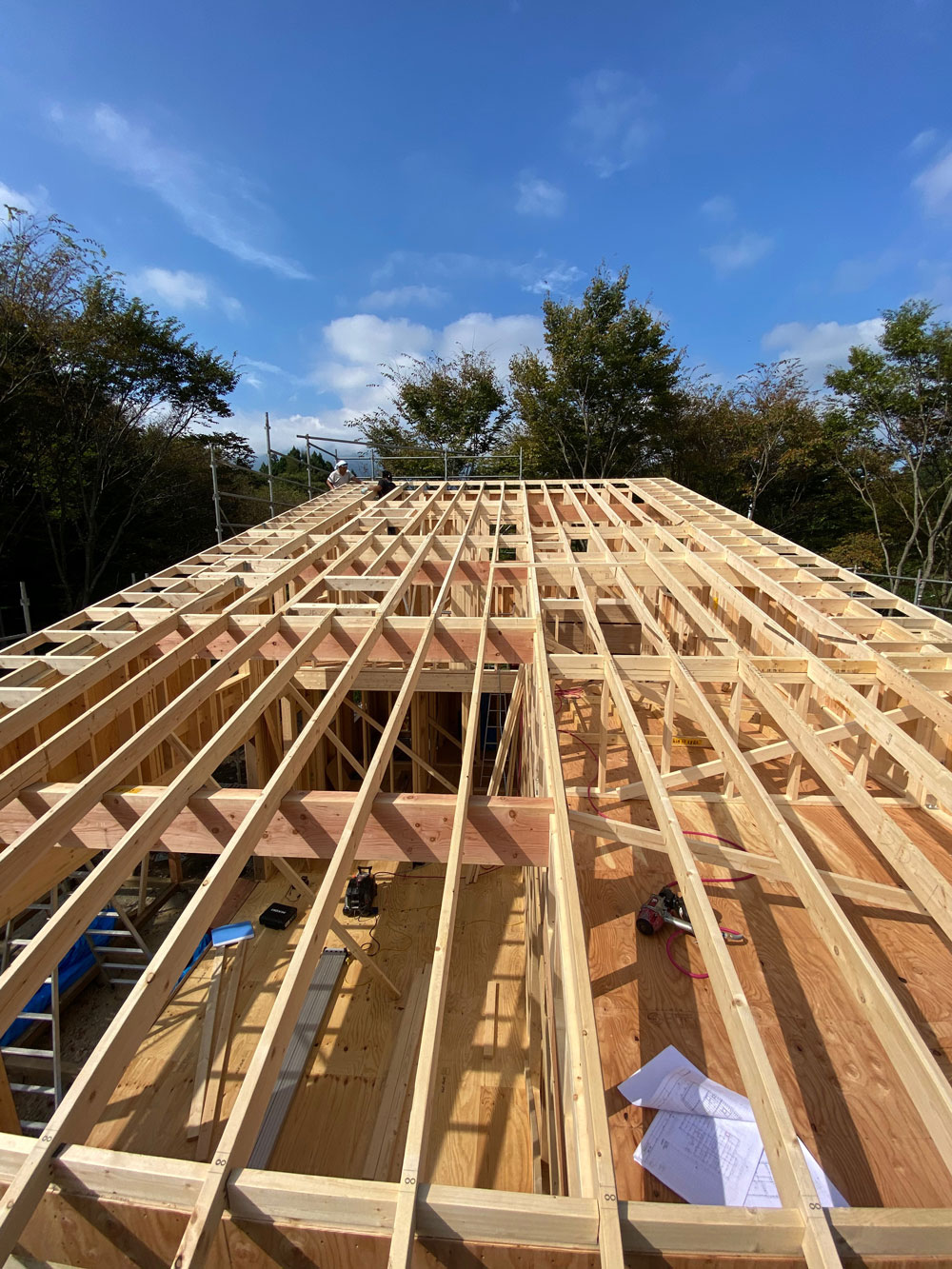

    2021年9月22日 上棟工事2日目 小屋組み(屋根)が上がりました。

    2021年9月27日 屋根工事、大工木工事

  8.

    施主さんにとて最初のハーフビルド作業は外壁材の塗装、あいにくの雨天となりました。
    塗装作業に使うウマを一緒に作り、ブルーシートテントの下で外壁材と塗料の簡単なレクチャーを。
    雨が激しくなったのでお昼に終了し、その後、施主さんと「つるこキッチン」で美味しいスパをいただきました。

    2021年9月1日 基礎工事 完成検査

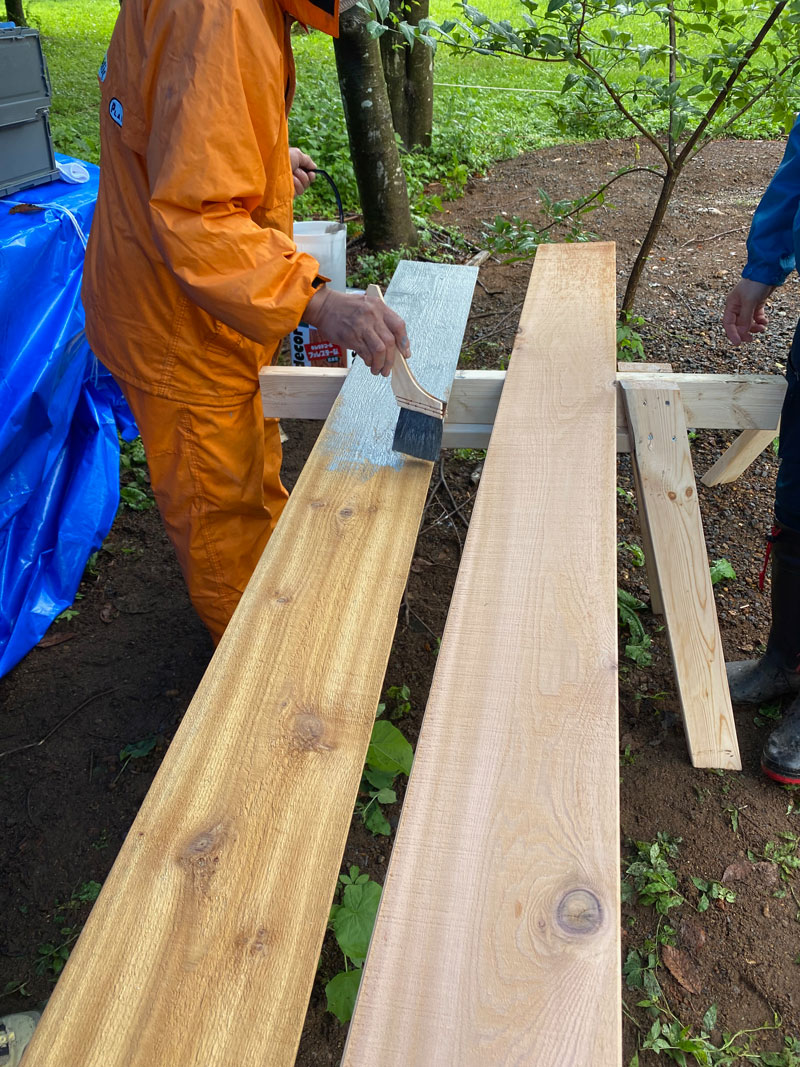

    2021年8月13日 外壁材塗装 レッドシーダーはざらざらしたラフ面が表です。

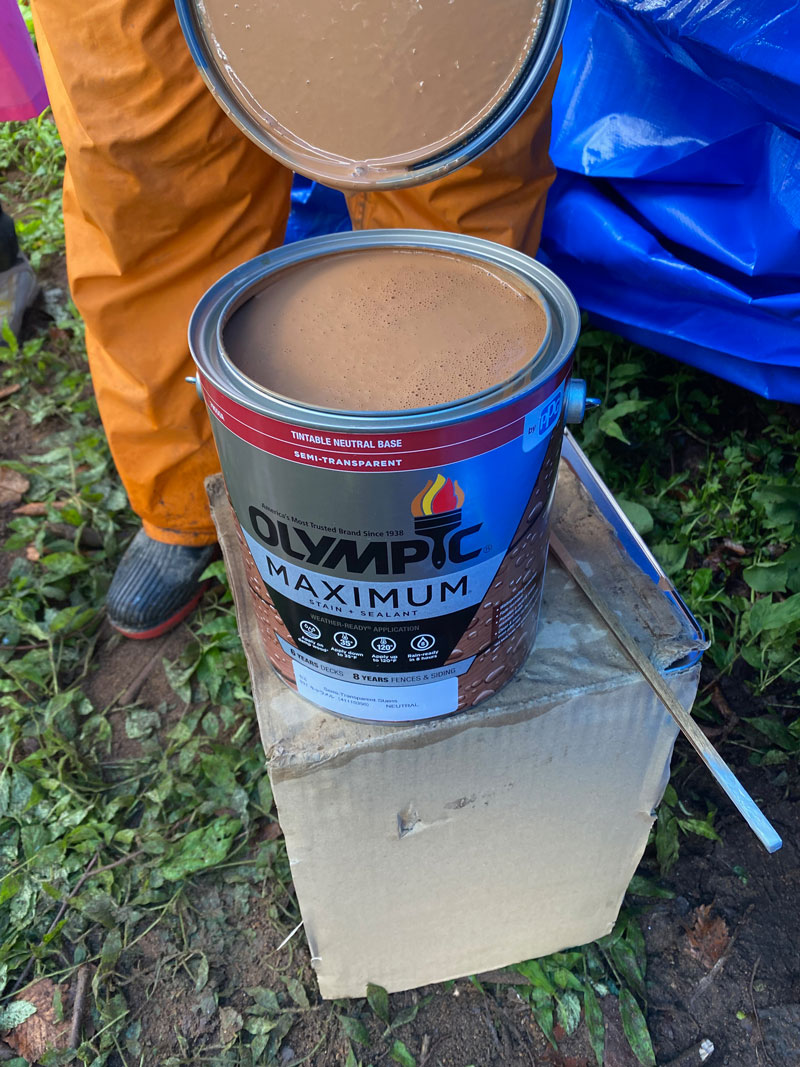

    2021年8月13日 外壁材塗装 軒天井・ポーチ天井に塗るオリンピックマキシマ・キャラメル色、渋いいい色です

    2021年8月13日 外壁材塗装

    2021年8月19日 基礎工事 配筋検査

  9.

    2021年8月1日 施主ご家族様、ご両親様が参加されて地鎮祭を執り行いました。

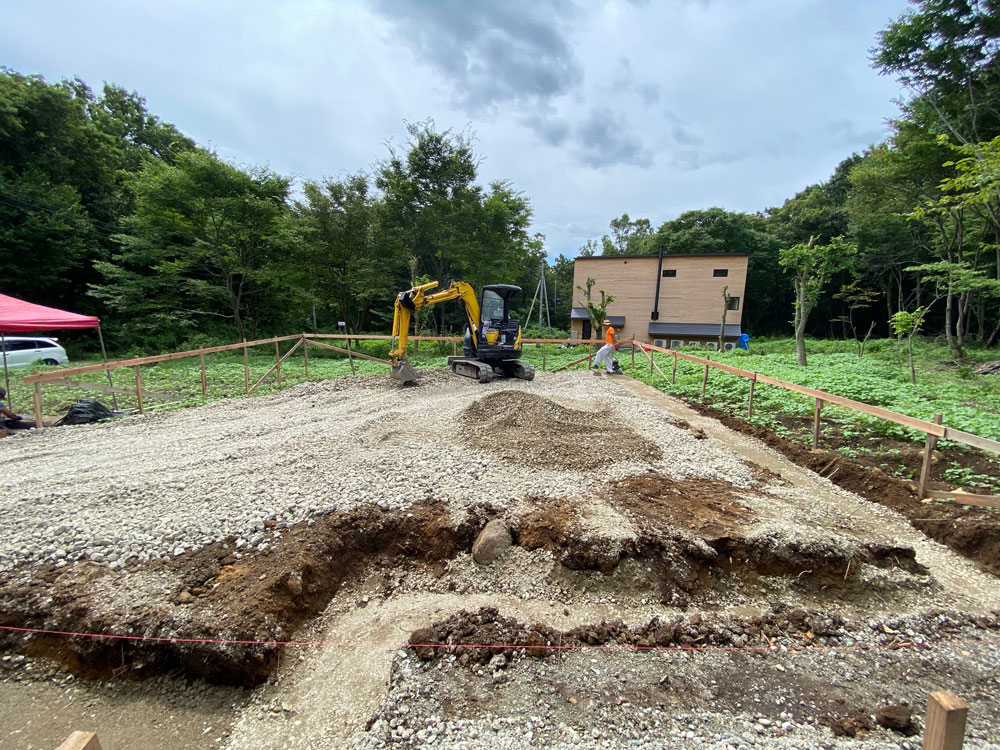

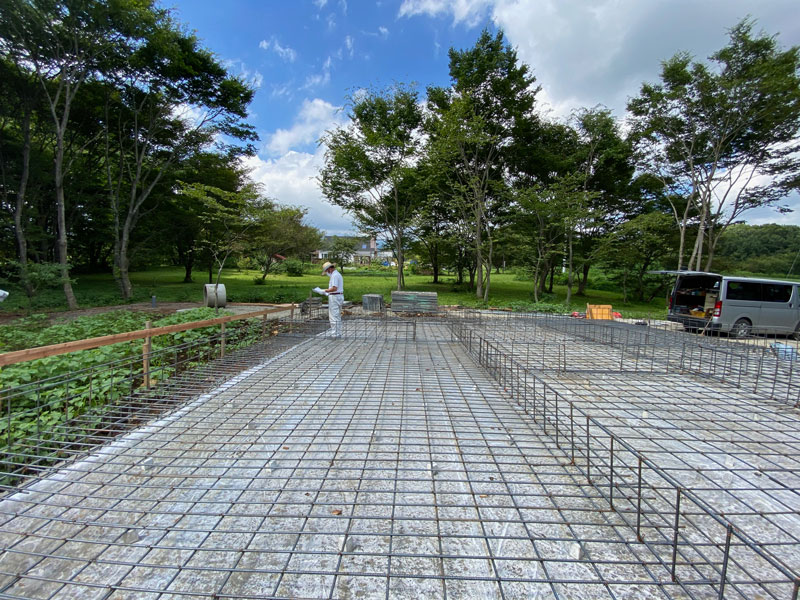

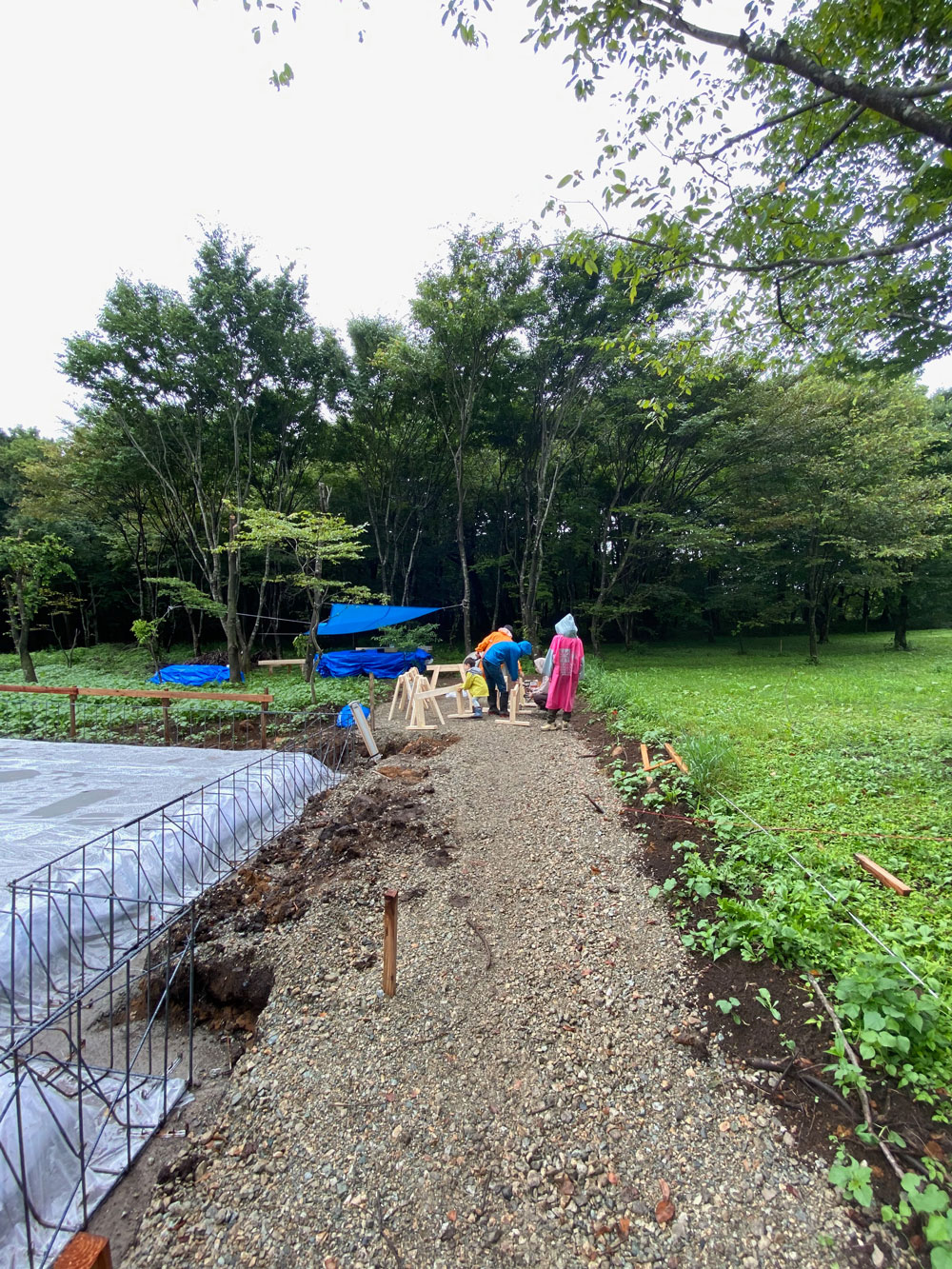

    2021年8月10日 基礎工事が始まりました。

    2021年8月10日 基礎工事 根切り砕石地業

    2021年8月10日 基礎工事 根切り砕石地業

  10.

    当社不動産サイト「那須 土と空不動産」で紹介した土地で、東京から那須へ移住されるご家族様の新築工事が始まります。

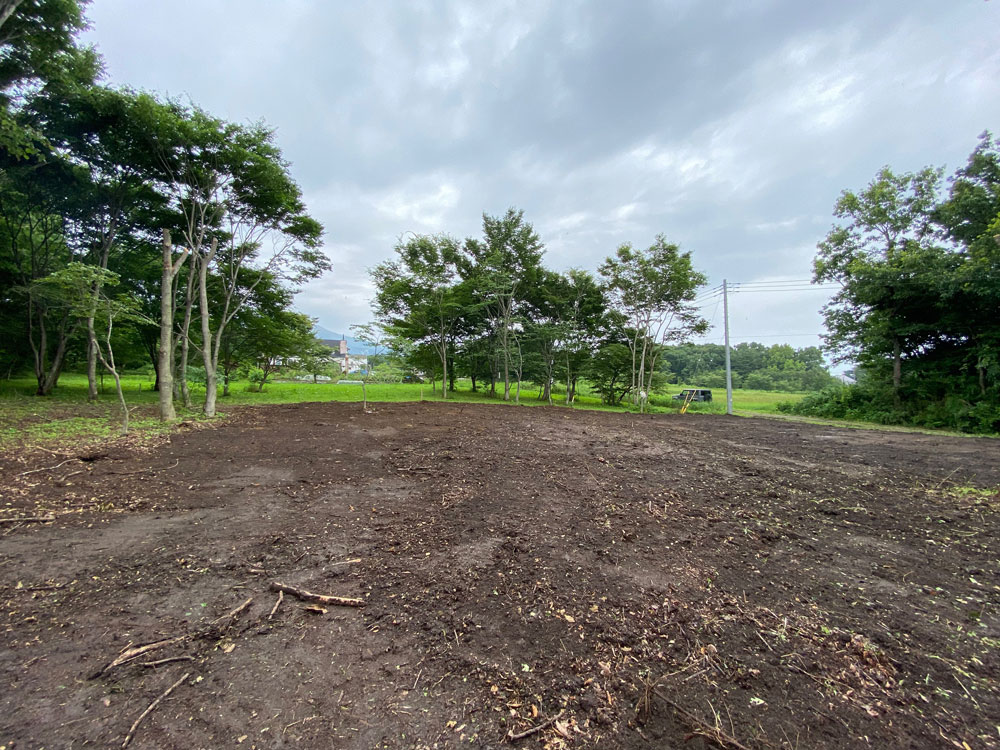

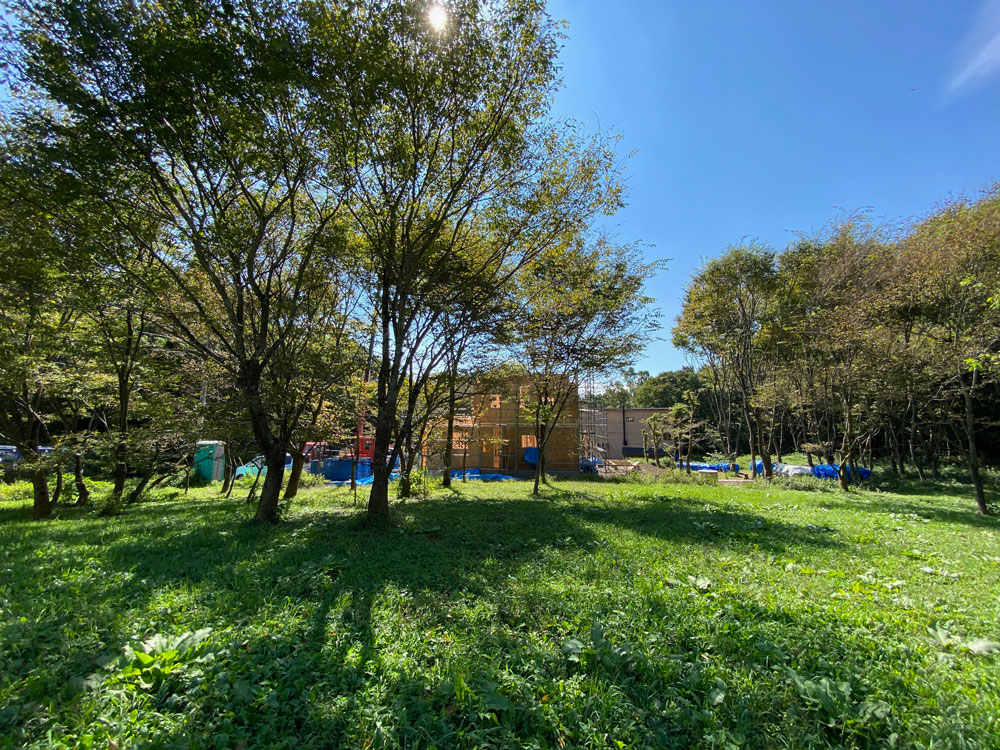

    2021年7月13日 伐採抜根整地工事 草原越しに那須連峰が眺められる景観・環境が抜群の広い土地です

    2021年7月13日 伐採抜根整地工事 土地の北側と東側には草原、牧草地が広がっています。理想的な里山のリモートワーク環境です
