9月の長雨で外壁塗装がなかなか進まなくてヤキモキしてましたが、10月に入ってようやく雨のない日が続き一気に外壁塗装が進みました! ホッと一安心です。
室内では断熱材、天井板貼り、吹き抜け壁の石膏ボード、床暖房配管工事まで進んでいます。

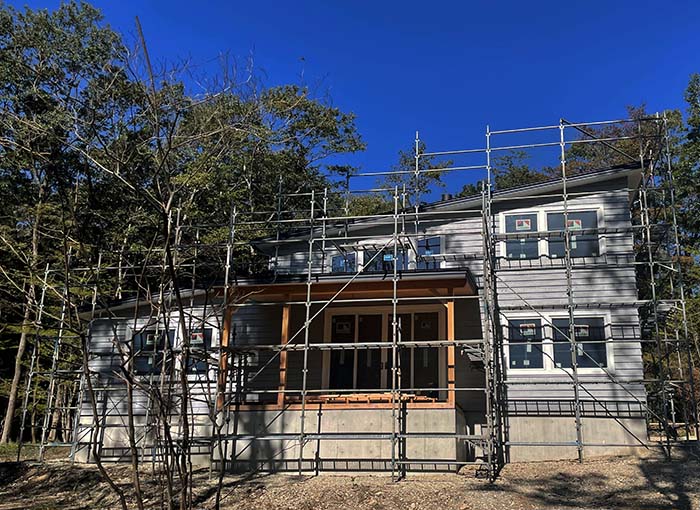

2026年10月8日 外壁塗装 使用した塗料は、外壁材ウエスタンレッドシーダー・ベベルサイディングには米国製オリンピックマキシマSolid coulor(塗りつぶし)のHeritage Gray色、窓枠は同じくレッドシーダー材でオリンピックのOutside White色、破風板もレッドシーダー材で塗料はオリンピック・Corundum色(ブラック)です

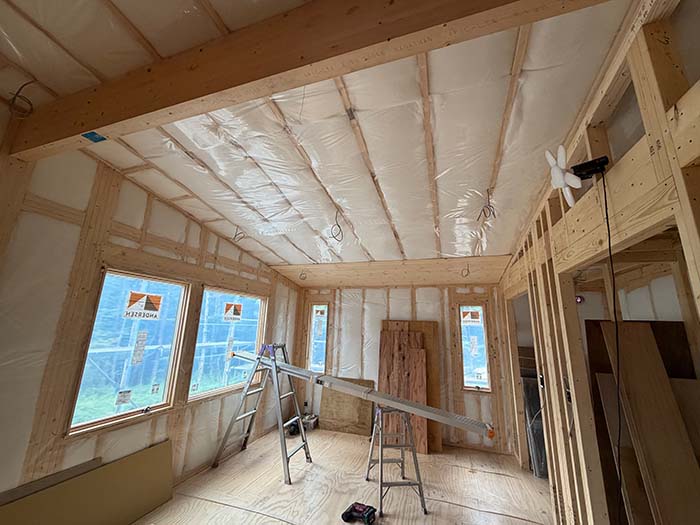

2026年8月10日 室内断熱工事 壁はペットウール100mm厚、天井はダブルで200mm厚を入れています

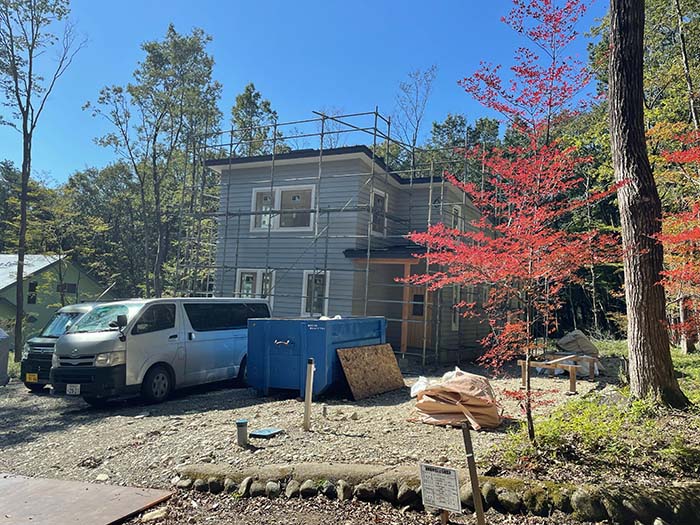

2026年10月8日 那須でも標高の高い場所にあるため紅葉が始まっています

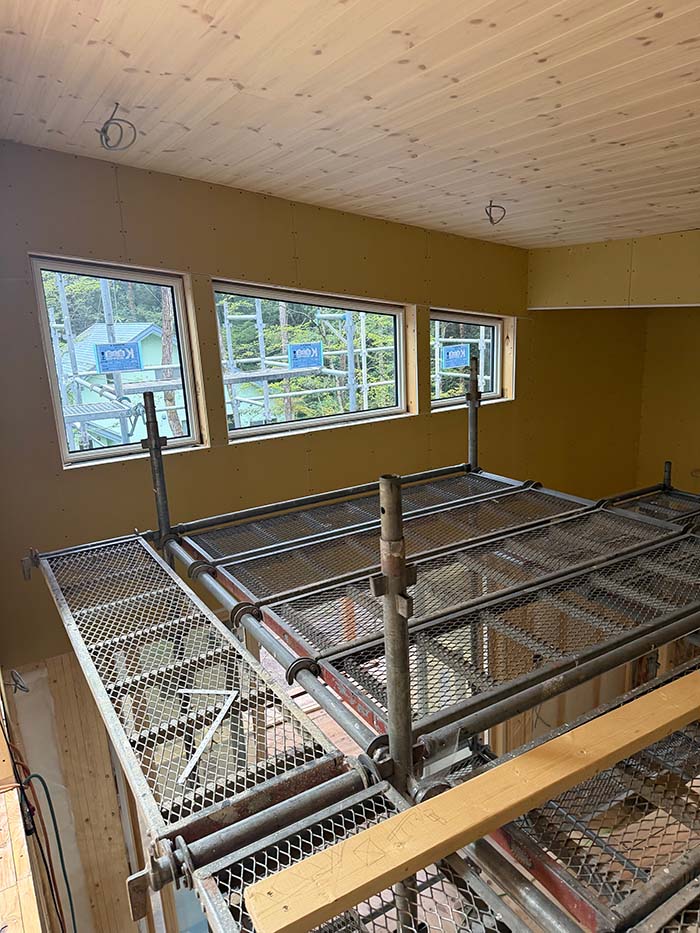

2026年8月10日 吹き抜けが大きいため室内足場を組んで大工さんが作業します

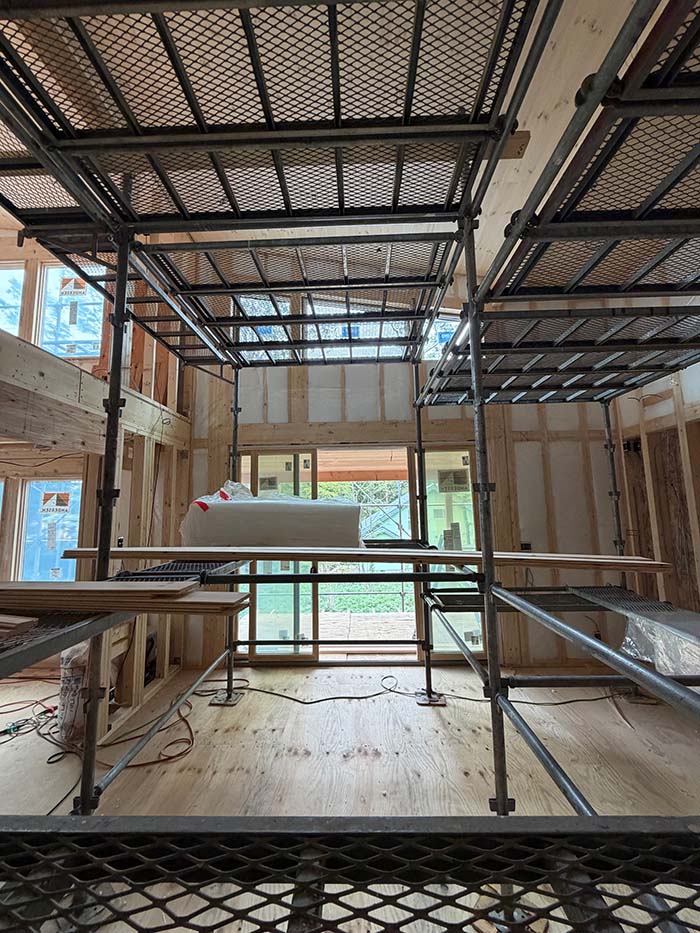

2026年9月28日 吹き抜け天井板貼り、吹き抜け壁の石膏ボードが完了

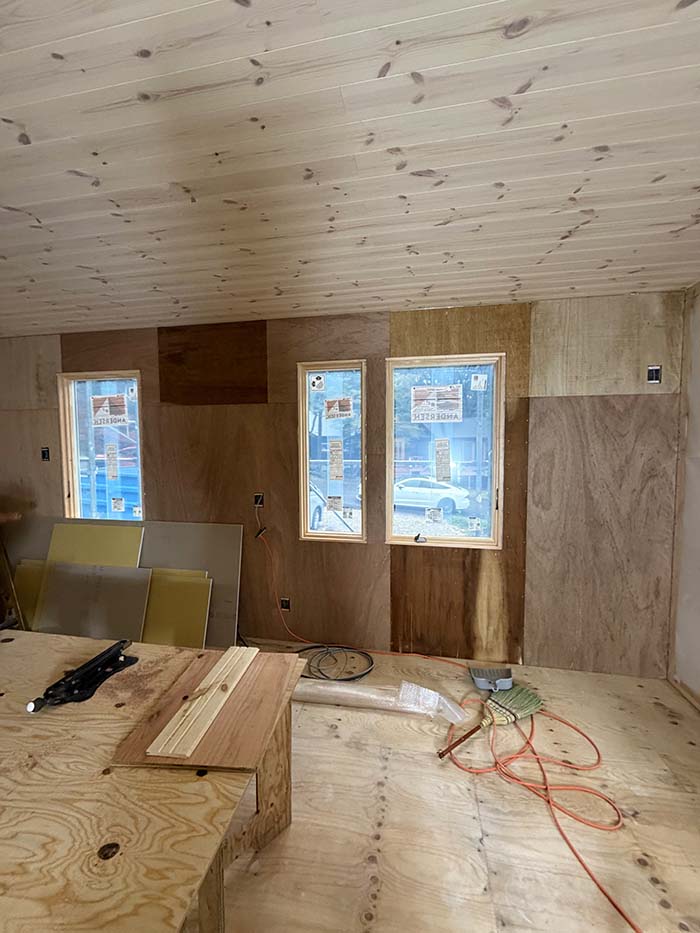

2026年9月10日 天井は無垢パイン材、塗装はドイツの自然塗料リボス・クノスホワイト(半透明)を2回塗り

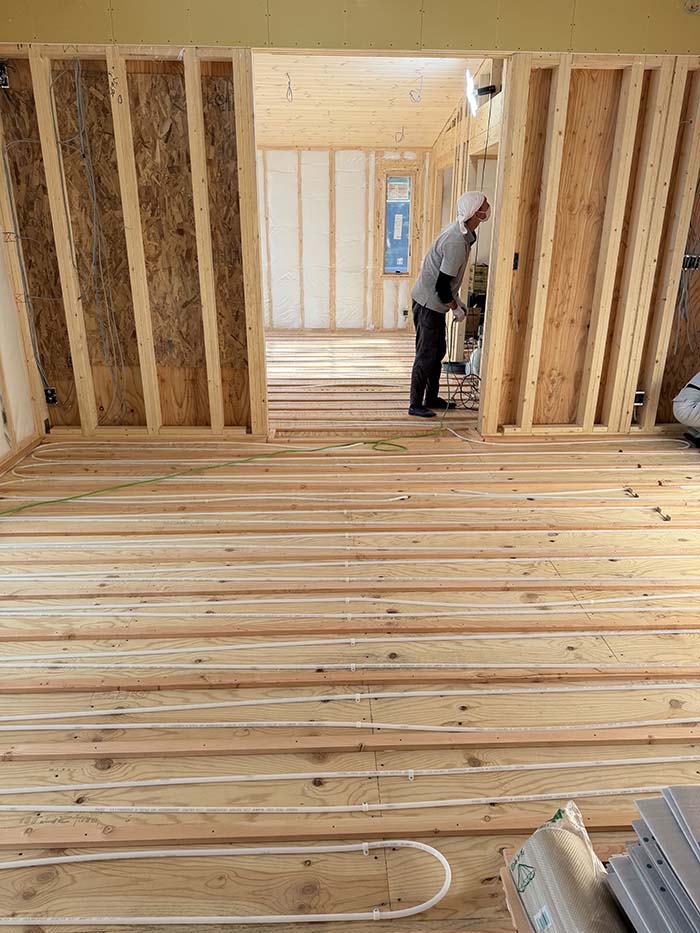

2026年10月11日 簡易式床暖暖房配管工事 設備屋の阿久津さんが連休を返上して作業してくれています
-
外壁工事、屋根工事

2026年8月4日 外壁工事、屋根工事

2026年8月4日 外壁工事、屋根工事

2026年8月4日 外壁工事、屋根工事
-
2026年7月10日 上棟工事(建て方)を開始しました
ナフサショックの影響で床断熱材が出荷停止となっていたため、予定より約1ヶ月遅れの建て方となりました。
施主様、大工さんには多大なご迷惑をおかけして申し訳ありませんでした。
nasu foresthills 2026年6月15日

2026年7月10日 上棟工事

-
基礎工事が完了しました

2026年6月15日 基礎工事完了

2026年6月15日 基礎工事完了

2026年6月15日 基礎工事完了

2026年6月15日 基礎工事完了
-
基礎工事が着工しました

2026年2月5日 伐採工事

2026年2月18日 抜根工事

2026年4月20日 基礎工事 配筋検査

2026年4月18日 丁張り

2026年2月20日 伐採抜根整地工事
最新の建築アルバム
nasu brookforest
2026.10.13
施主さんの室内DIY作業は玄関土間のタイル貼りを...
nasu brookforest
2026.10.13
nasu q-home
2026.10.10
東京から那須へ移住されるS様邸の建築が始まりまし...
nasu q-home
2026.10.10
nasu foresthills
2026.10.9
9月の長雨で外壁塗装がなかなか進まなくてヤキモキ...
nasu foresthills
2026.10.9
nasushiobara ijuuhouse1
2026.9.30
施主さんの断熱材入れ作業が終わったので、今日は天...
nasushiobara ijuuhouse1
2026.9.30
nasushiobara ijuuhouse1
2026.9.10
電気工事店さんの電気配線工事が終わったので、今日...
nasushiobara ijuuhouse1
2026.9.10
nasushiobara ijuuhouse1
2026.8.28
ウッドデッキ製作のレクチャーを施主さんに実施しま...
nasushiobara ijuuhouse1
2026.8.28
