株式会社ハーフビルドホーム Half Build Home

  • お問い合わせ・カタログ資料請求お問い合わせ・カタログ資料請求

株式会社ハーフビルドホーム Half Build Home

TOP建築アルバムnasushiobara ijuuhouse1

建築アルバム

nasushiobara ijuuhouse1
nasushiobara ijuuhouse1

建築アルバム一覧へ戻る

LINEで送る

  1.

    施主さんの断熱材入れ作業が終わったので、今日は天井板貼りのレクチャーを行いました。

    施主さんにとって本格的な木工事開始です。

    外では大工さんが外壁板壁を貼っています。

    2026年10月13日 大工さんは外壁レッドシーダーベベルサイディングを貼っています。雨のない日がこの1週間続いたので仕事が捗っています

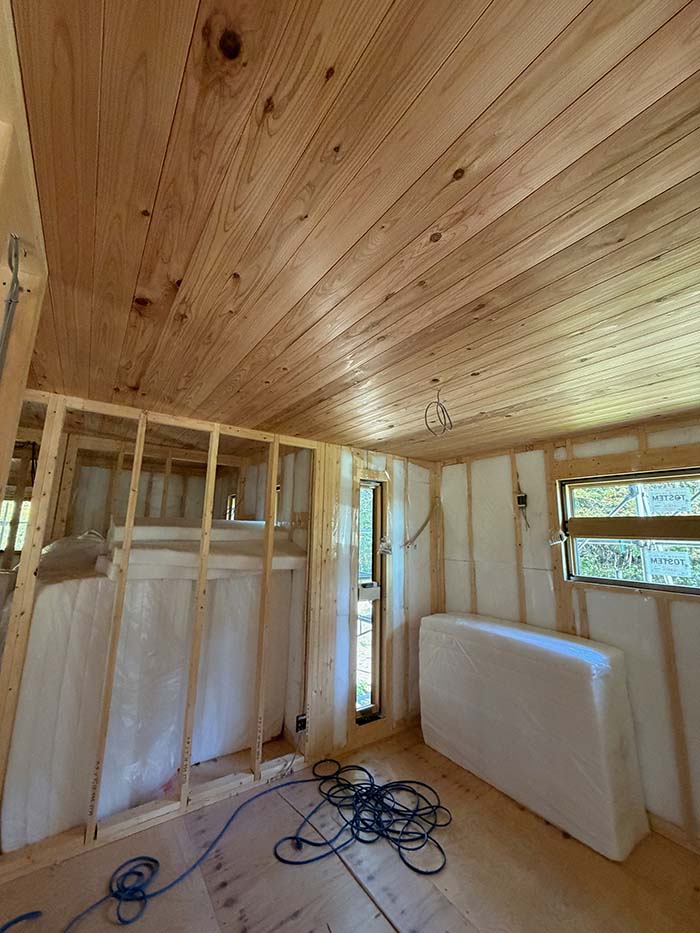

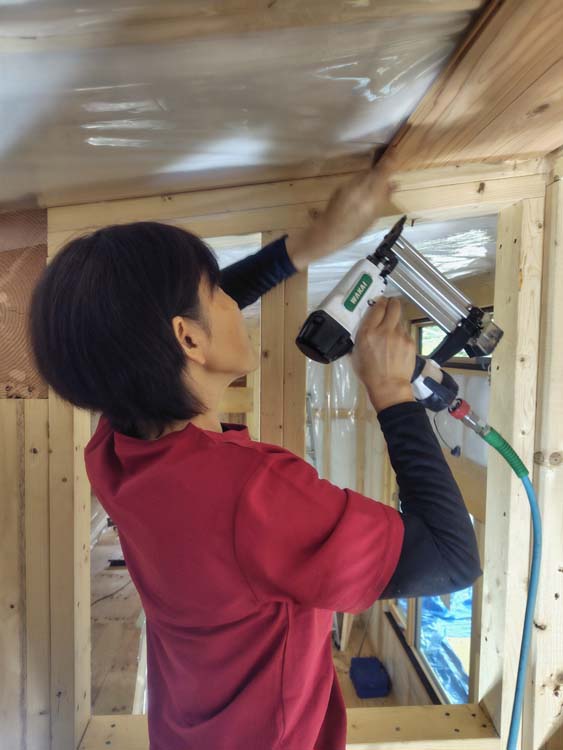

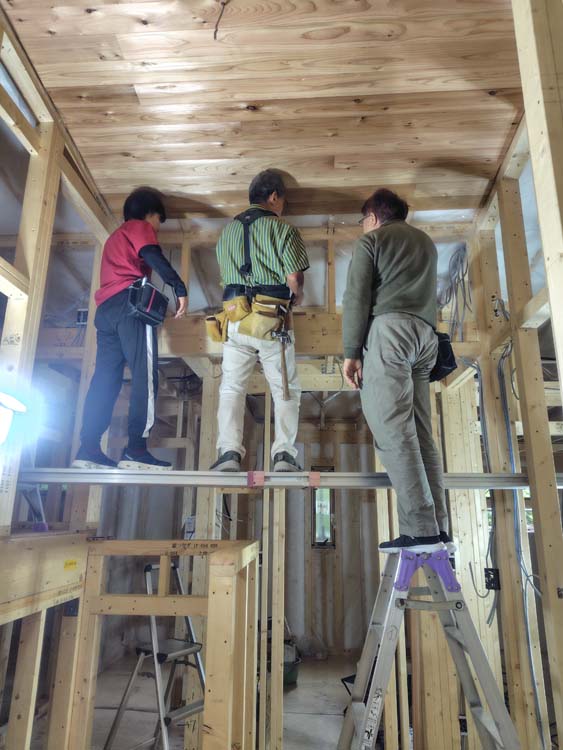

    2026年9月30日 天井板貼りレクチャー

    2026年9月30日 天井板貼りレクチャー 使用する天井板は無垢杉板赤身本実12mm厚

    2026年9月30日 天井板貼りレクチャー

    2026年9月30日 天井板貼りレクチャー

  2.

    電気工事店さんの電気配線工事が終わったので、今日から施主さんの断熱材入れが始まります。

    当社の標準仕様断熱材100mm厚のペットウールを全ての壁と全ての天井に入れていきます。

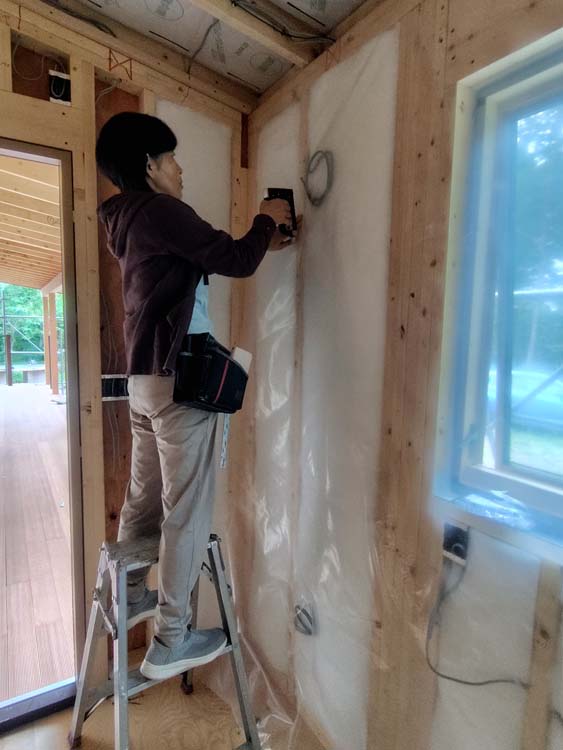

    レクチャーでは、断熱材のカットと充填の方法、電気配線やコンセントボックス付近での断熱材充填の注意点、防湿フォルムの貼り方を実技指導しました。

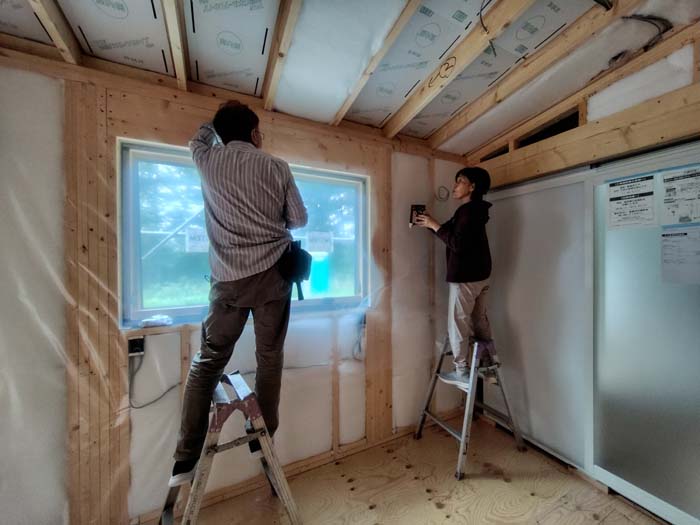

    2026年9月10日  断熱材レクチャー 施主Kさんご夫妻の共同作業です

    2026年9月10日 断熱材レクチャー ペットウールはペットボトルを再利用したポリエステル繊維です。フリースと同じ素材ですから「10センチ厚のフリースを着た家」と言えます。LIXILの高断熱窓TWとこのペットウールを使うことでZEH水準(断熱等級5)の暖かい家ができます

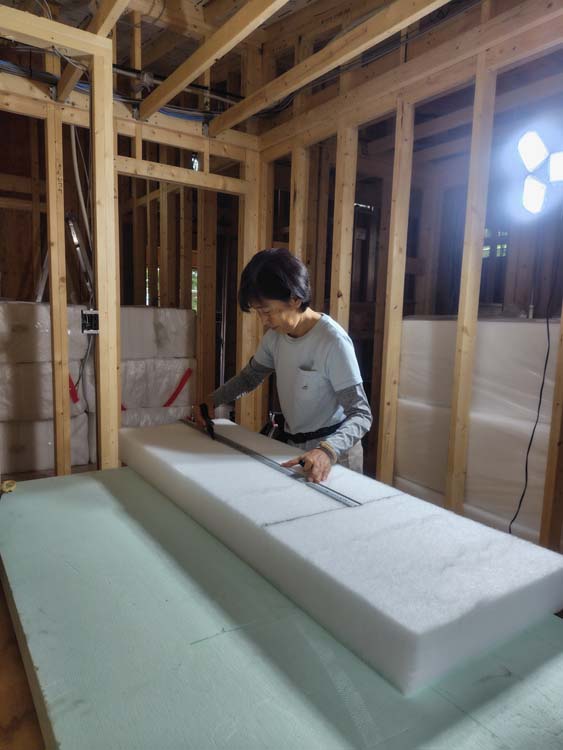

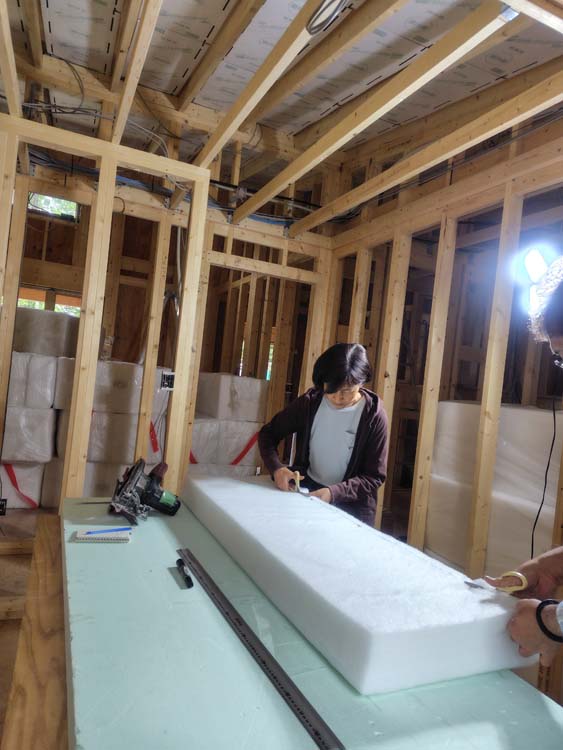

    2026年9月10日 断熱材レクチャー ペットウールは専用の電動丸鋸か裁縫用ハサミでカットします

    2026年9月10日 断熱材レクチャー 電気配線が見えるように電線を前に出して断熱材を充填していきます。コンセントボックスの裏側は断熱材が潰れないように薄くカットしたペットウールを充填します。

    2026年9月10日 断熱材レクチャー 壁の中での結露を防ぐため断熱材を入れたら防湿フォルムを貼ります。最近の高機密住宅では壁内結露が大敵なんです

  3.

    ウッドデッキ製作のレクチャーを施主さんに実施しました。

    ハーフビルドでは初めてハードウッドを使ったデッキです。

    堅木なのでビスを一本打つのにも苦労しますが、仕上がると綺麗なデッキになります。

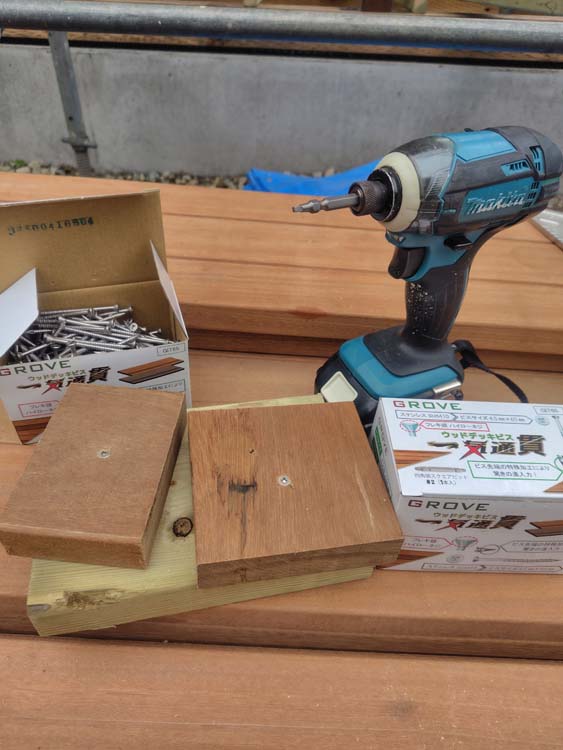

    2026年8月26日 ウッドデッキレクチャー ハードウッ専用のビスを使いますが木が硬いのでなかなかビスがうまく打てません

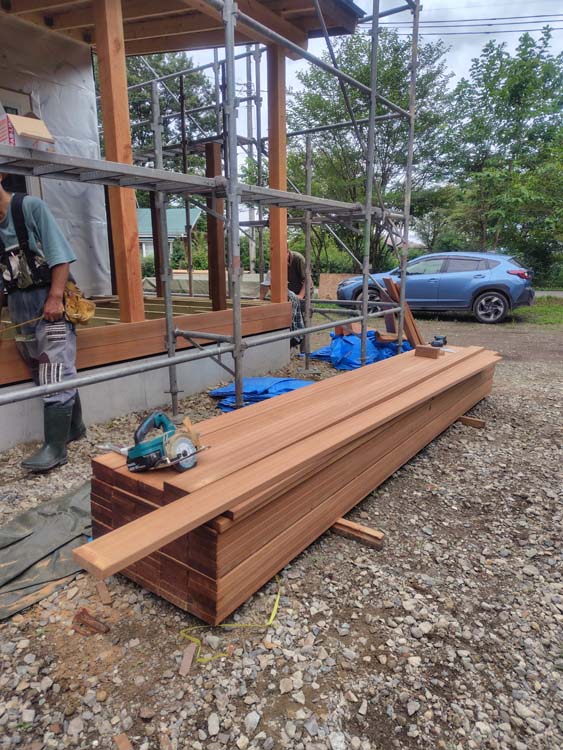

    2026年8月26日 ウッドデッキレクチャー  デッキ材はセランガンバツという堅木の南洋材です

    2026年8月26日 ウッドデッキレクチャー はじめにビスを打つ練習からスタート

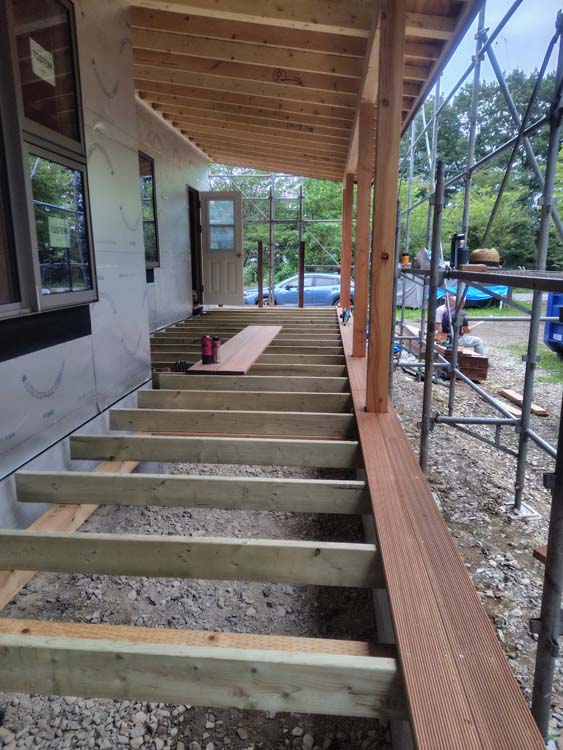

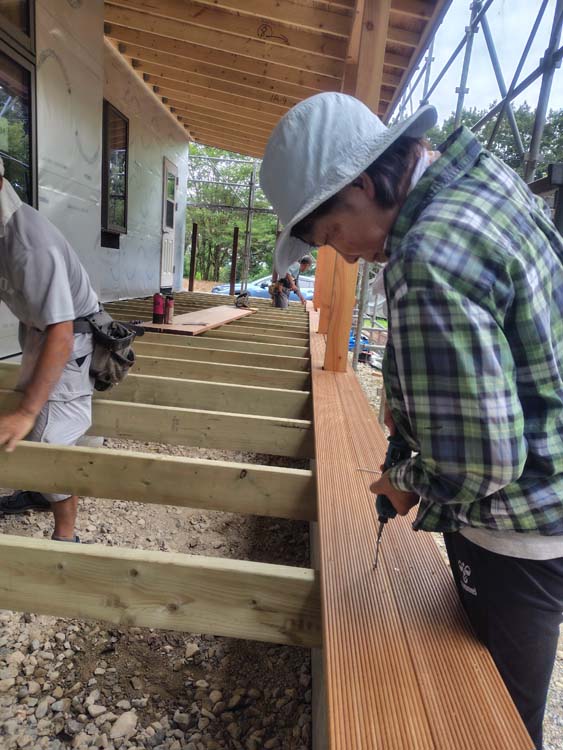

    2026年8月26日 ウッドデッキレクチャー 最初にデッキ材の下地となる根太取り付けから、大工さんが施工した大引き材の上に根太材を約50センチ間隔で縦に固定して行きます

    2026年8月26日 ウッドデッキレクチャー  根太の上にデッキ材を貼っていきます

  4.

    大工さんの上棟工事(建て方)が一段落したので、今日は施主さんに電動工具の基本レクチャーを行いました。

    ハーフビルド内装作業で最もよく使う電動工具3種ー電動丸ノコ、電動スライド丸ノコ、インパクトドライバーの安全な使い方をレクチャーしています。

    後半では天井に遮熱パネルを取り付ける作業のレクチャーを行いました。タッカー(工事用ホチキス)で屋根垂木の間に一枚づつ取り付けていきます。

    遮熱パネルを付けることで夏場の屋根からの輻射熱が40%も軽減されます(↓メーカー説明書による)

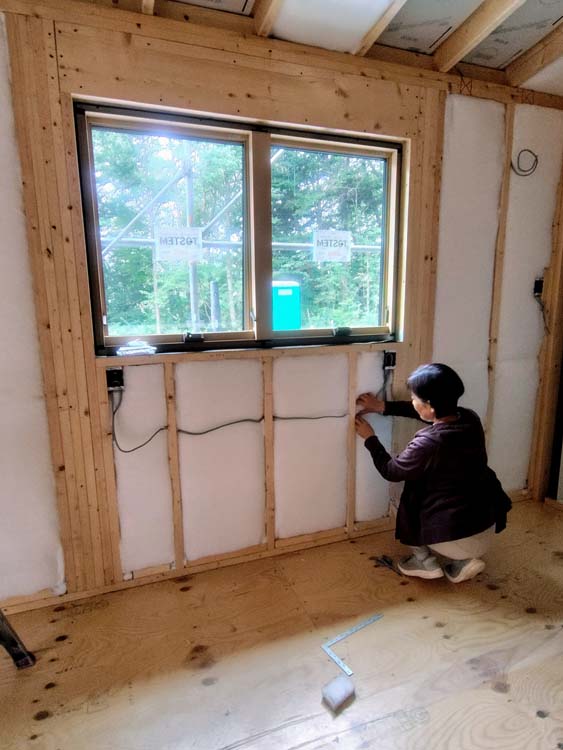

    2026年7月28日 電動工具基本レクチャー

    2026年7月28日 電動工具基本レクチャー

    2026年7月28日 天井遮熱パネルレクチャー

    2026年7月28日 天井遮熱パネルレクチャー

    2026年7月28日 天井遮熱パネルレクチャー

  5.

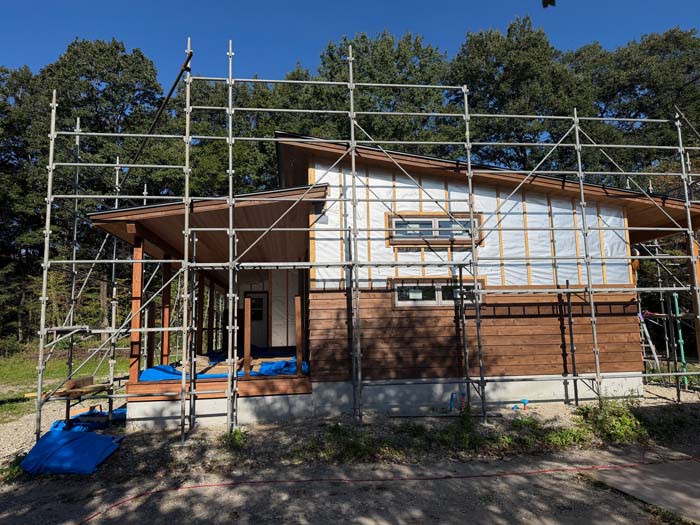

    2026年7月21日〜23日 上棟工事

    2026年7月25日 上棟工事

    2026年7月25日 上棟工事

    2026年7月25日 上棟工事

  6.

    基礎工事

    2026年6月9日 配筋検査

    2026年7月7日 基礎工事完了検査

    2026年6月9日 基礎配筋検査

    2026年7月7日 基礎完了検査

  7.

    基礎工事が着工しました。

    工事と並行して施主さんは外壁塗装をスタート、ハーフビルド最初の作業になります

    2026年6月16日 外壁材塗装

    2026年6月16日 外壁材塗装 チャータートラックで現場に納品された外壁材レッドシーダー(米杉)ベベルサイディング

    2026年6月16日 外壁材塗装  基礎工事を隣に眺めながら施主さんは塗装作業

    2026年6月16日 外壁材塗装 施主さんが選んだ塗料は米国製オリンピックマキシマのSolid Colour(塗りつぶし)チーク色

    2026年6月16日 外壁材塗装

    2026年6月16日 外壁材塗装
